ХІД БУДІВНИЦТВА Липень 2026

Хід будівництва | Липень 2026 🏗

🔹 1-й будинок

• триває видача ключів новим власникам квартир
• мешканці активно розпочинають ремонтні роботи
• встановлюються корзини для кондиціонерів
• у будинок уже заїхали перші мешканці 🔑

🔹 2-й будинок

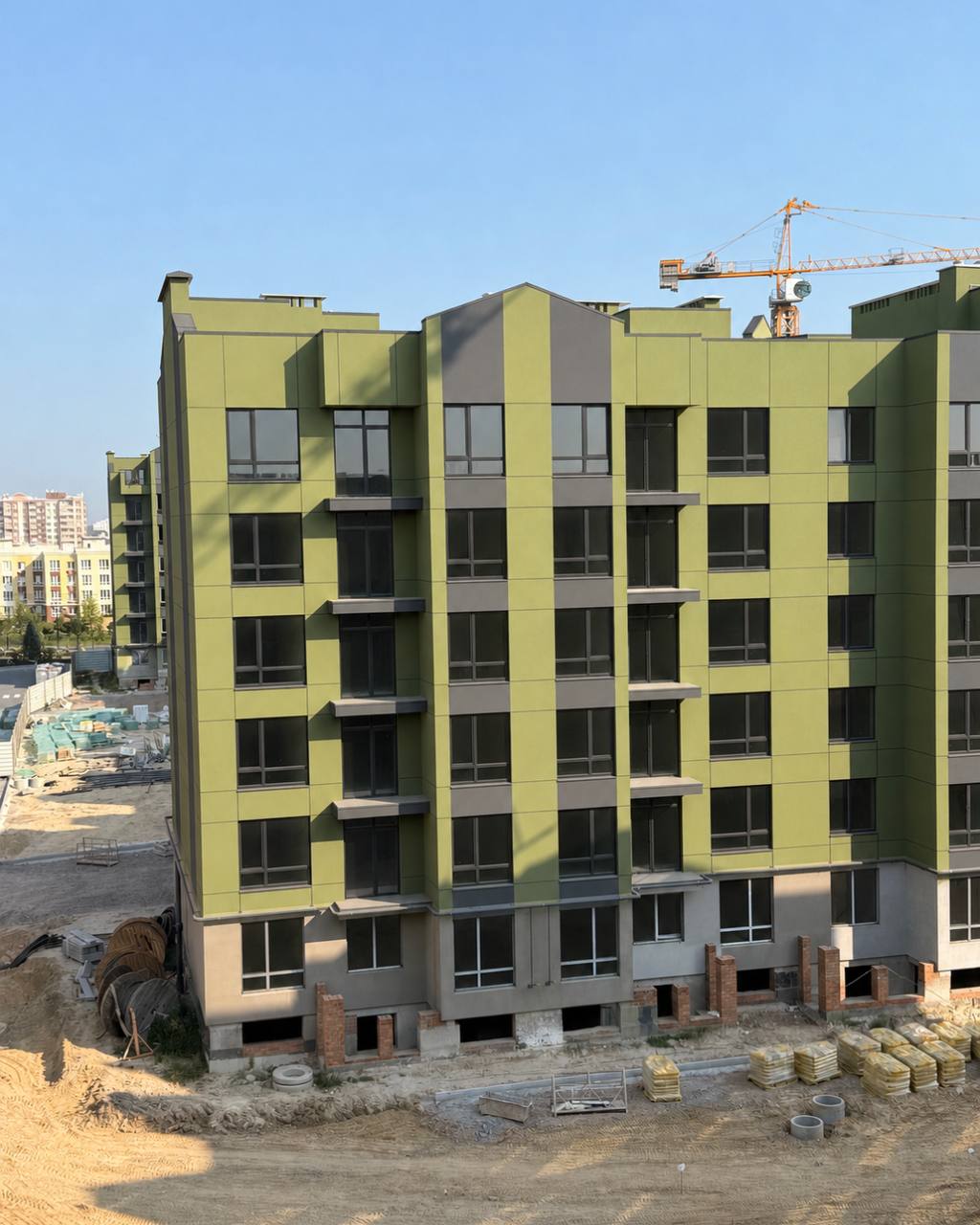

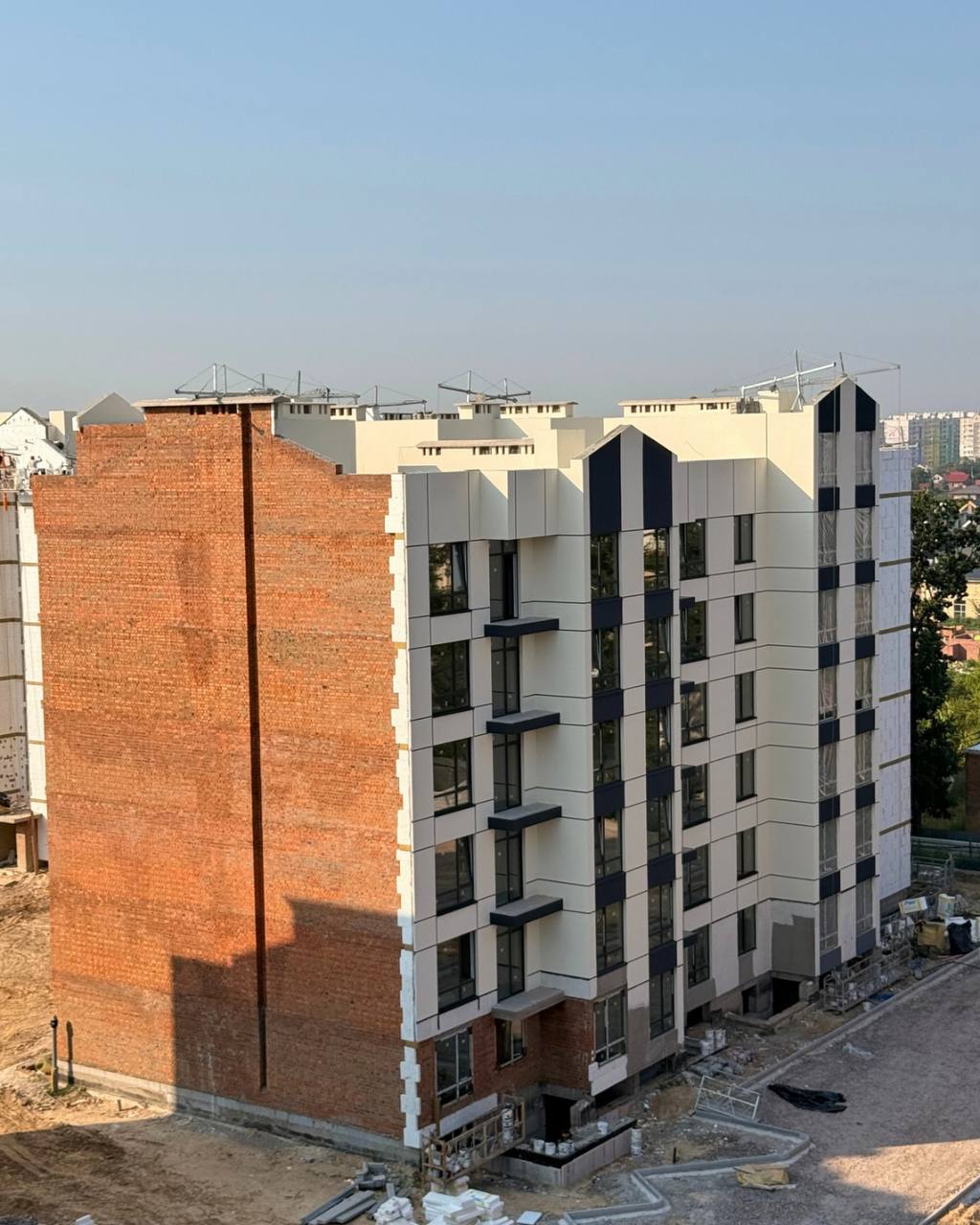

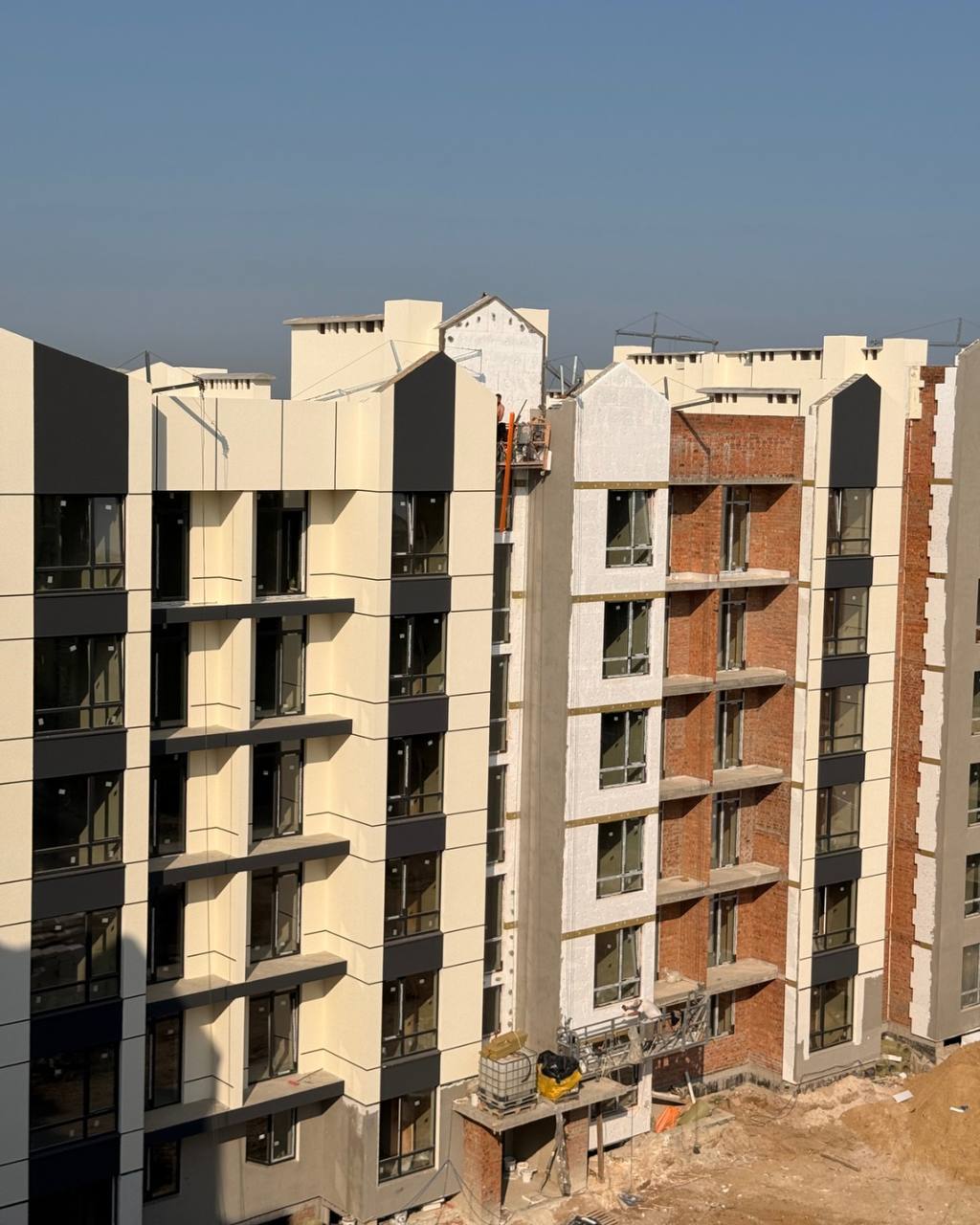

• завершується утеплення та оздоблення фасаду у секції 2

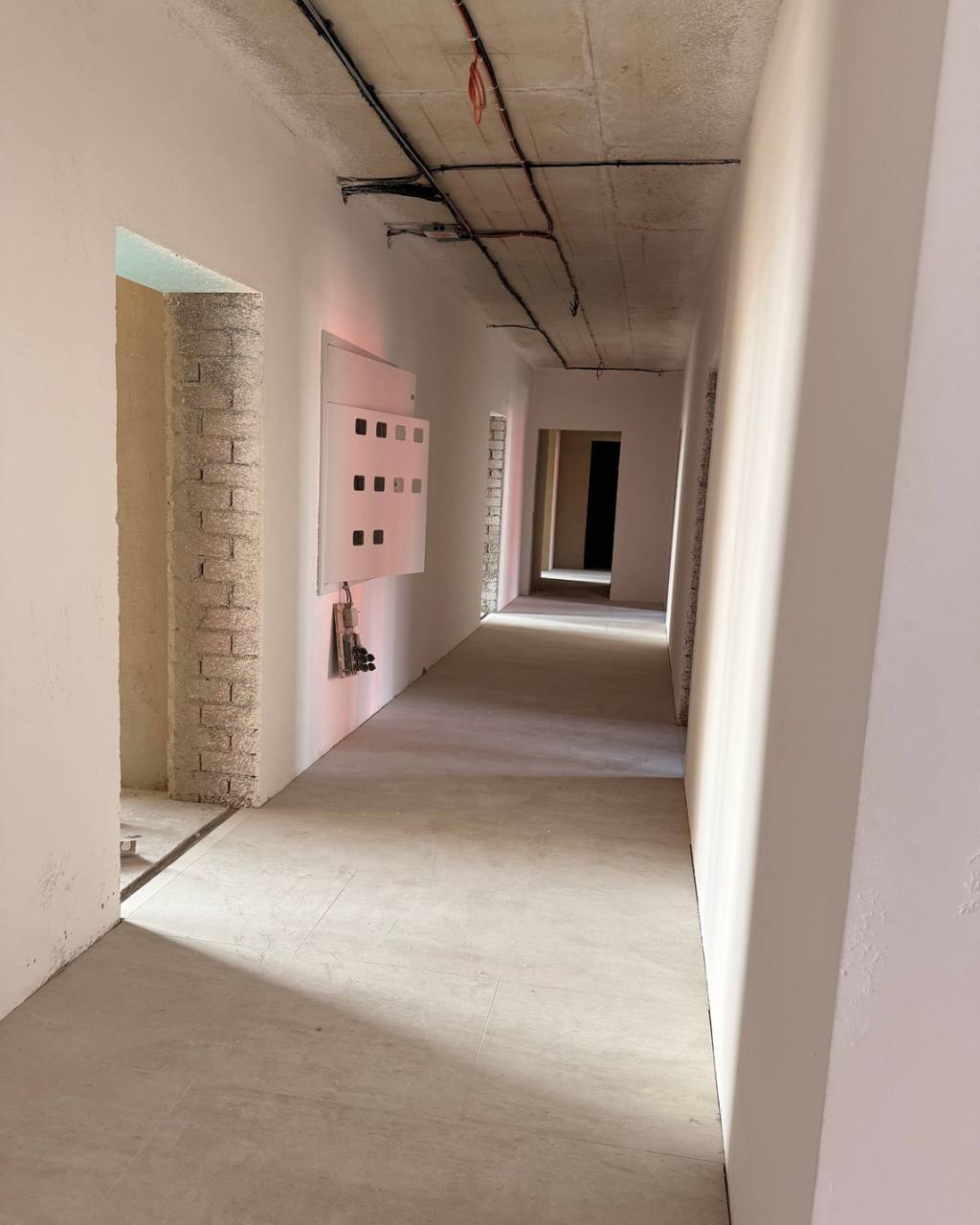

• завершується чорнове оздоблення стін у місцях загального користування

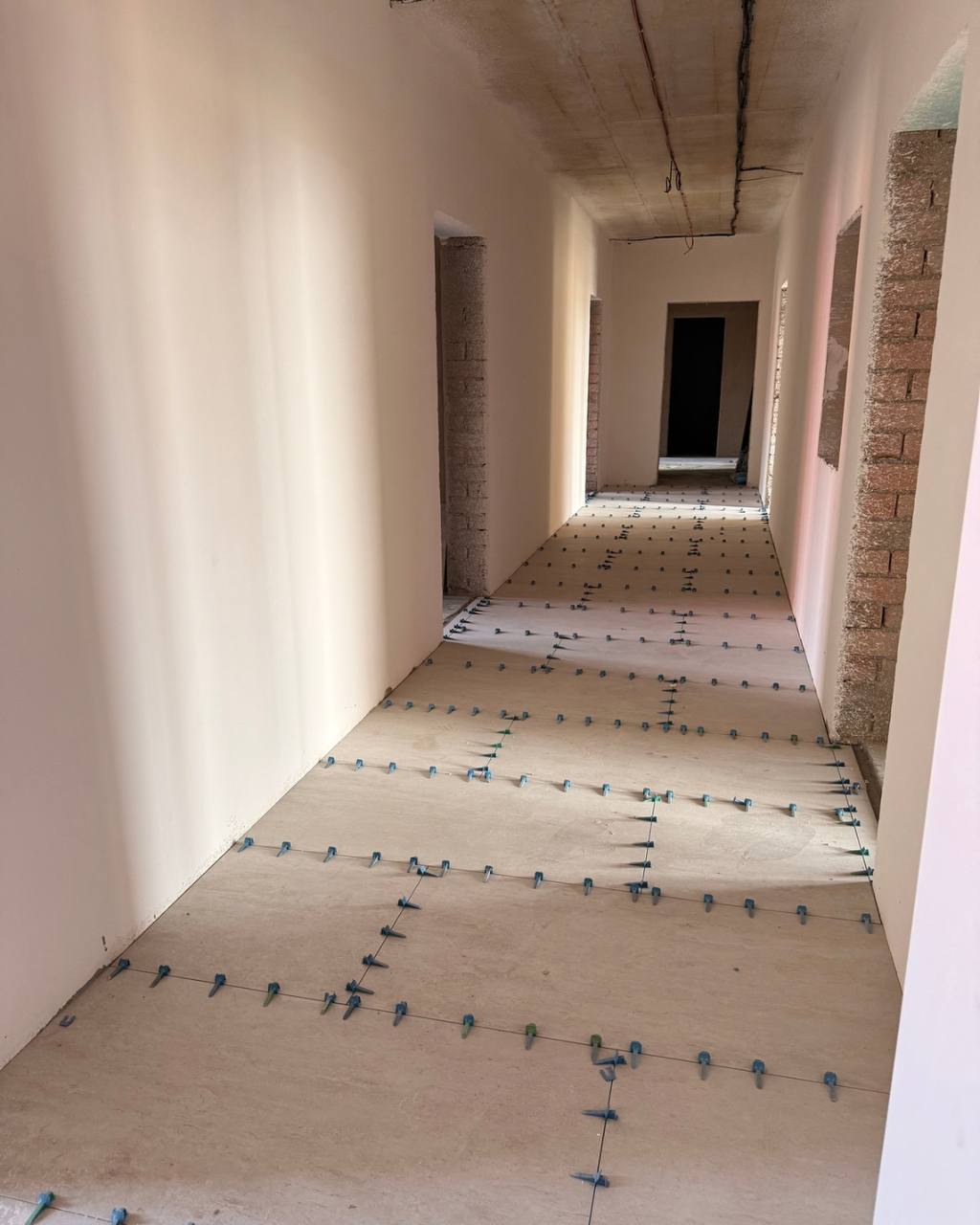

• триває укладання плитки на підлогах у місцях загального користування

• завершено встановлення вхідних алюмінієвих дверей у під’їздах
• завершено встановлення лічильників водопостачання
• завершено монтаж ліфта у секції 2
• завершено влаштування внутрішніх газових мереж

🔹 3-й будинок

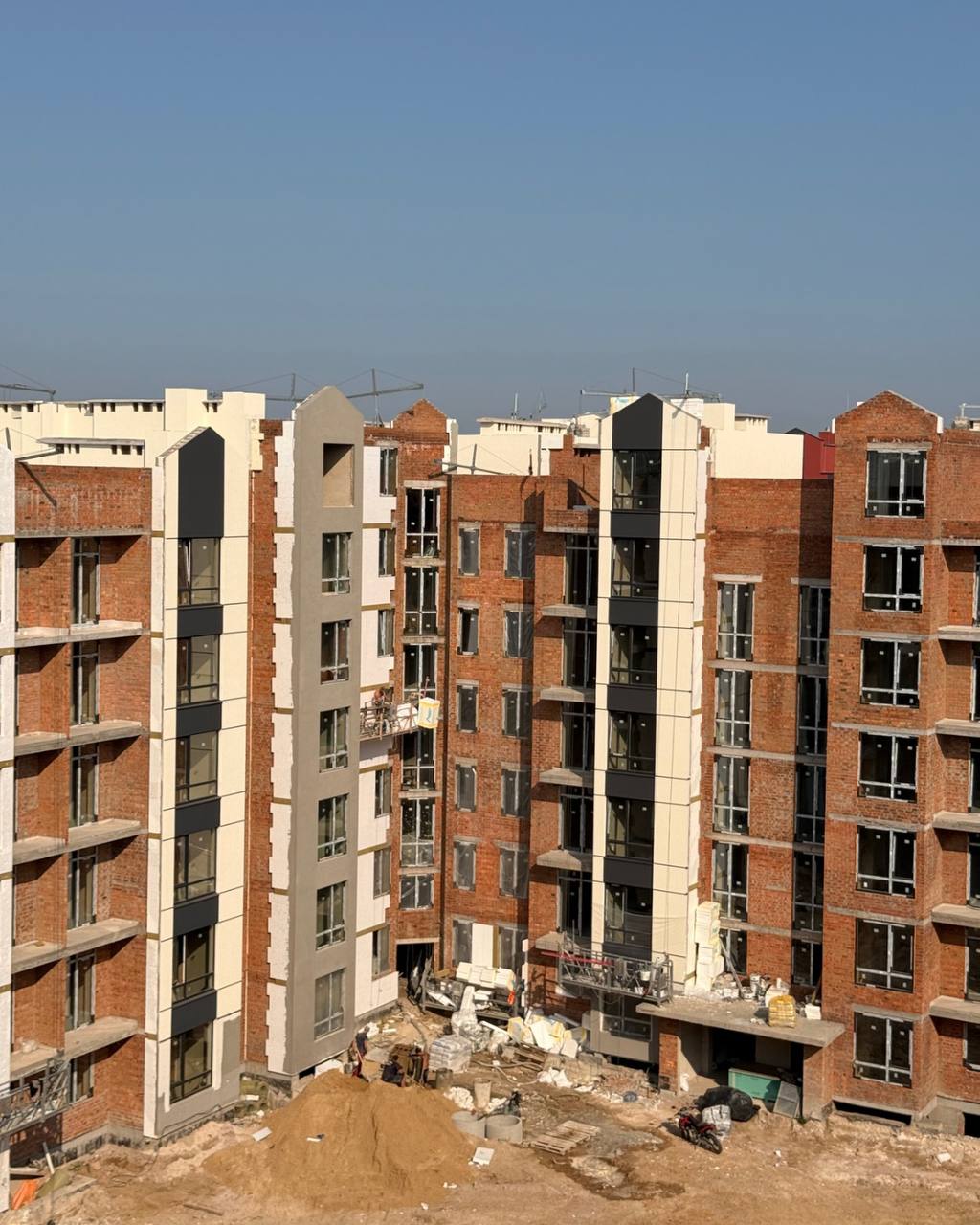

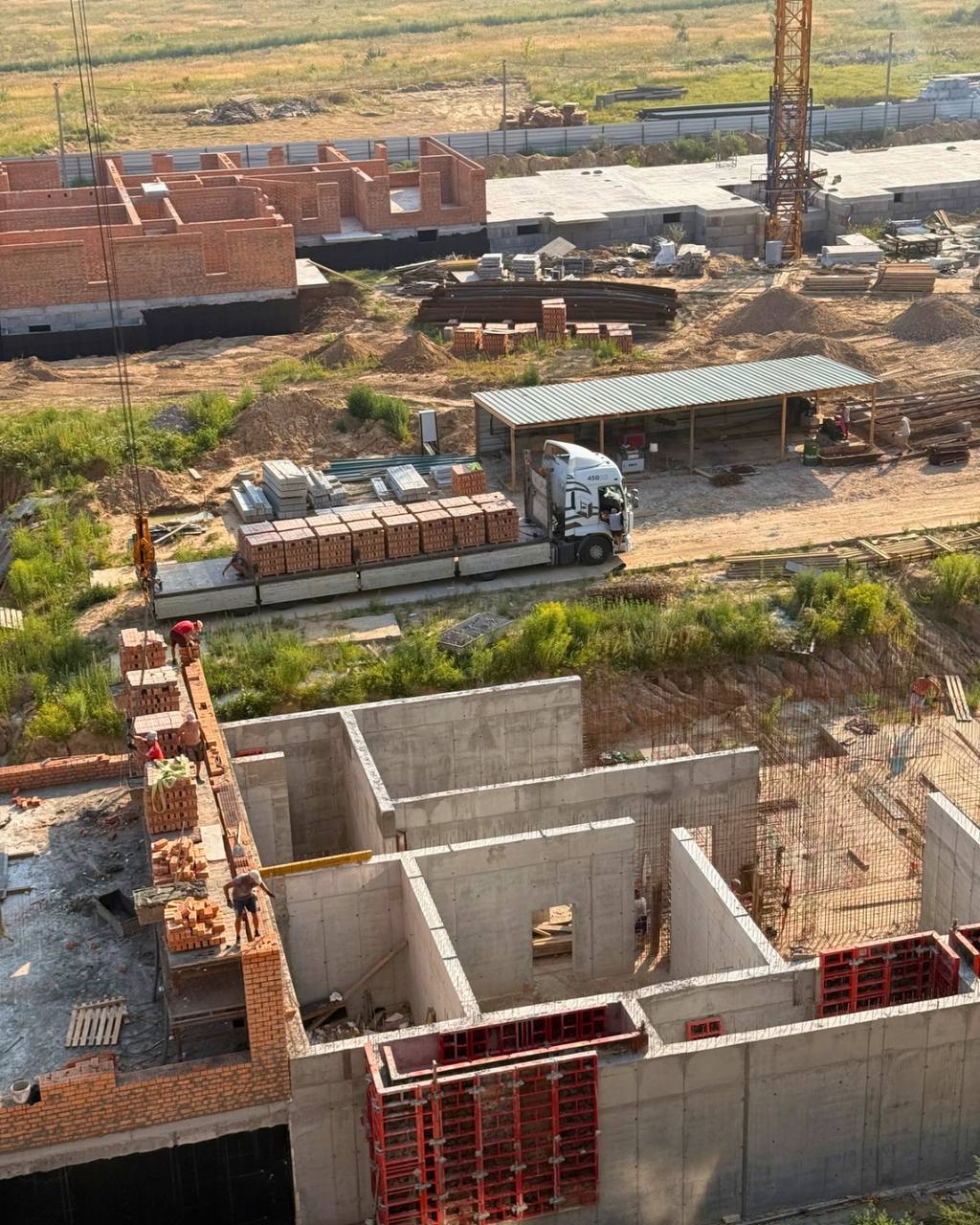

• забетоновано перекриття 6-го поверху у секції 3
• триває мурування внутрішніх перестінків на 5–6 поверхах у секціях 1–3
• завершується влаштування димових каналів у секціях 1–3
• завершується монтаж віконних конструкцій у секціях 1–8
• тривають штукатурні роботи у секціях 1–8
• завершено стяжку підлог у квартирах та місцях загального користування секцій 6–8
• розпочато підготовчі роботи з улаштування внутрішніх газових мереж
• тривають внутрішні електромонтажні роботи у секціях 1–8
• тривають внутрішні сантехнічні роботи у секціях 1–8
• завершується влаштування зовнішніх дворових мереж водопостачання та каналізації

🔹 4-й будинок

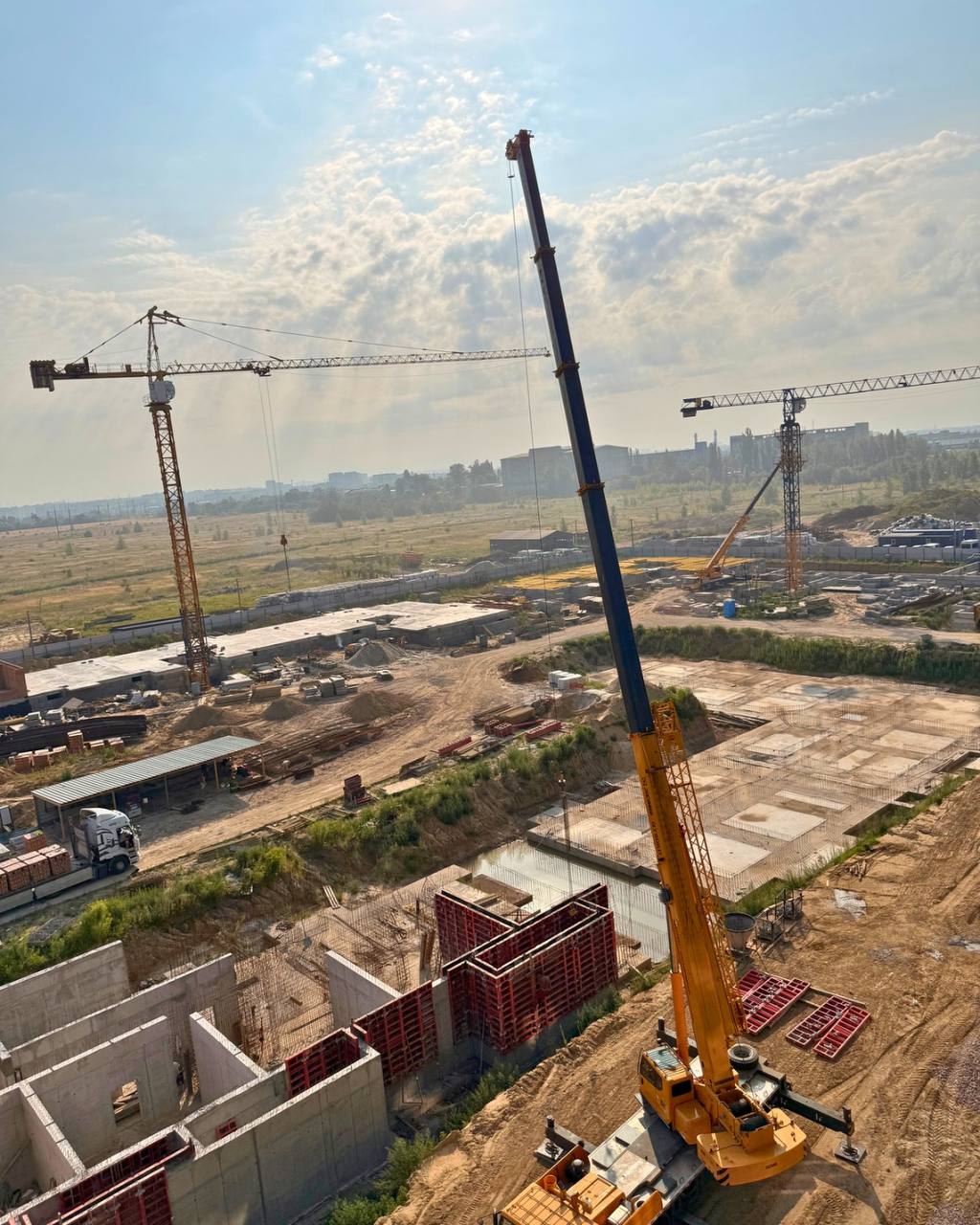

• триває бетонування стін підвалу у секції 3
• завершено бетонування плити перекриття підвалу у секціях 5–6
• завершено мурування основних стін 1-го поверху у секції 6

🔹 5-й будинок

• завершено бетонування плити перекриття підвалу у секціях 2–3
• завершено мурування основних стін у секції 1
• завершено гідроізоляцію стін підвалу у секції 1

🔹 6-й будинок

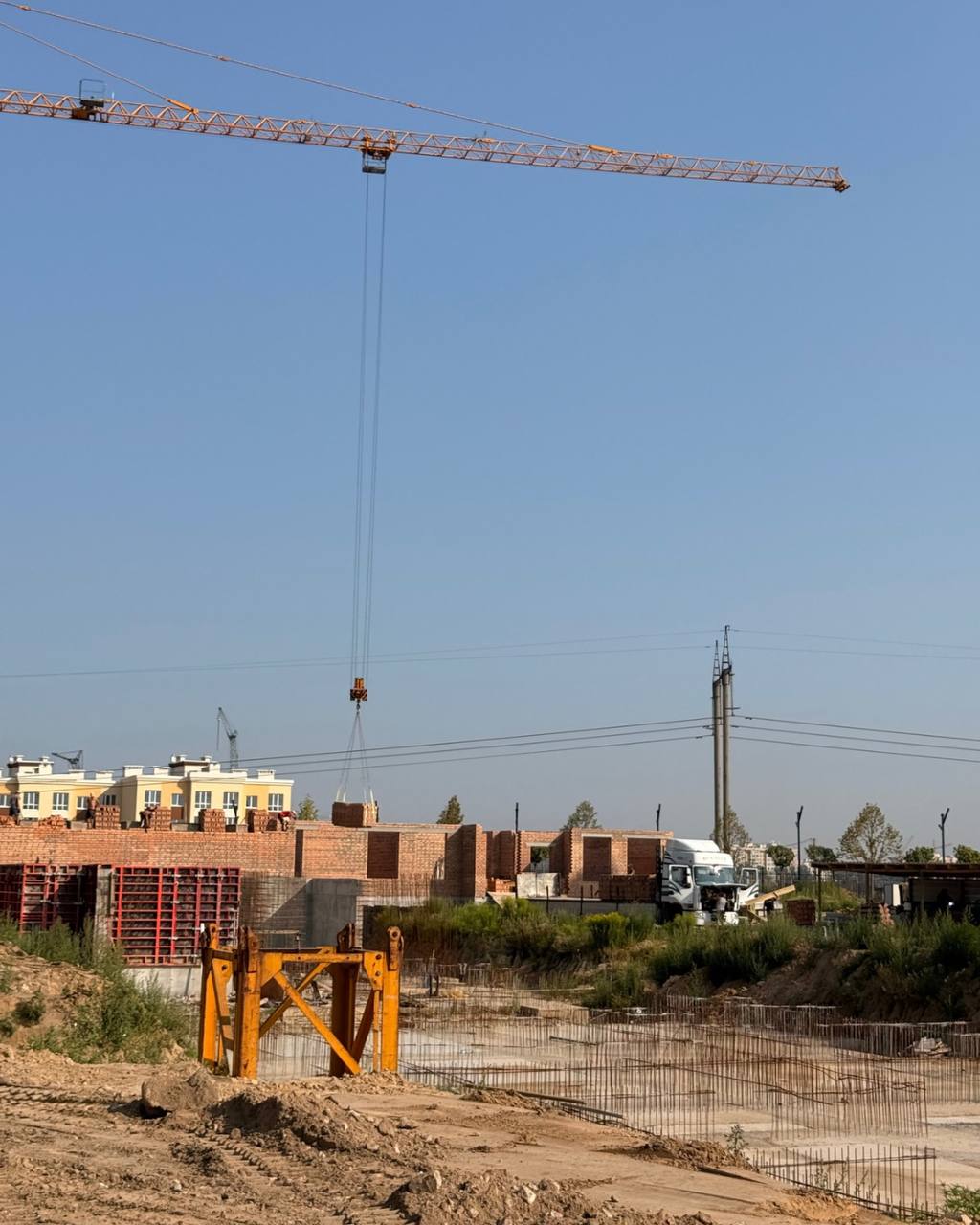

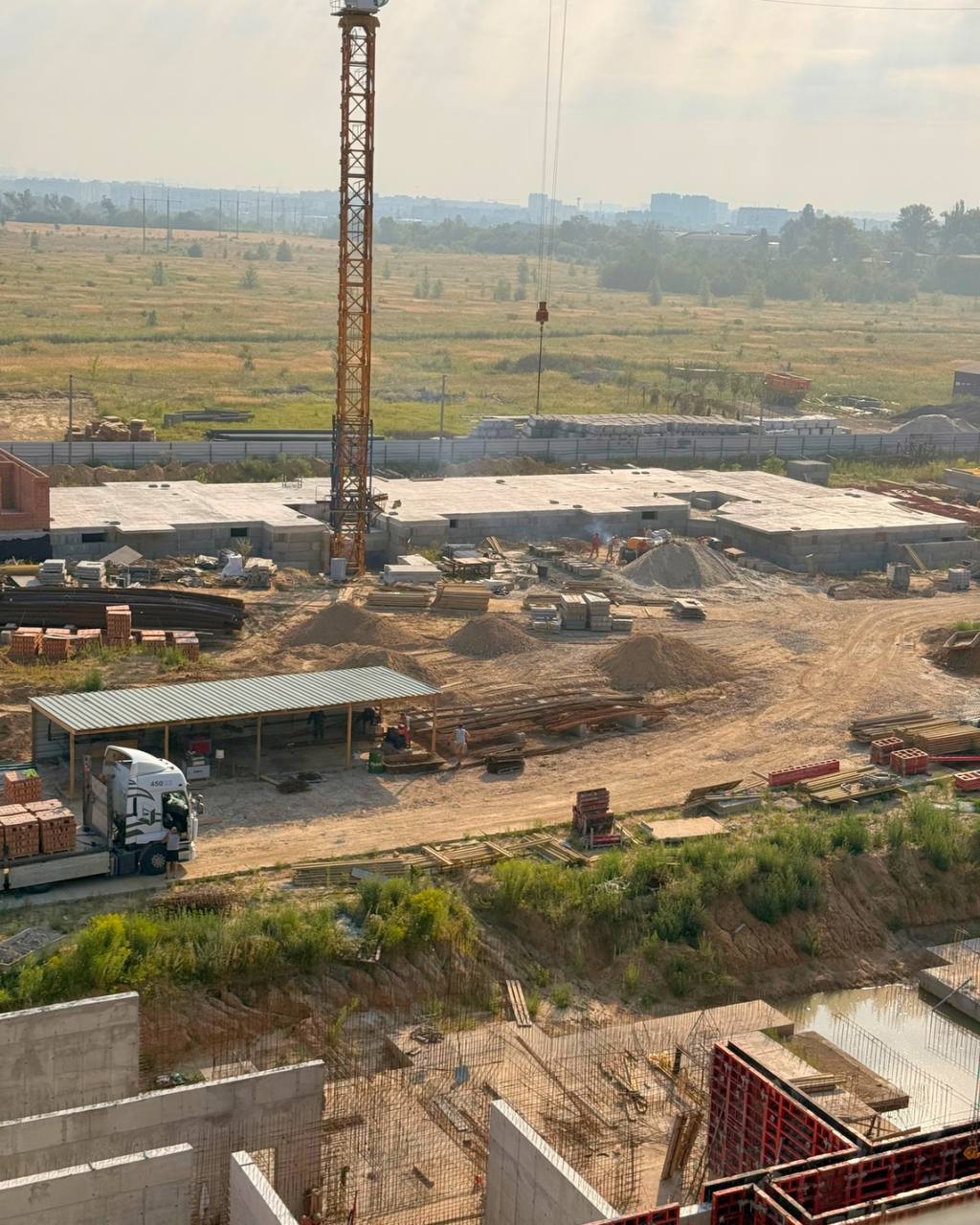

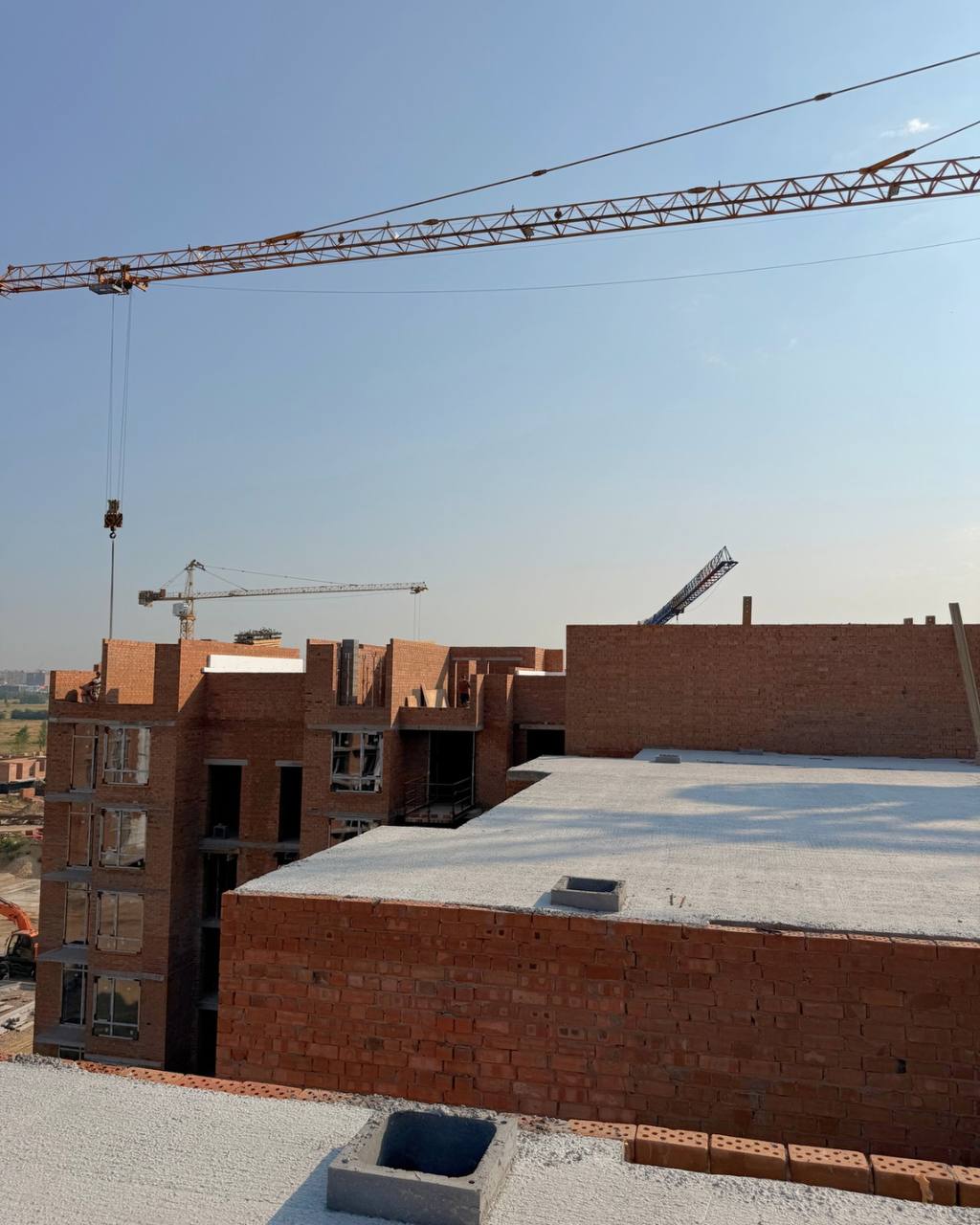

• завершено влаштування фундаментної плити у секціях 3–6

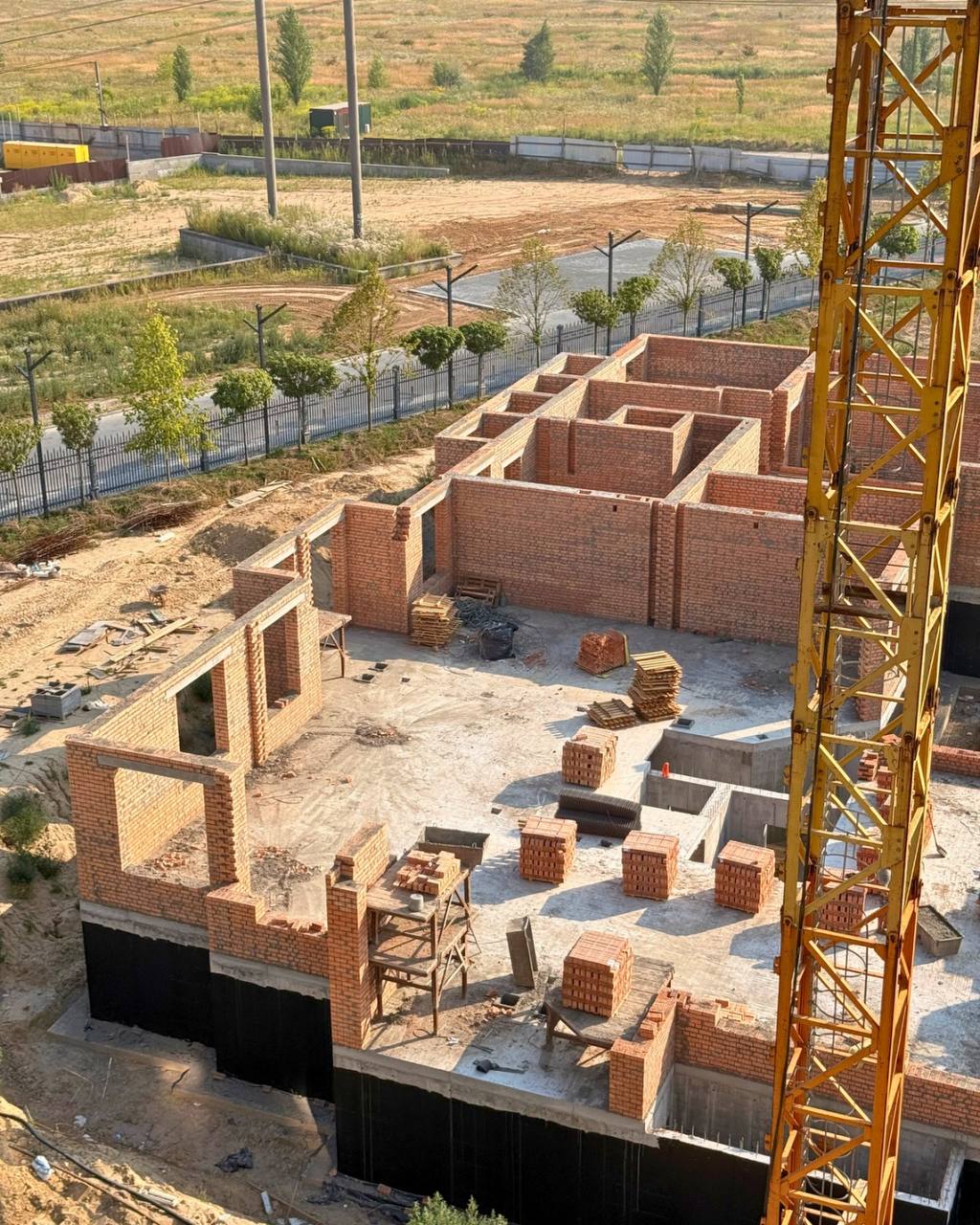

• завершується мурування блоків ФБС у секціях 5–6
• завершено мурування блоків ФБС у секціях 1–2
• триває монтаж опалубки плити перекриття підвалу у секціях 1–2

👉 Запрошуємо до відділу продажу ЖК «Європейські Липки»

📲 044 290 39 13

🌐 eurolipki.com.ua

ЖК Європейські Липки Софіївська Борщагівка
ЖК Європейські Липки
  • Квартири
  • Комерція
  • Хід будівництва
  • Готові об’єкти
  • Державні програми
  • Розтермінування
  • Контакти

Контакти

+380 44 233 1133

info@eurolipki.com.ua

Відділ продажу

Київська обл.

Софіївська Борщагівка

вул. Соборна 140 А

Пн-Пт: 09:00-19:00

Сб-Нд: 10:00-18:00
