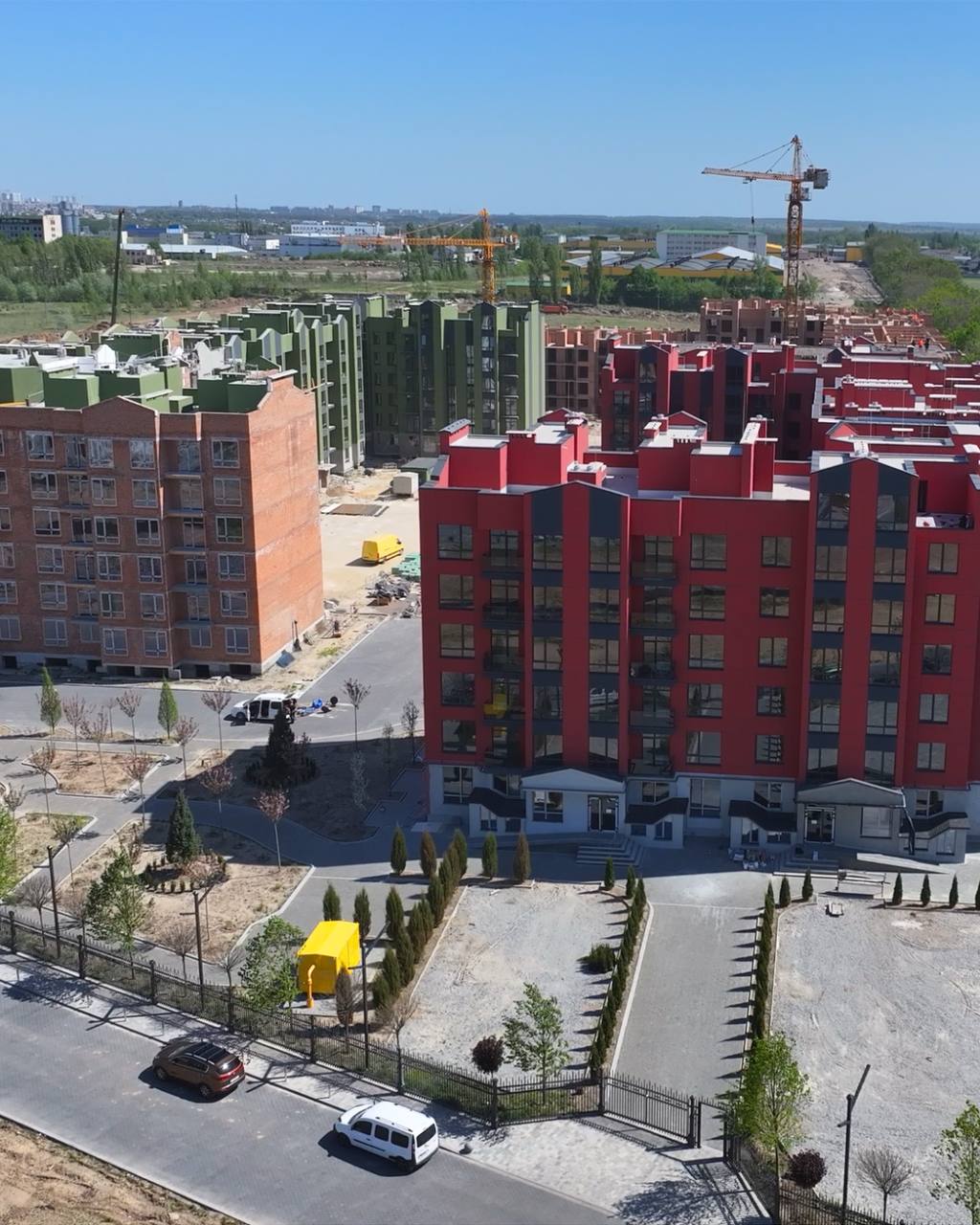

Хід будівництва | Квітень 2026

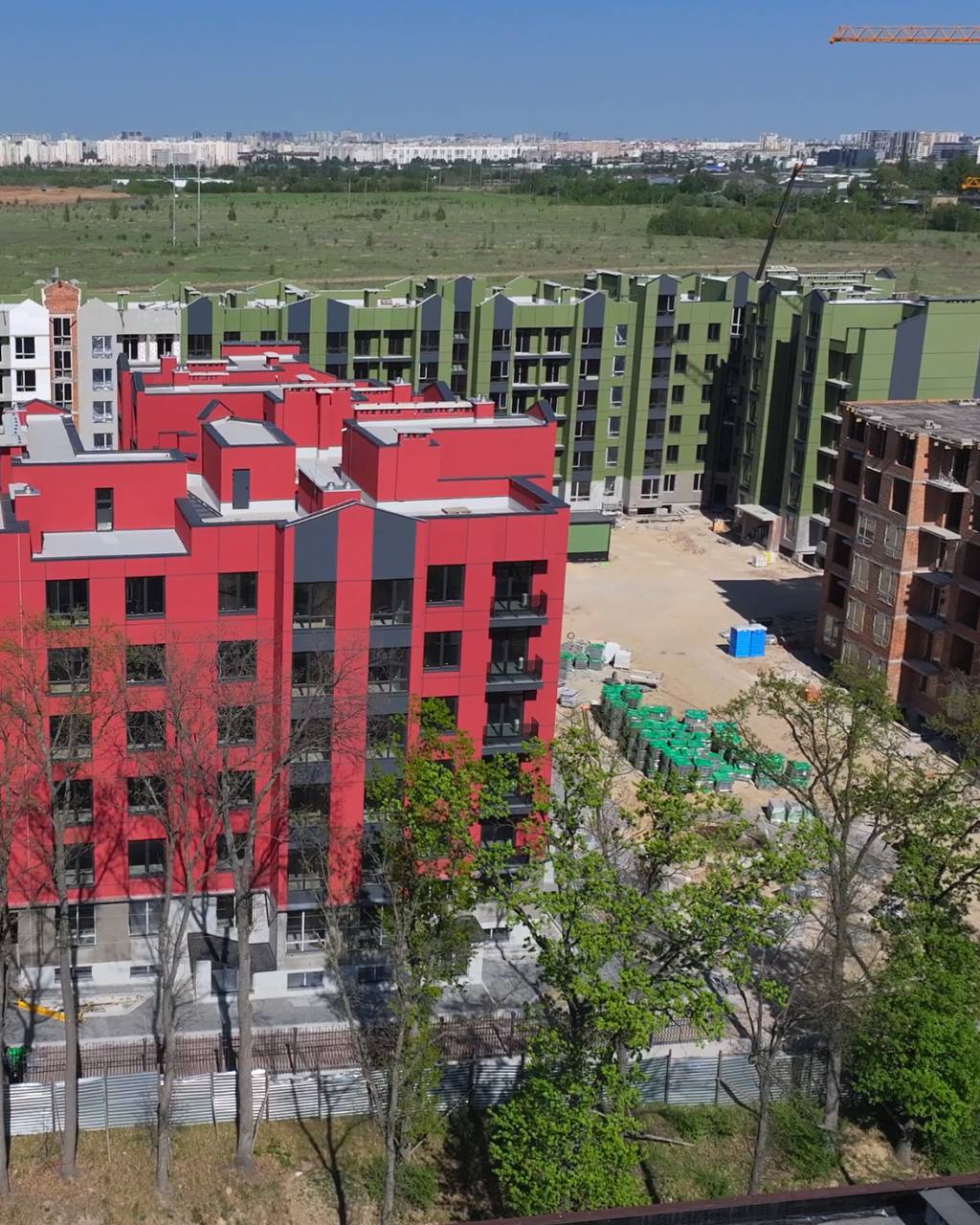

– 1-й будинок

Триває оздоблення та облаштування бомбосховища.

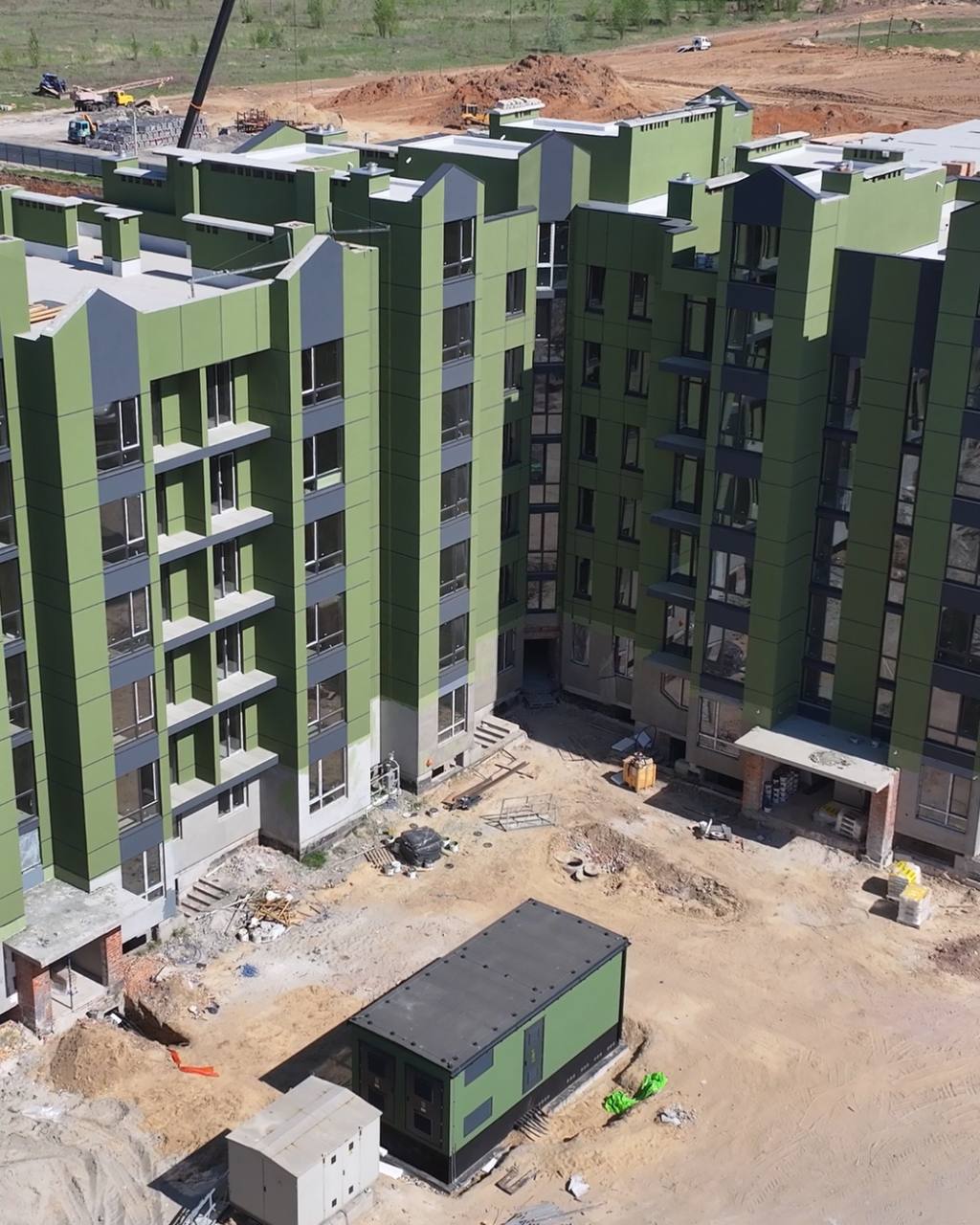

– 2-й будинок
- завершено монтаж вікон у всіх секціях

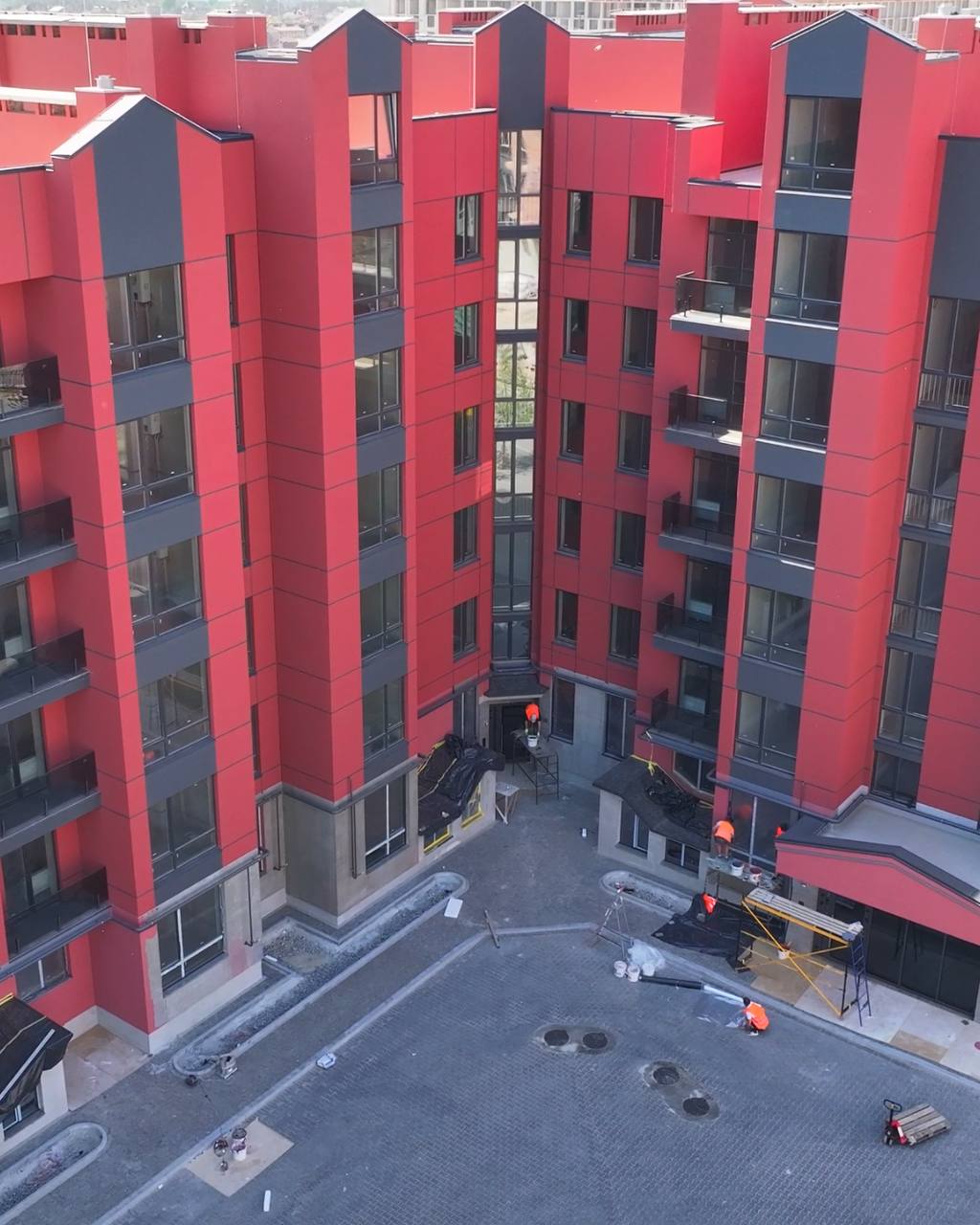

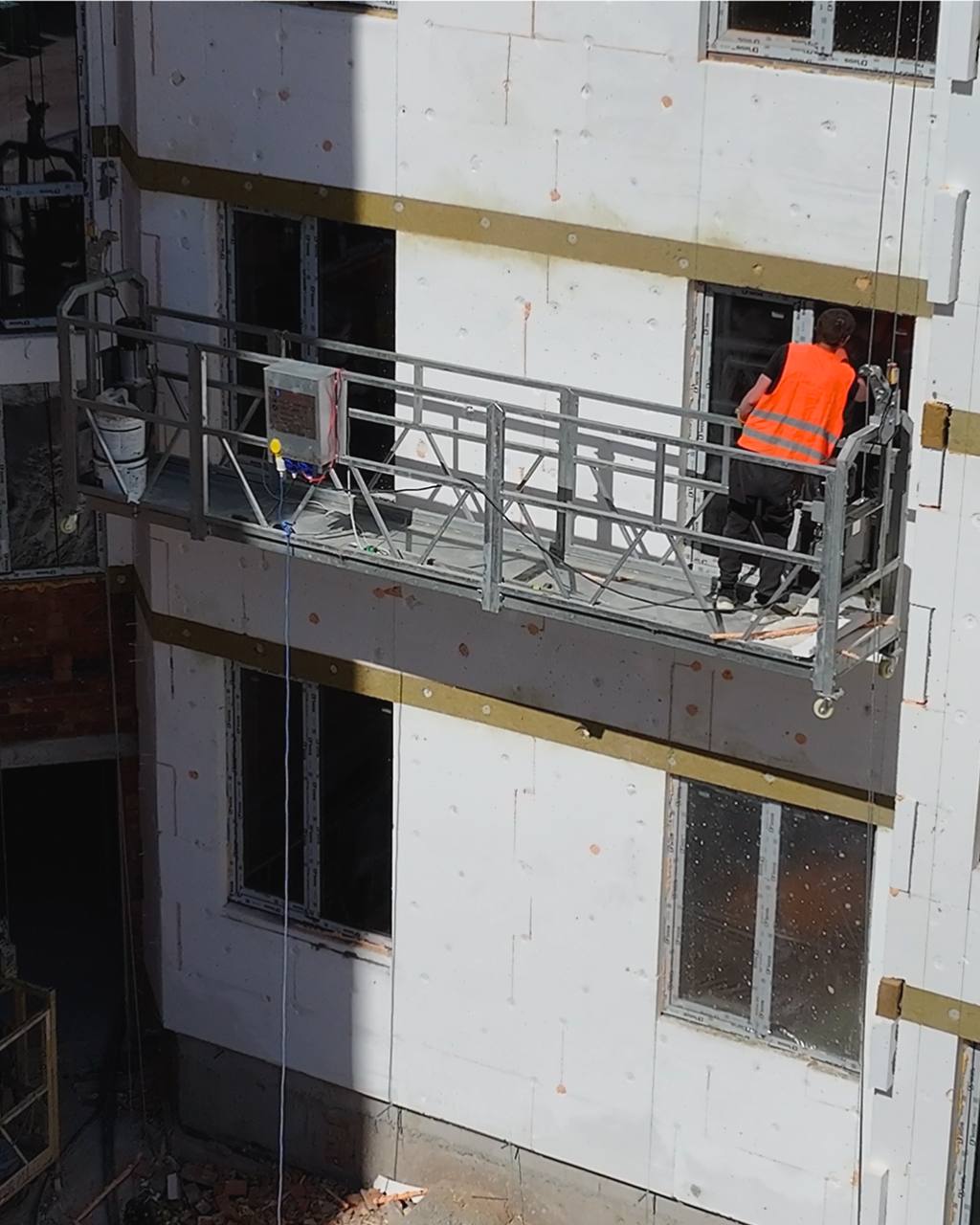

- триває утеплення та оздоблення фасаду у секціях 1–2
- виконуються внутрішні електричні роботи
- триває стяжка підлог у секції 2
- виконуються сантехнічні роботи та розведення каналізації у секціях 1–6
- розпочато оздоблення місць загального користування

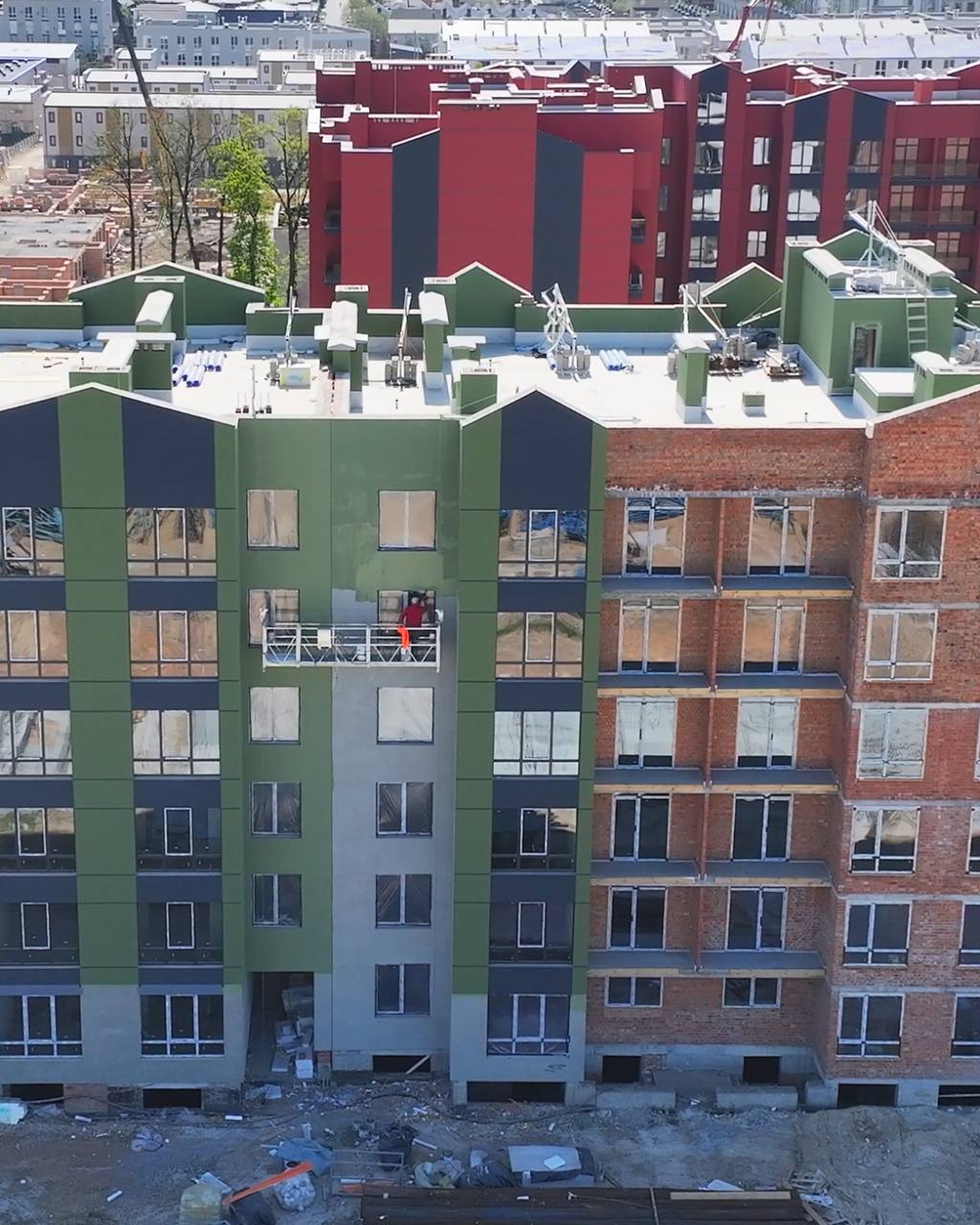

- триває влаштування покрівлі у секціях 1–2
Завершено монтаж ліфтів у секціях 1, 5 та 6
Триває монтаж ліфтів у секціях 2 та 3.

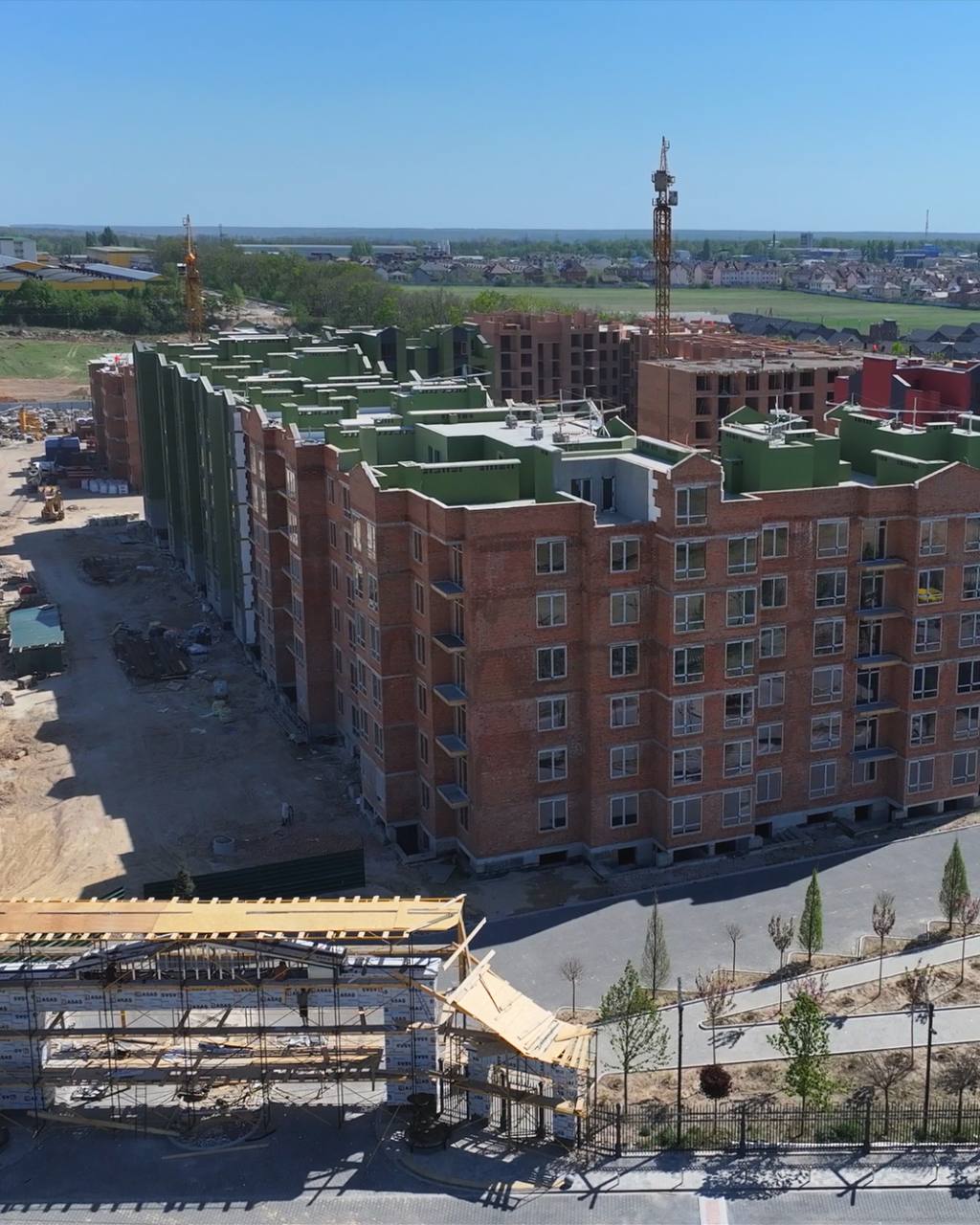

– 3-й будинок

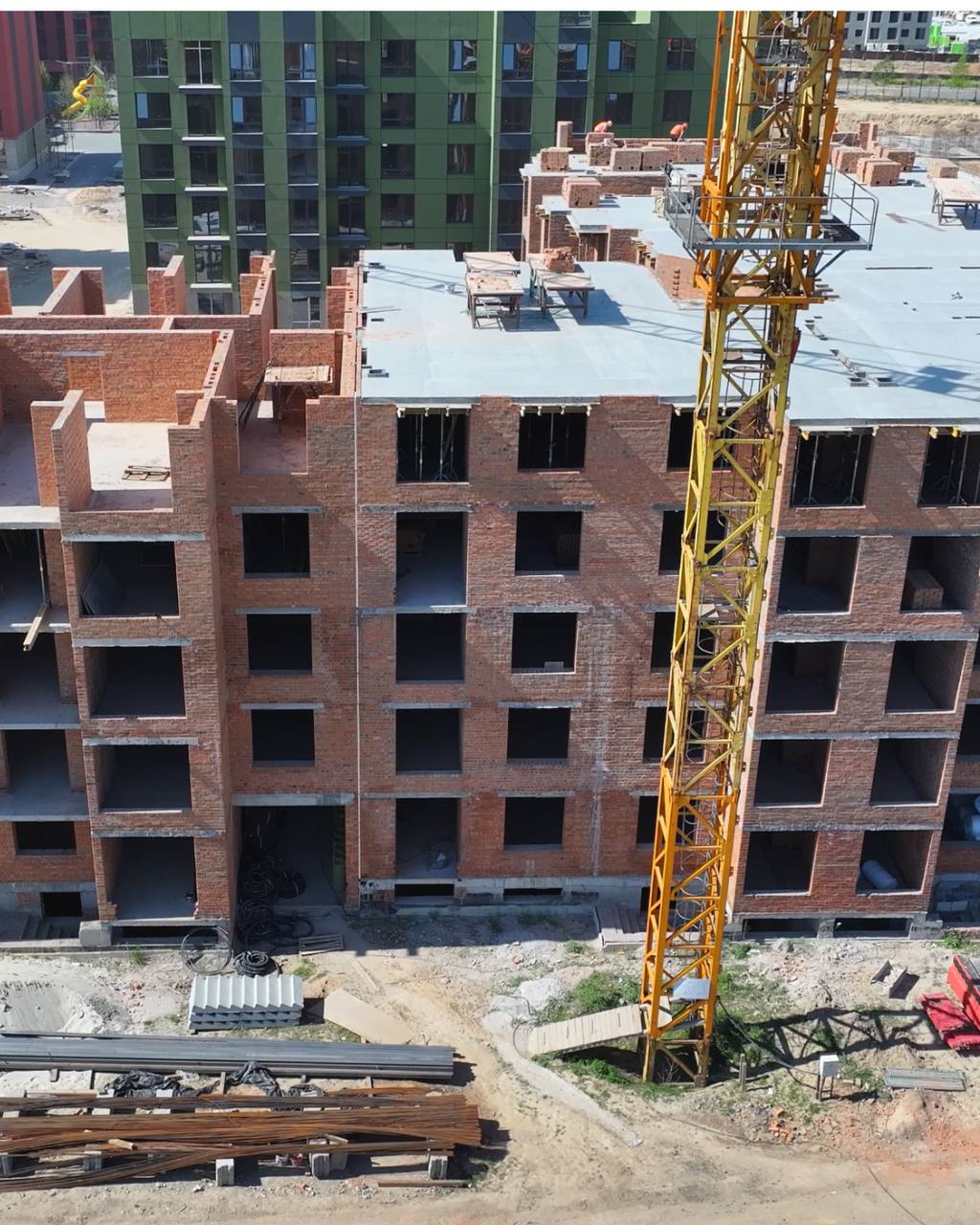

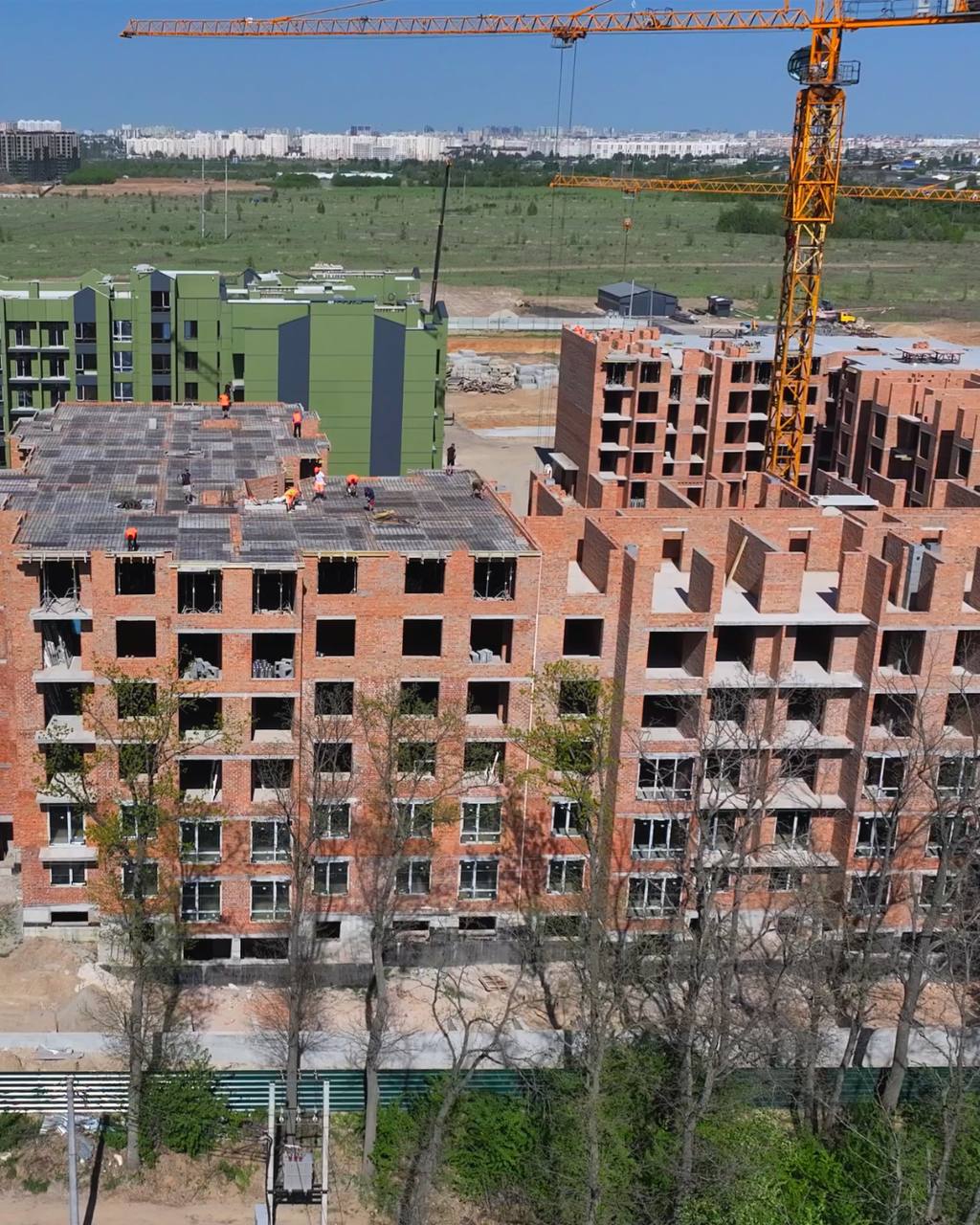

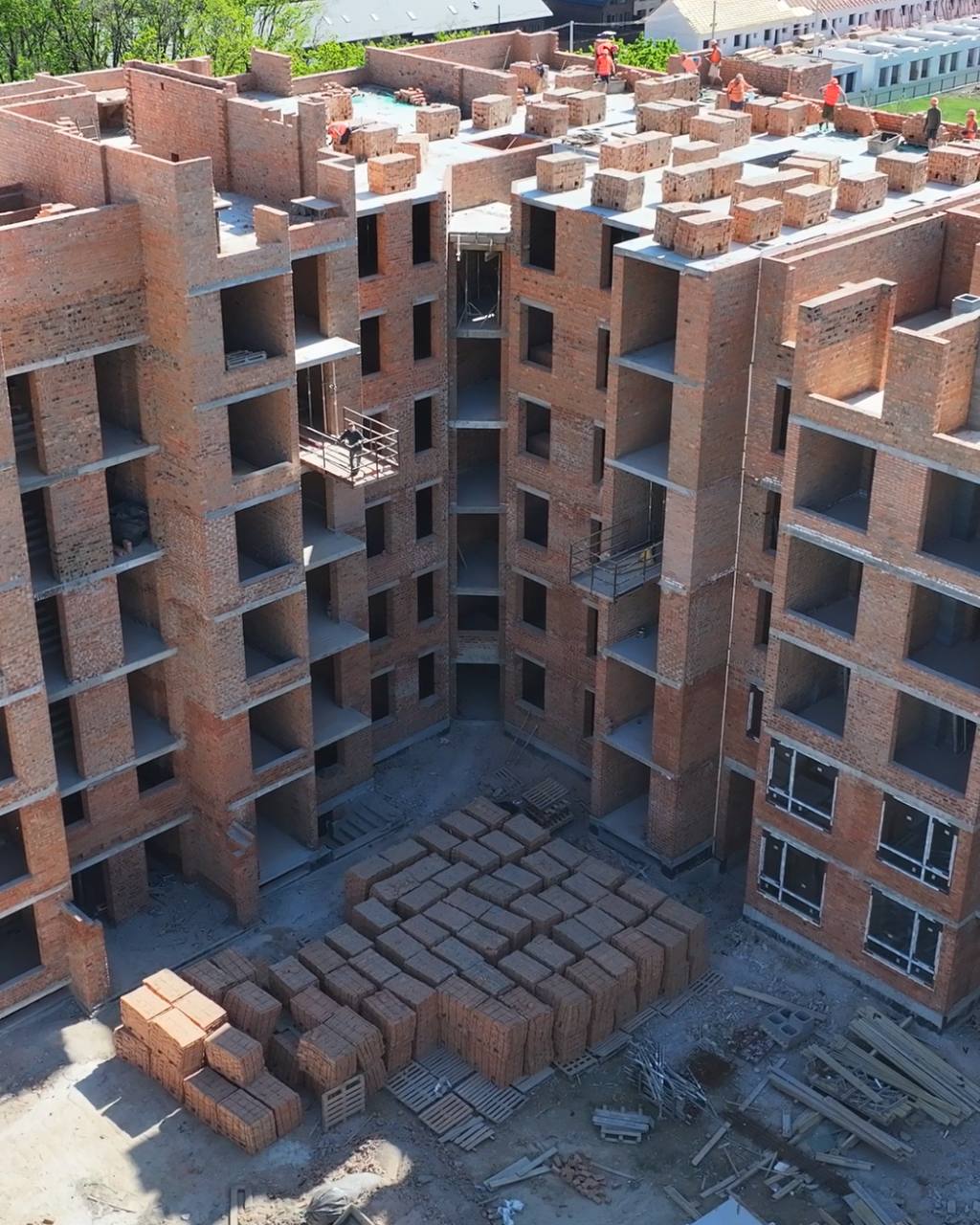

- змуровано 6-й поверх у секціях 4–8
- змуровано 5-й поверх у секціях 1–3

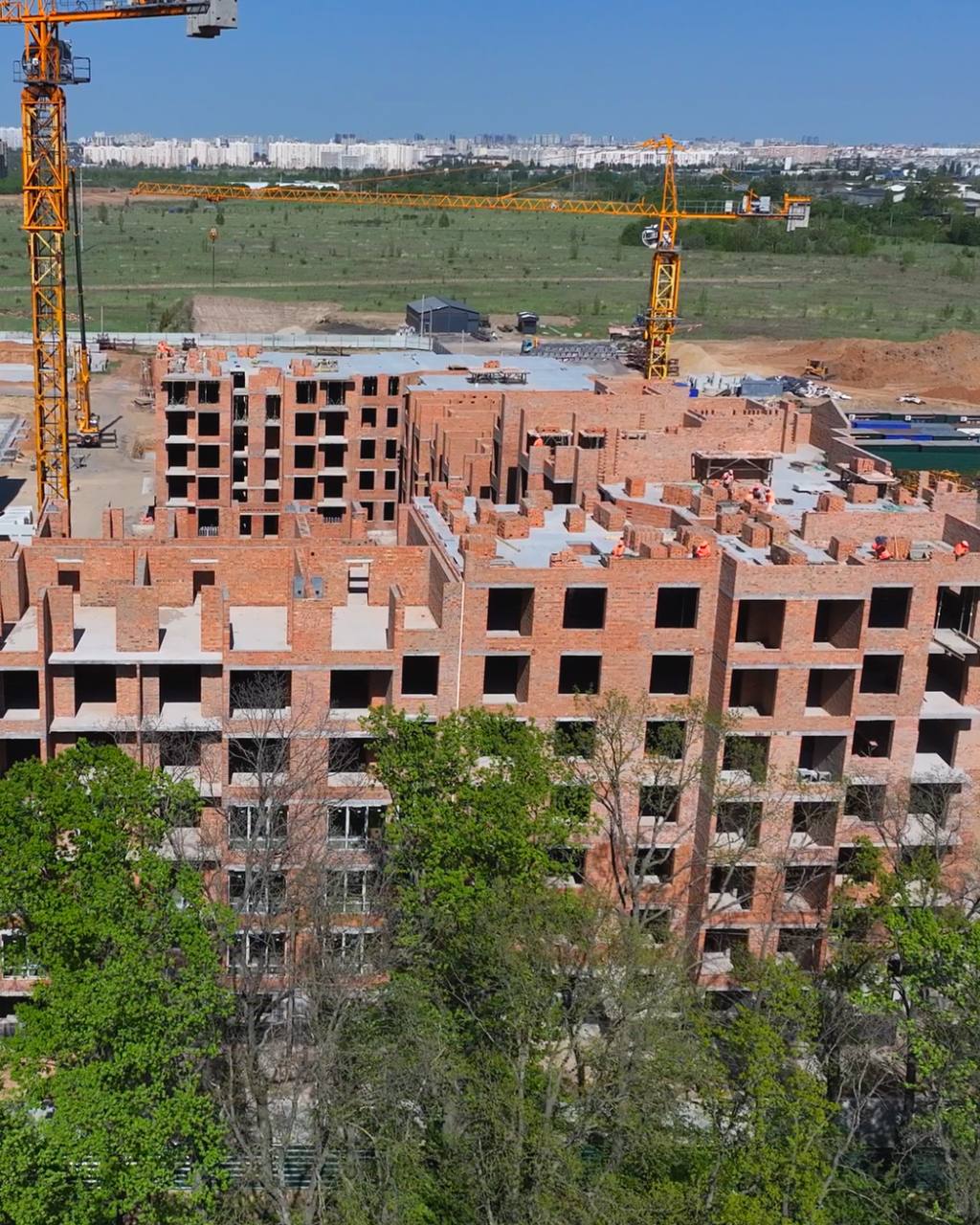

- забетоновано перекриття 6-го поверху у секціях 4–5 та 7–8
- забетоновано перекриття 5-го поверху у секціях 1–3
Триває мурування внутрішніх перестінків у секціях 2, 3, 5, 7 та 8.
Продовжується влаштування димових каналів у секціях 5–8.
Розпочато штукатурні роботи у секціях 6–8.
Триває монтаж віконних конструкцій у секціях 6–8.
– 4-й будинок
Триває армування стін підвалу у секціях 5–6.
– 5-й будинок

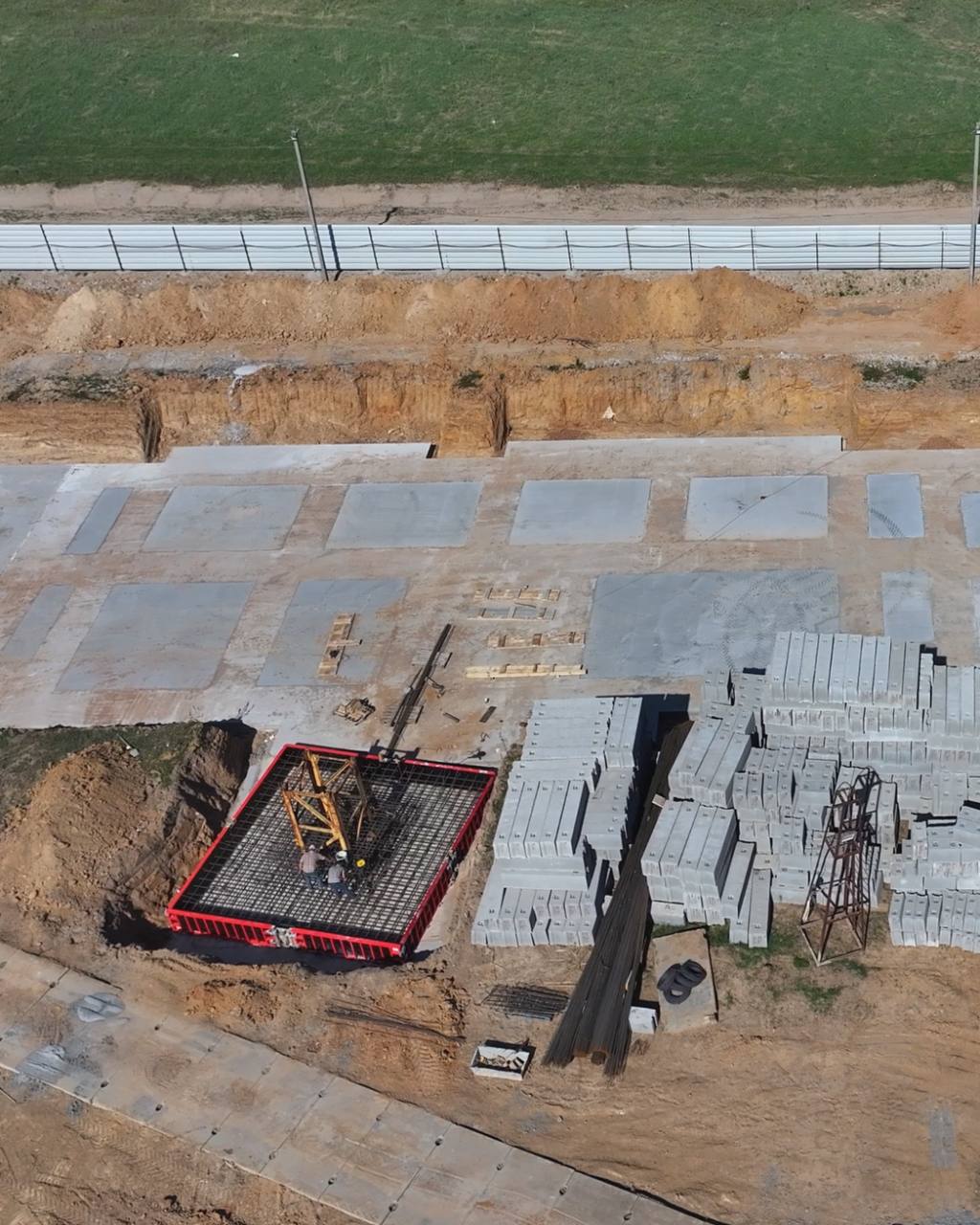

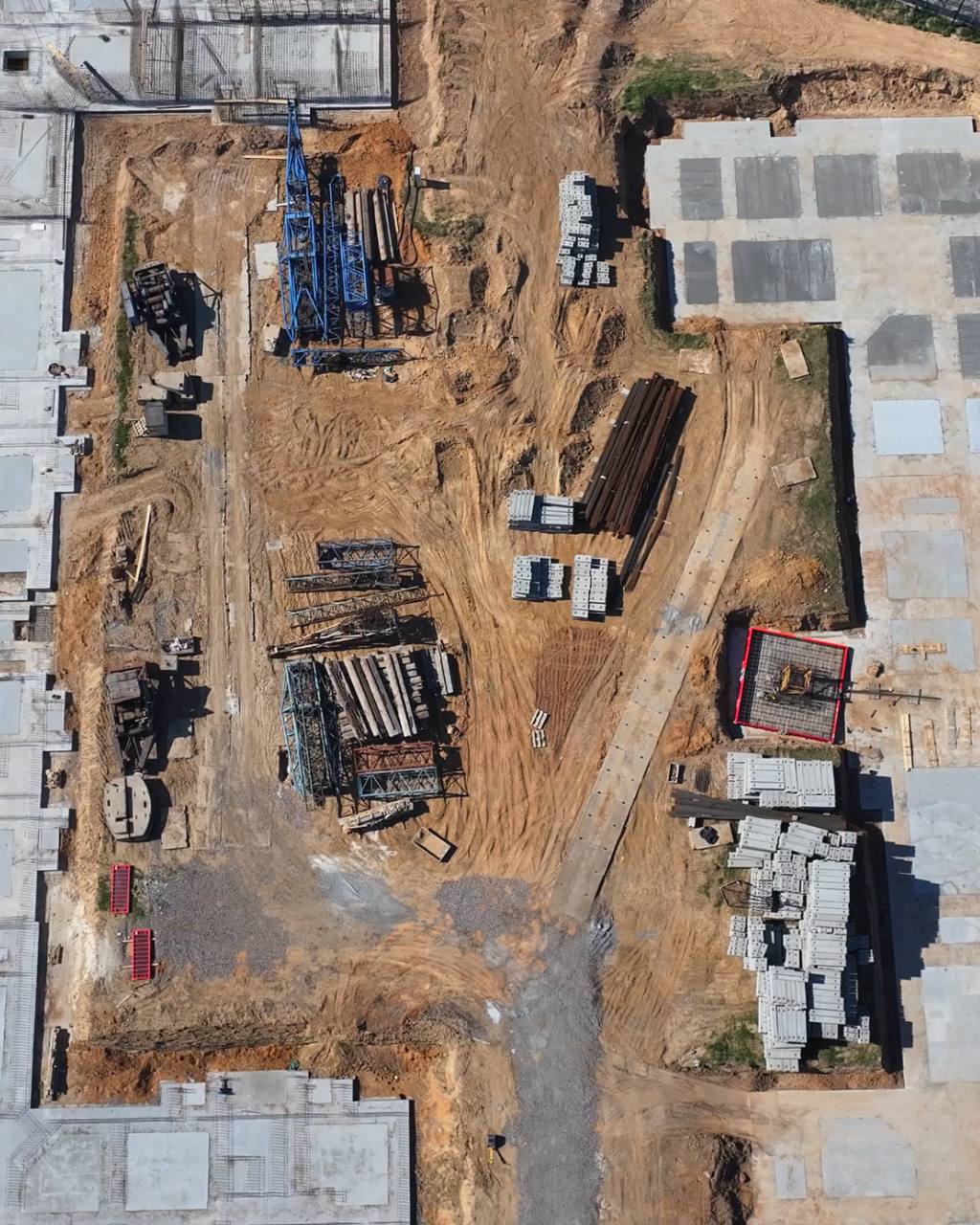

Завершено бетонування фундаменту під баштовий кран.

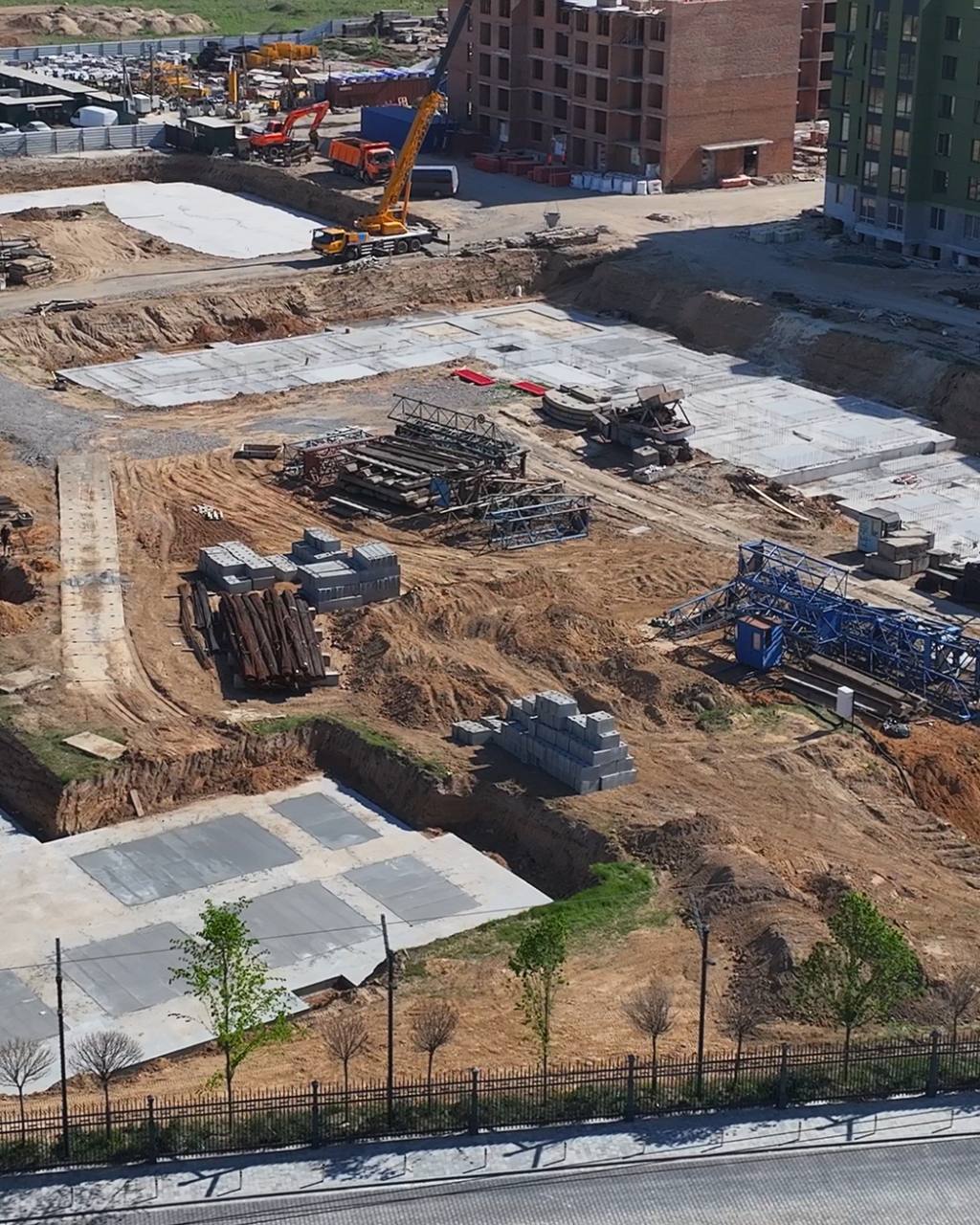

– 6-й будинок

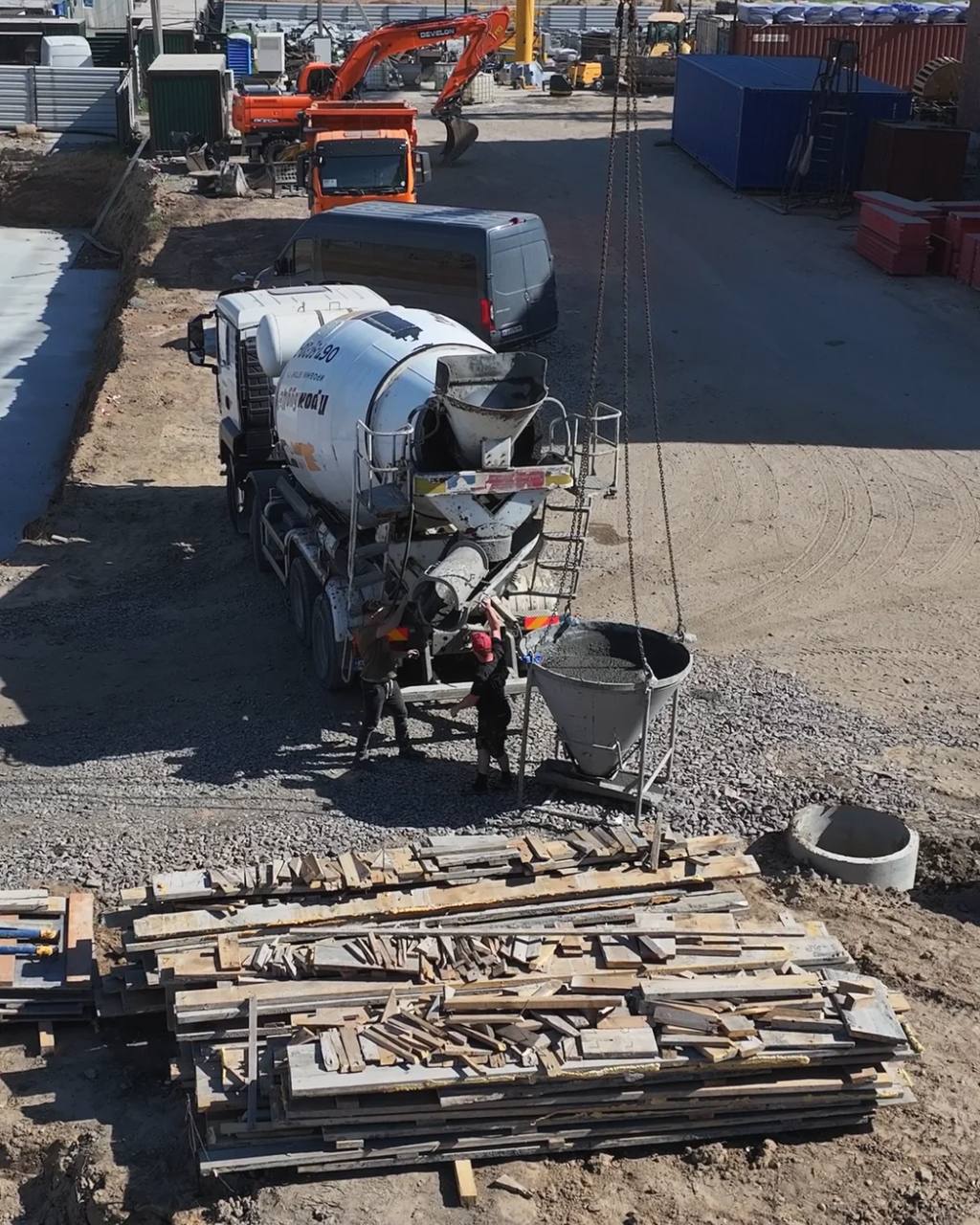

- завершено розробку котловану у секціях 1–5

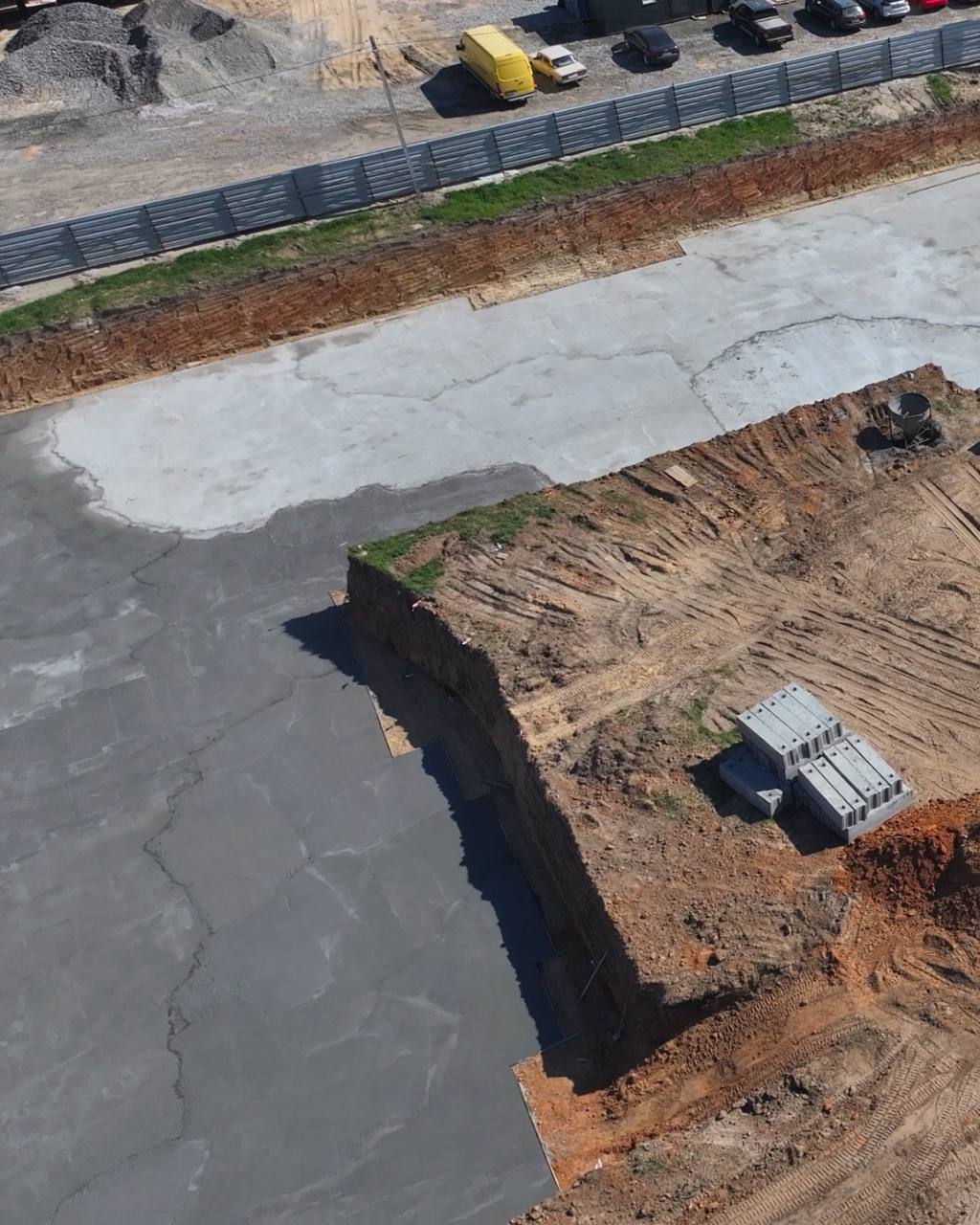

- завершено бетонну підготовку
