ХІД БУДІВНИЦТВА Травень 2026
🔹 1-й будинок
Завершено оздоблення та облаштування бомбосховища ✅

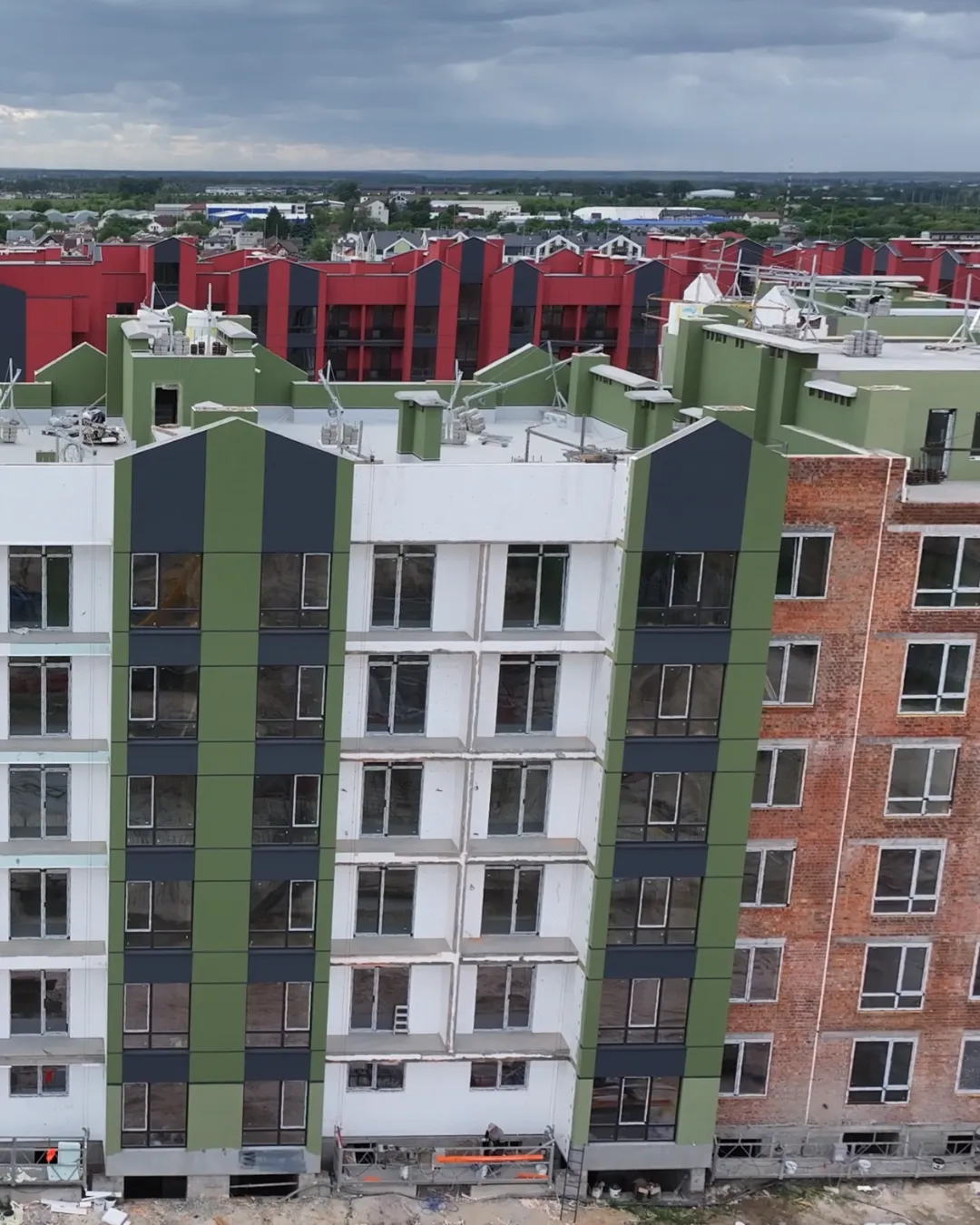

🔹 2-й будинок

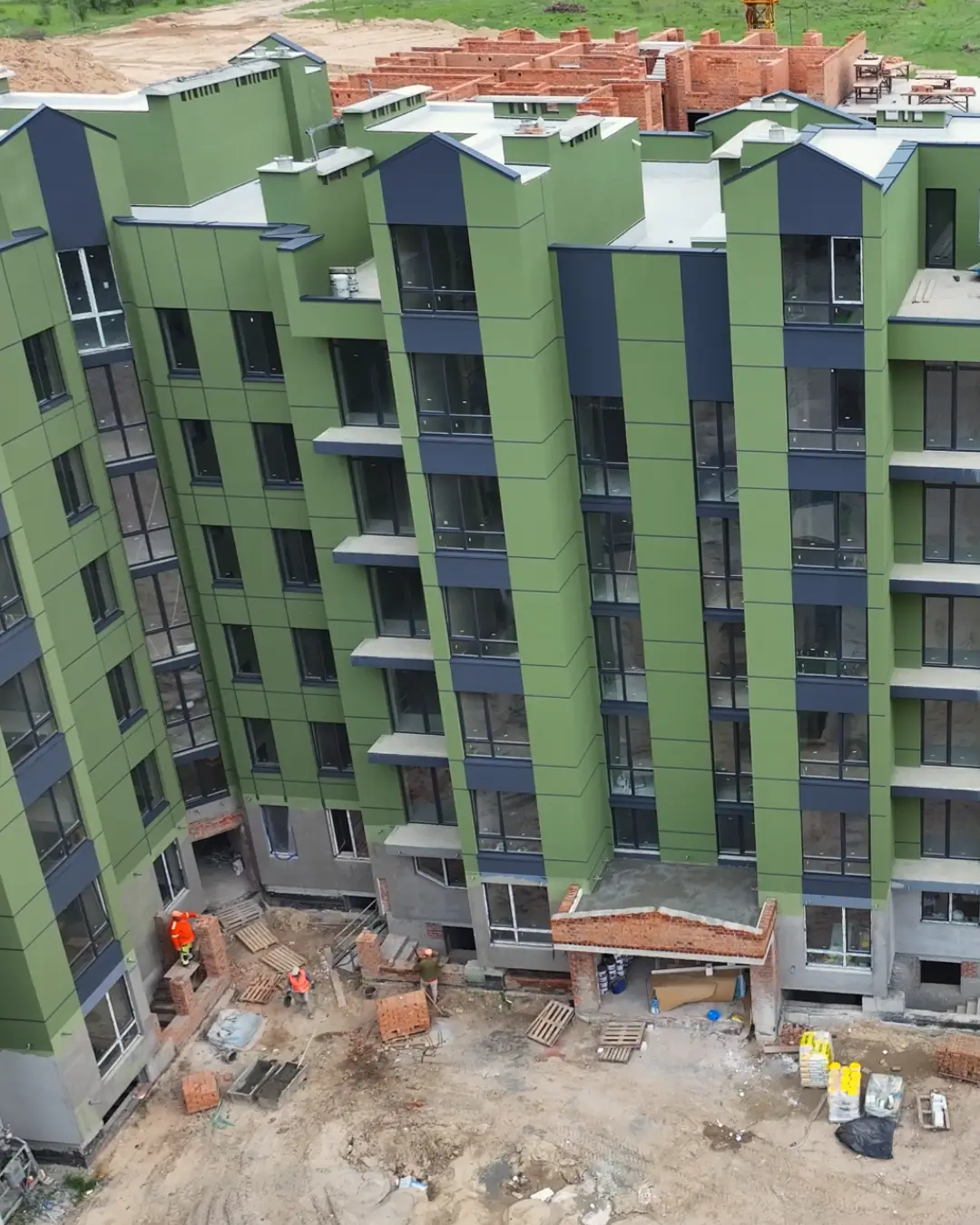

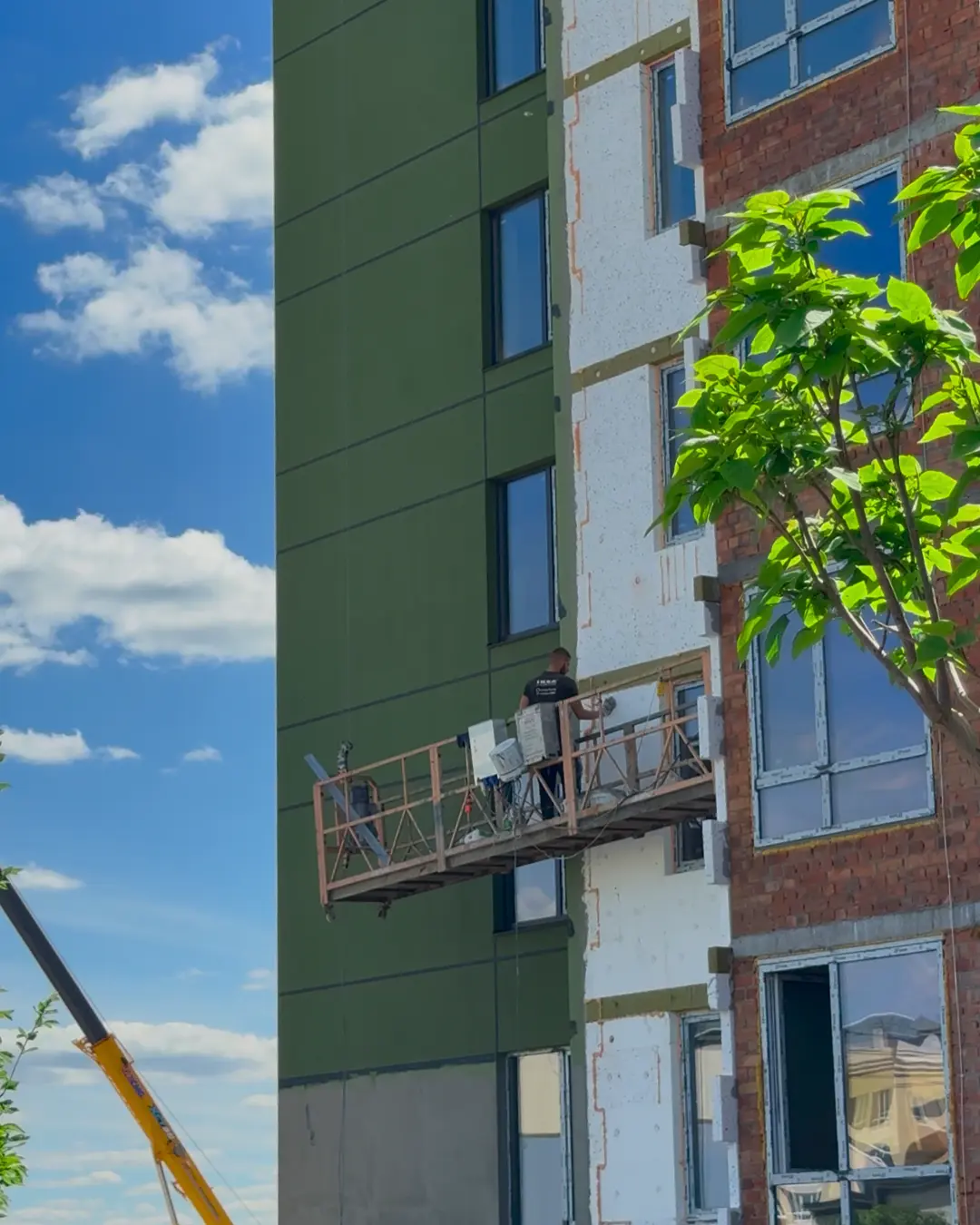

- триває утеплення та оздоблення фасаду у секціях 1–2
- внутрішні електричні мережі виконано на 90%
- завершено стяжку підлог у секції 2
- сантехнічне розведення побутової та зливової каналізації у секціях 1–6 виконано на 90%
- триває оздоблення місць загального користування
- влаштування покрівлі у секціях 1–2 виконано на 90%
- тривають роботи по внутрішніх газових мережах
Продовжується монтаж ліфтів.

🔹 3-й будинок

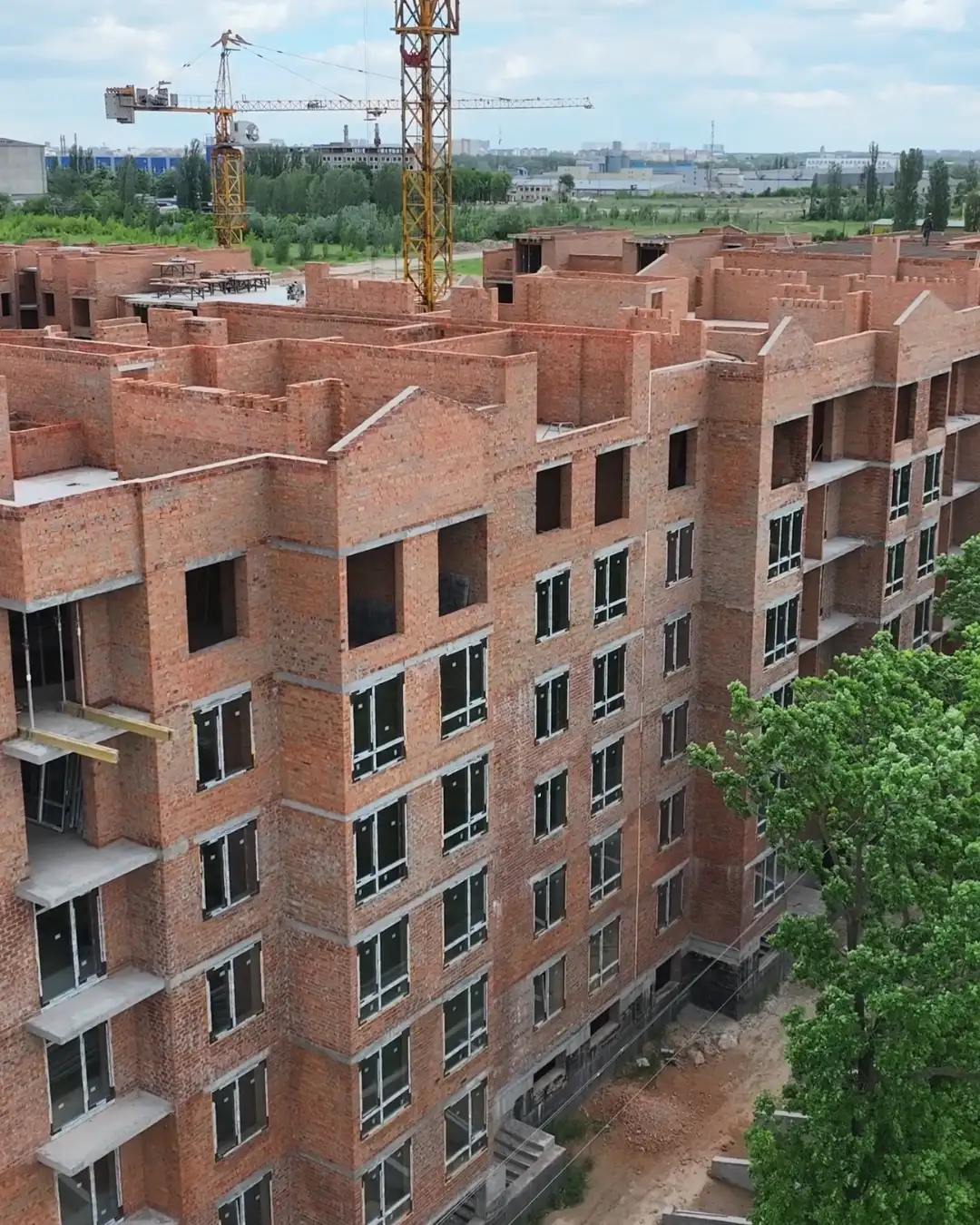

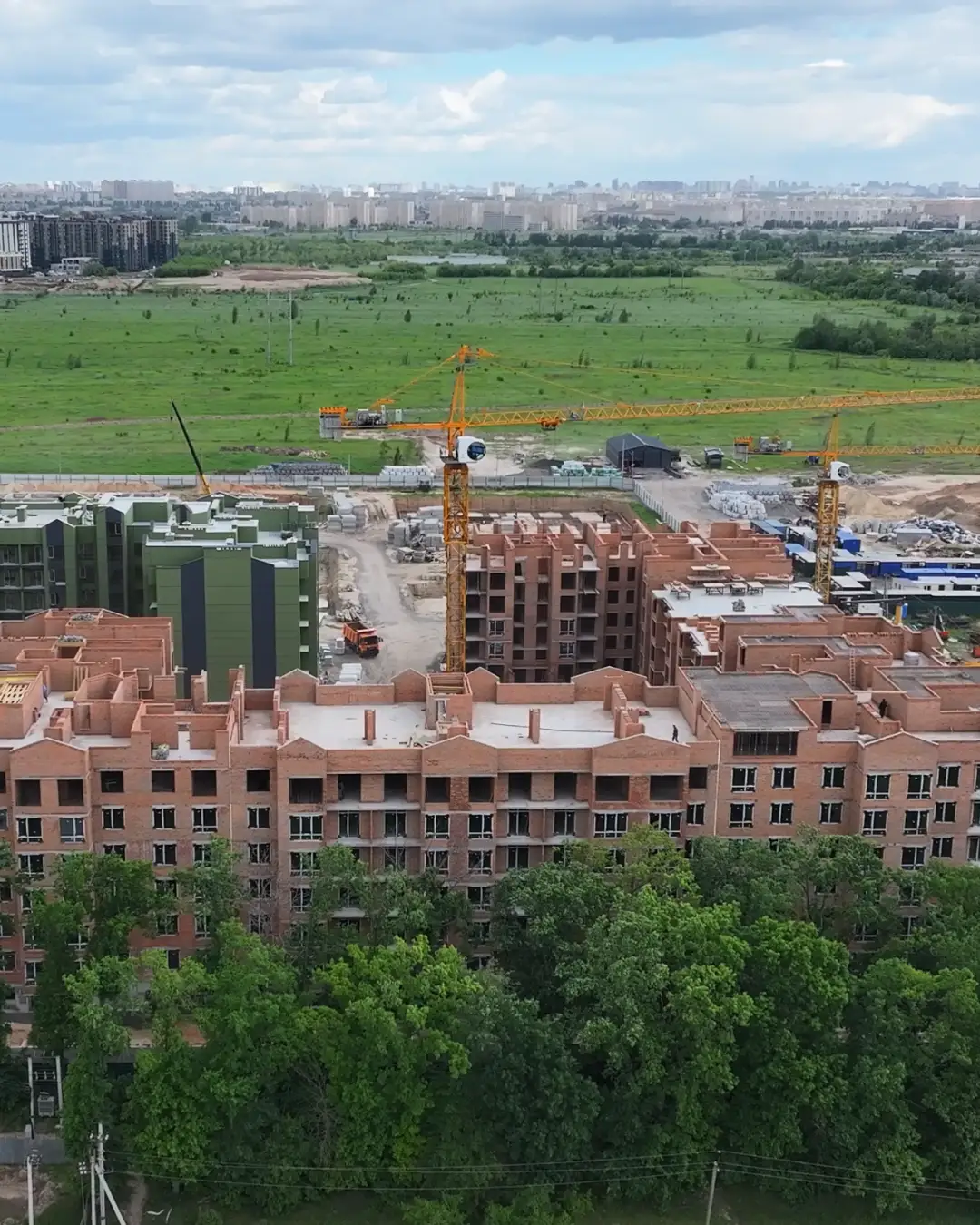

- завершено мурування покрівель та мансард у секціях 4–8
- забетоновано 7-й поверх у секціях 1–8
- триває мурування внутрішніх перестінків у секціях 2, 5 та 6
- підходить до завершення мурування димових каналів у секціях 5–8

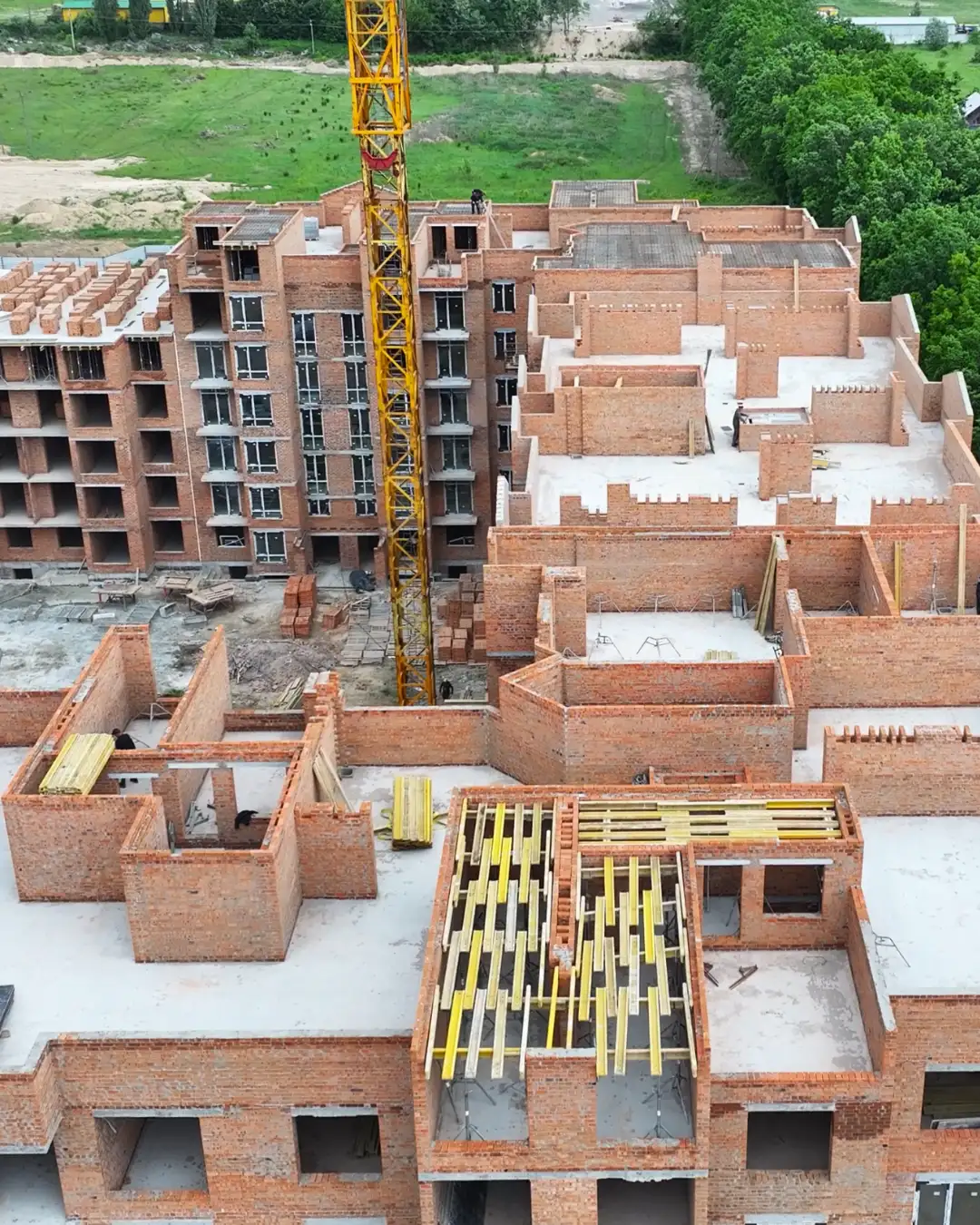

- закінчується монтаж віконних конструкцій у секціях 6–8 виконано
- виконуються штукатурні роботи у секціях 6–8 в
🔹 4-й будинок

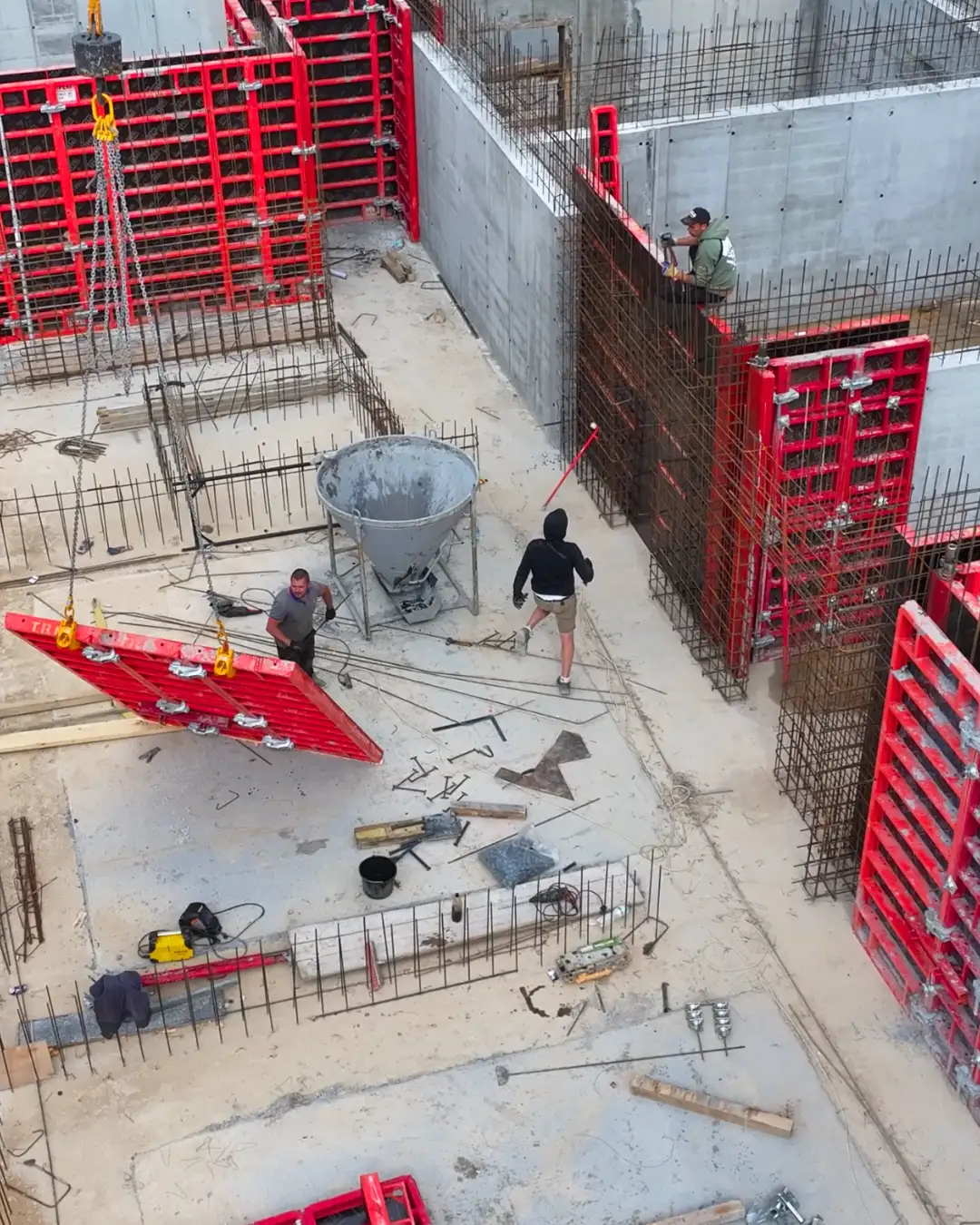

Триває армування стін підвалу у секціях 5–6

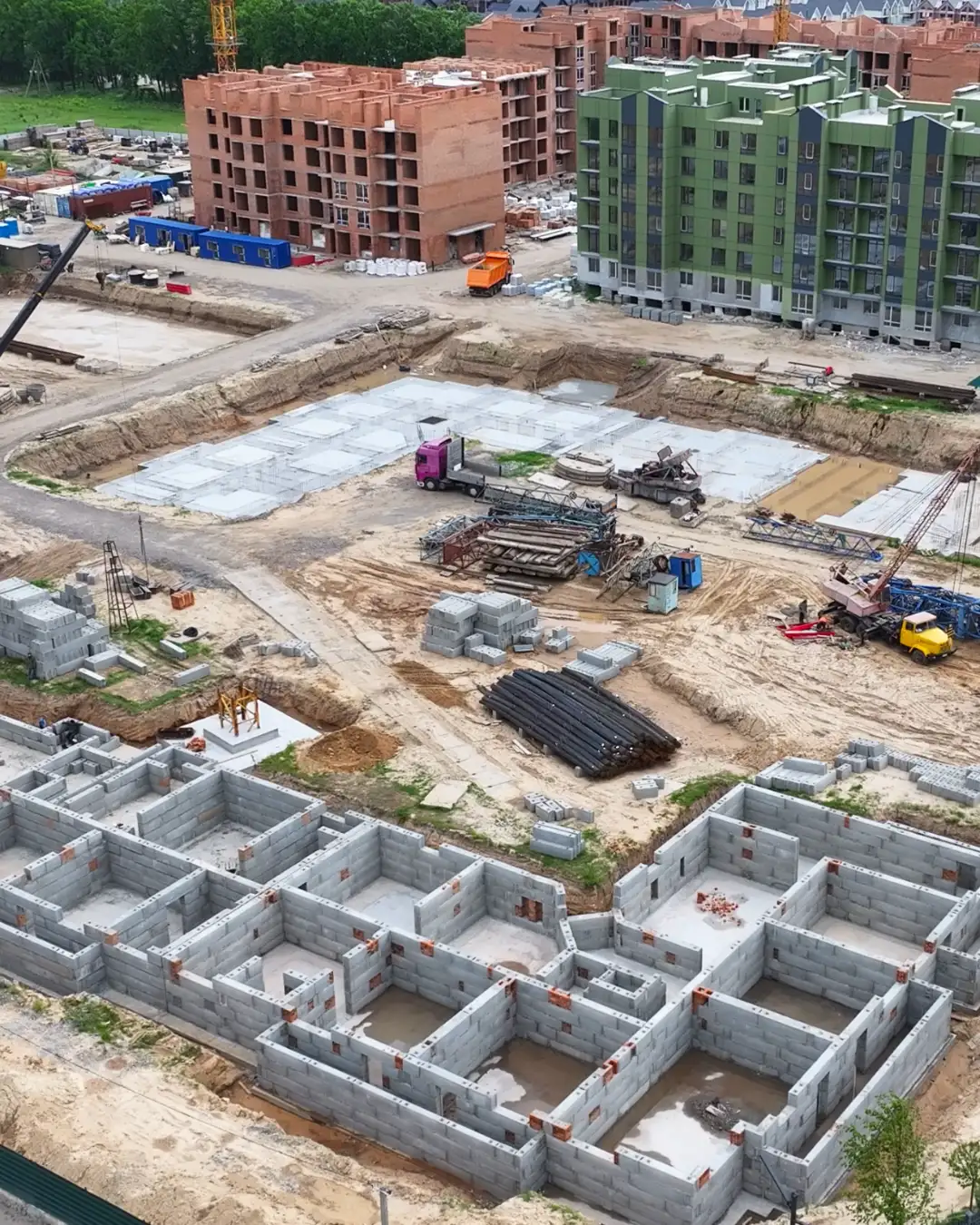

🔹 5-й будинок
- завершено влаштування блоків ФБС у секції 1
- продовжується влаштування блоків ФБС у секції 2
🔹 6-й будинок

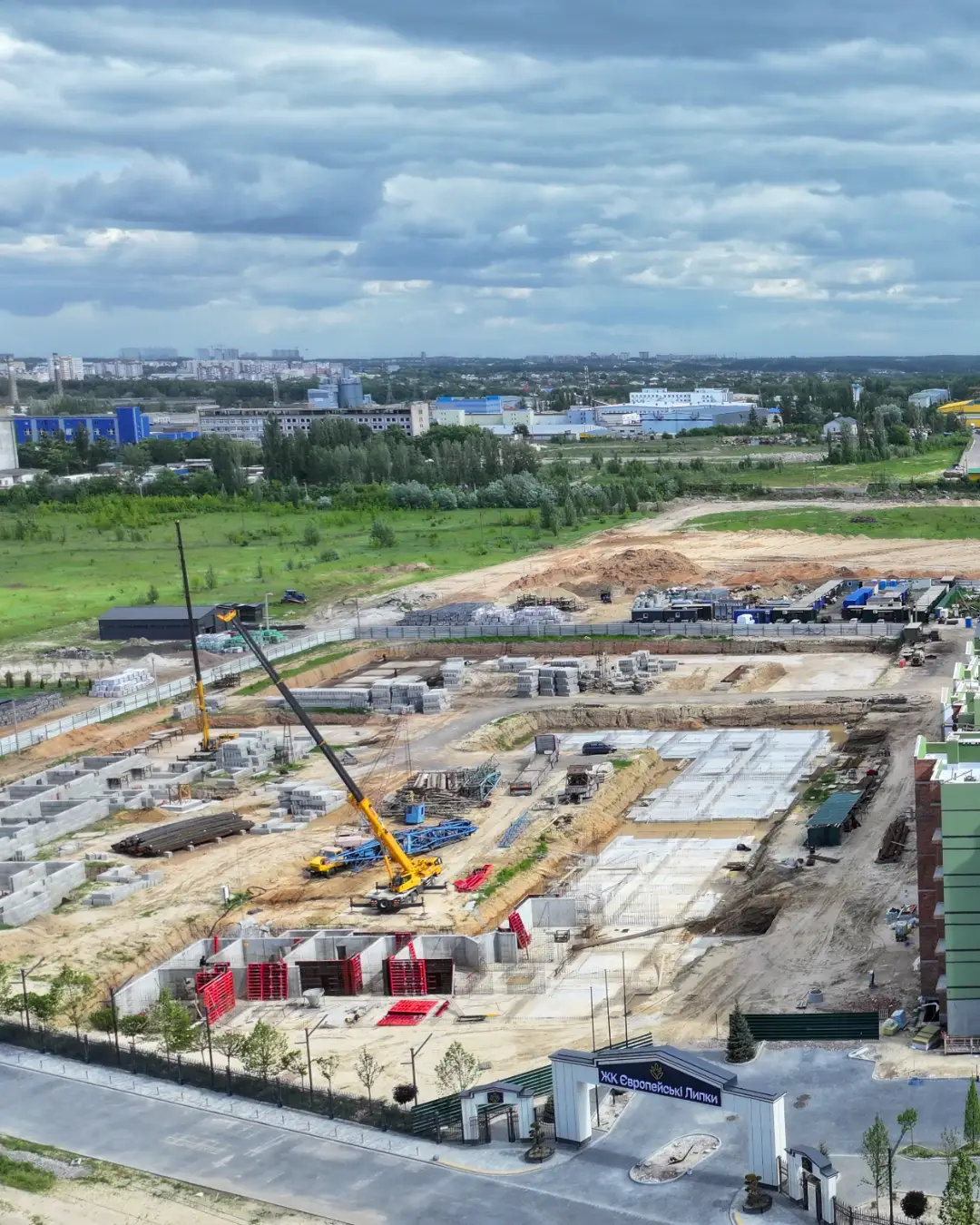

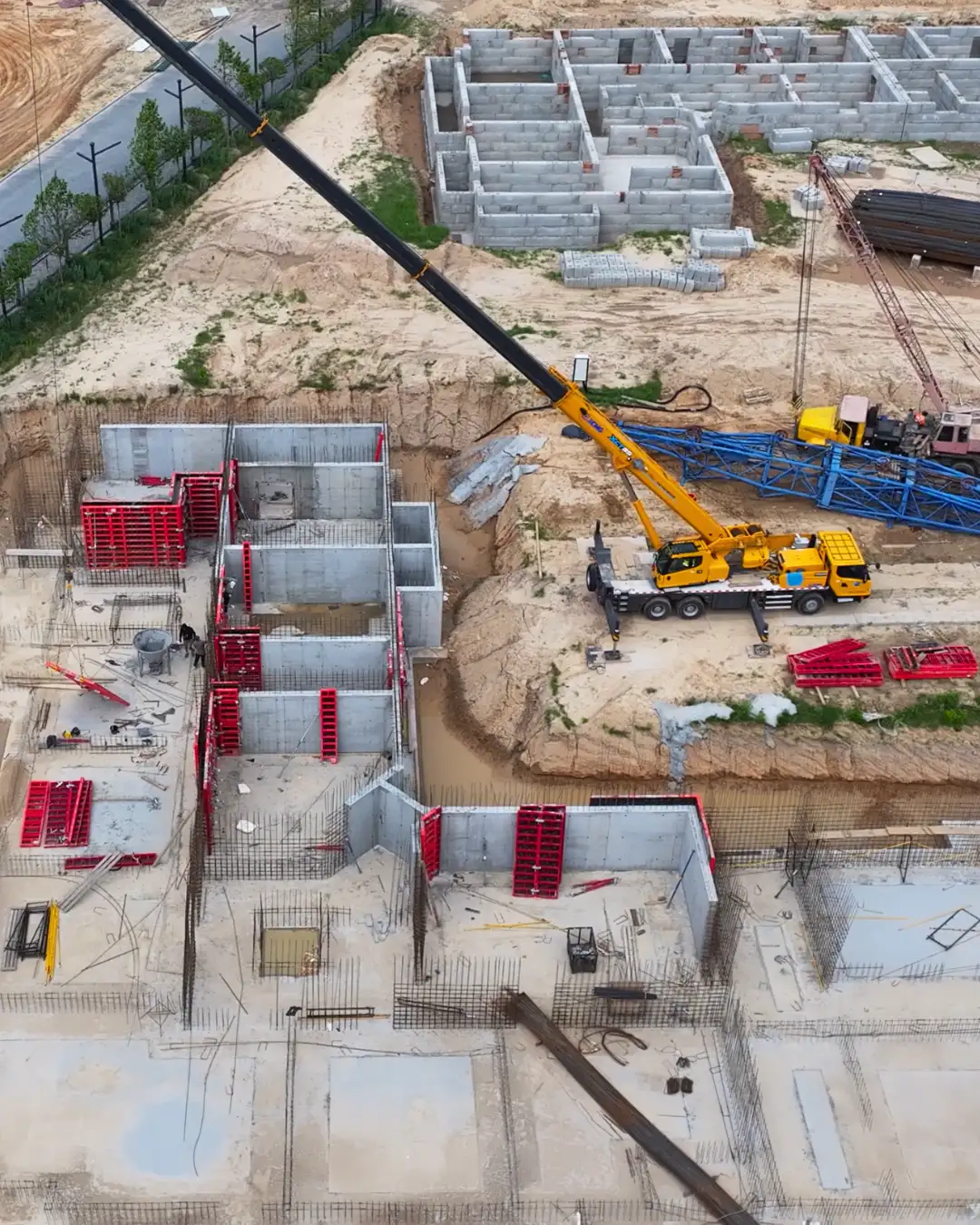

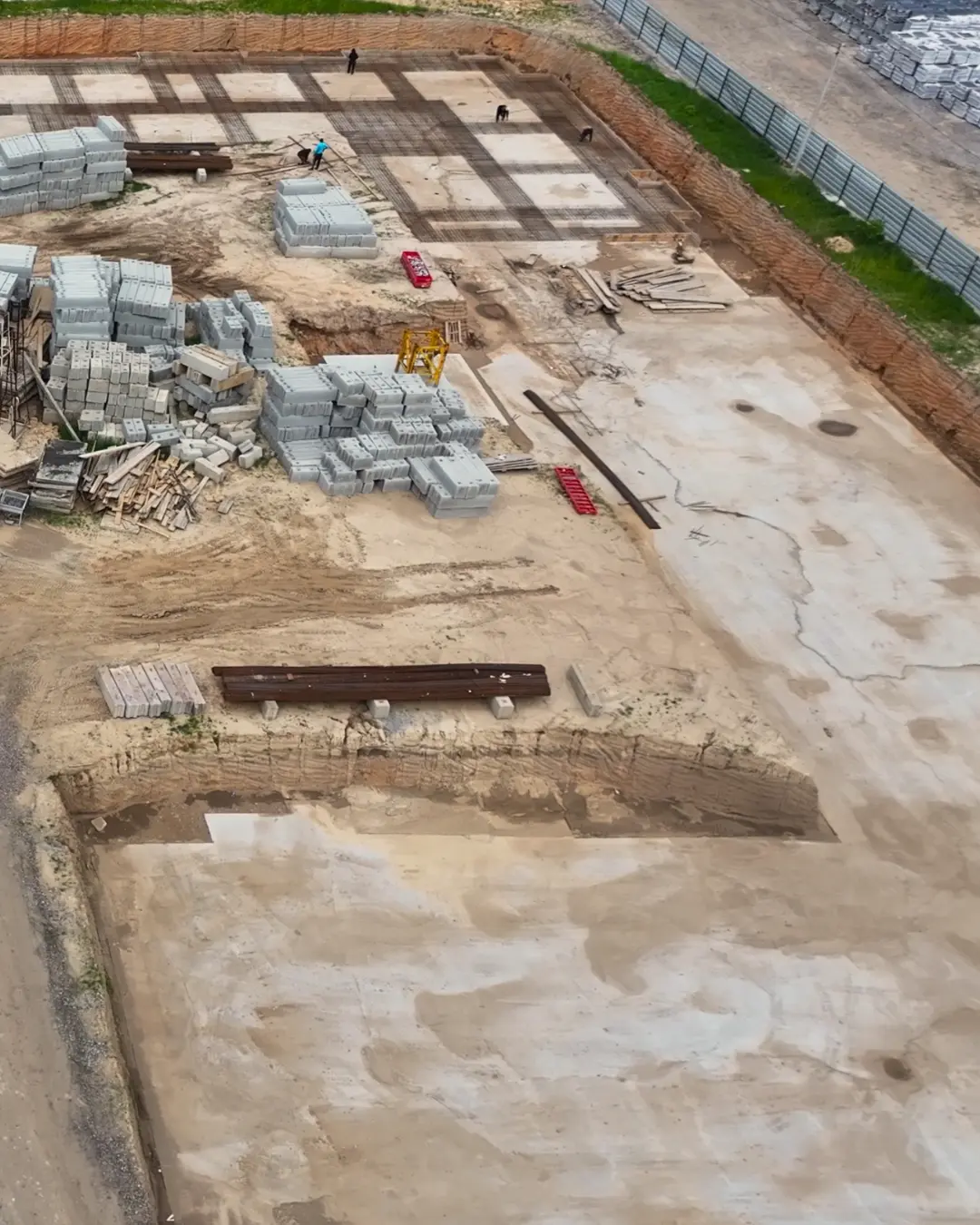

Триває влаштування фундаментної плити у секціях 1–2
