2025
Травень 2025
1 / 14

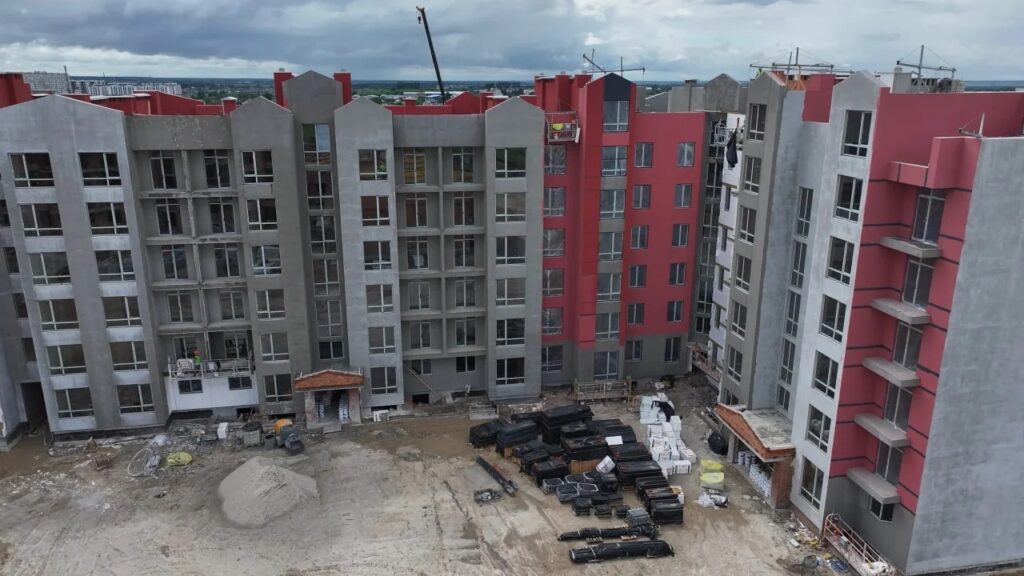

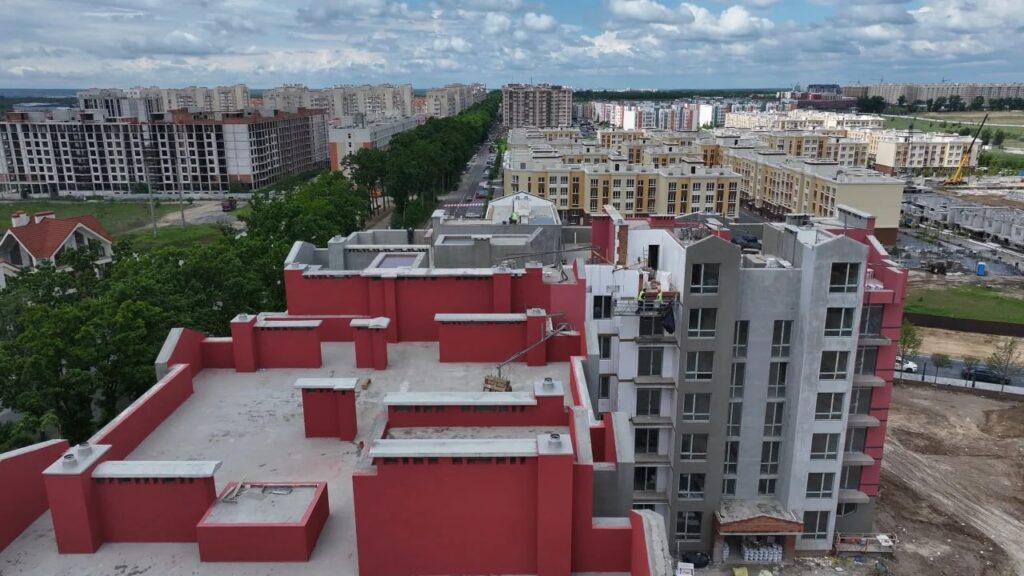

1-й будинок
- Тривають роботи з утеплення фасаду та розпочато фарбування
- Ведуться роботи з прокладання внутрішніх електромереж і сантехнічних комунікацій
- Виконуються штукатурні роботи та стяжка підлоги
- Розпочато монтаж ліфтів

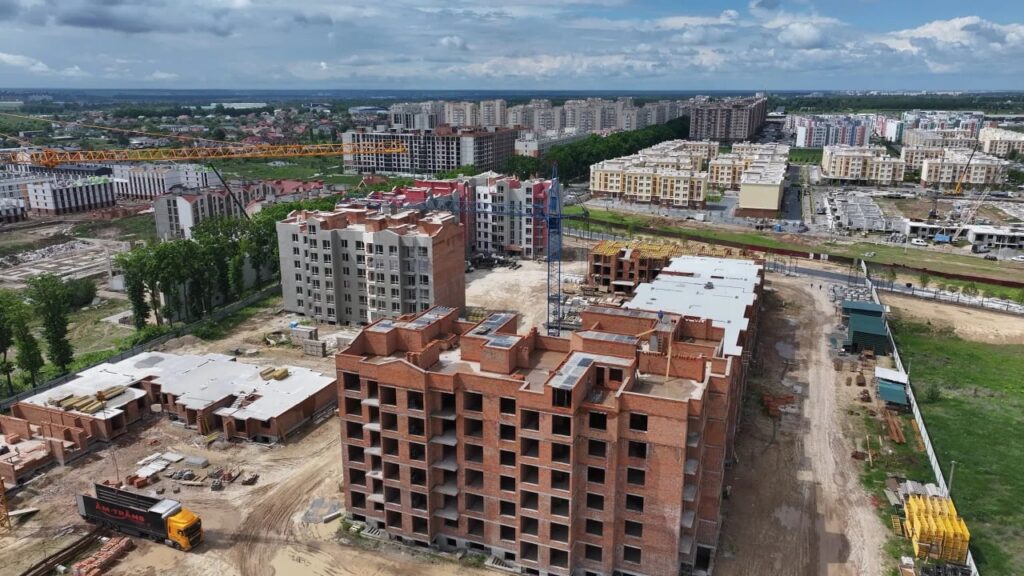

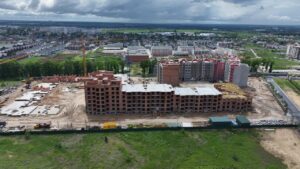

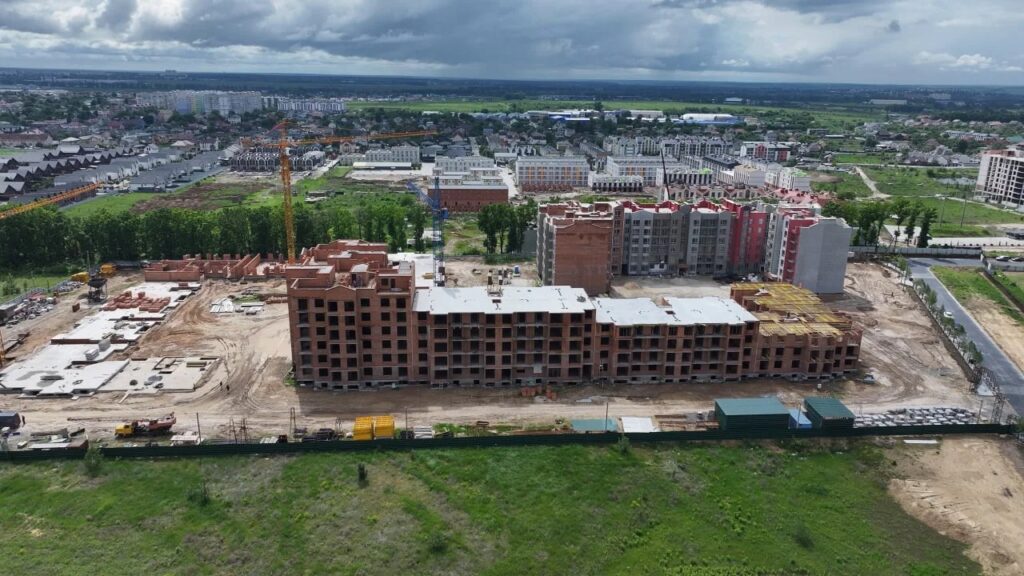

2-й будинок
- Завершено влаштування перекриття над шостим поверхом секцій 5–6

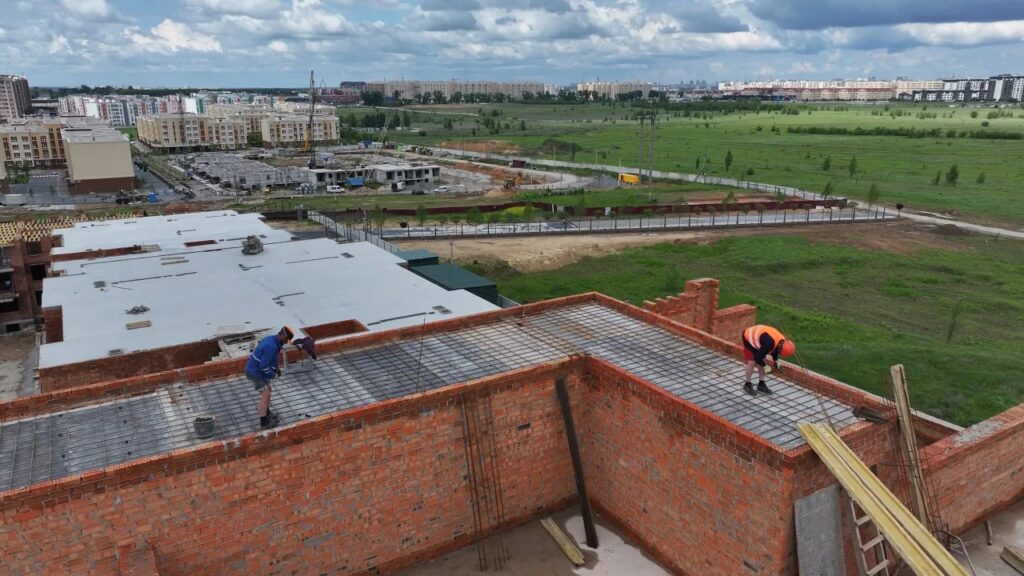

- Завершено мурування зовнішніх стін п’ятого поверху секції 4, а також перекриття між п’ятим і шостим поверхами
- У секції 3 завершено мурування зовнішніх стін четвертого поверху та перекриття між четвертим і п’ятим поверхами

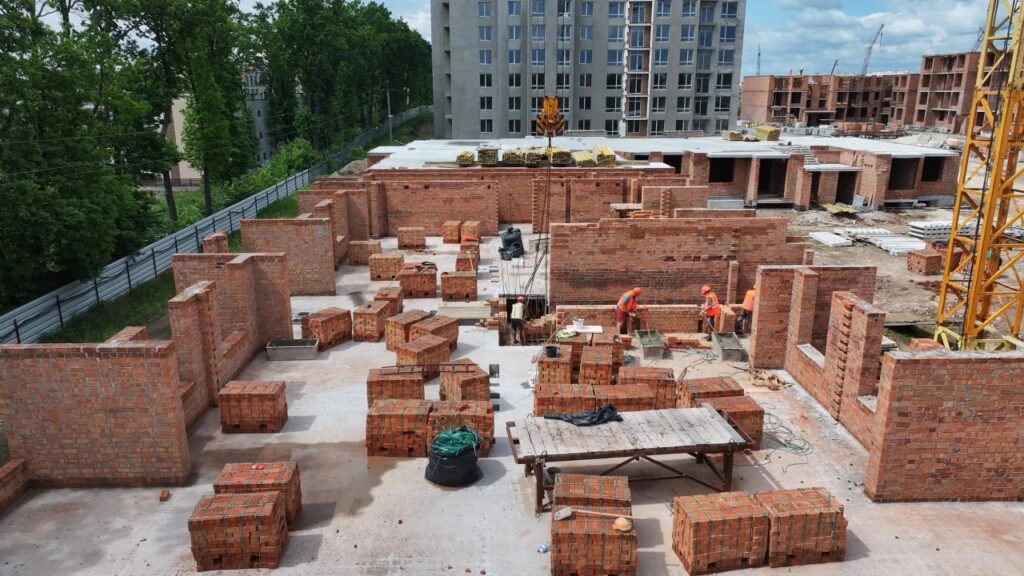

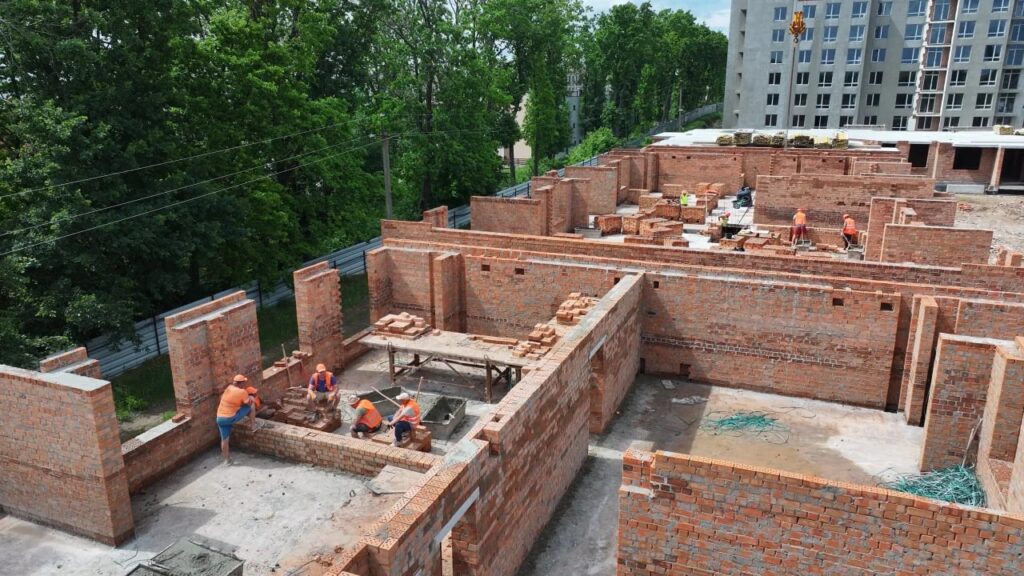

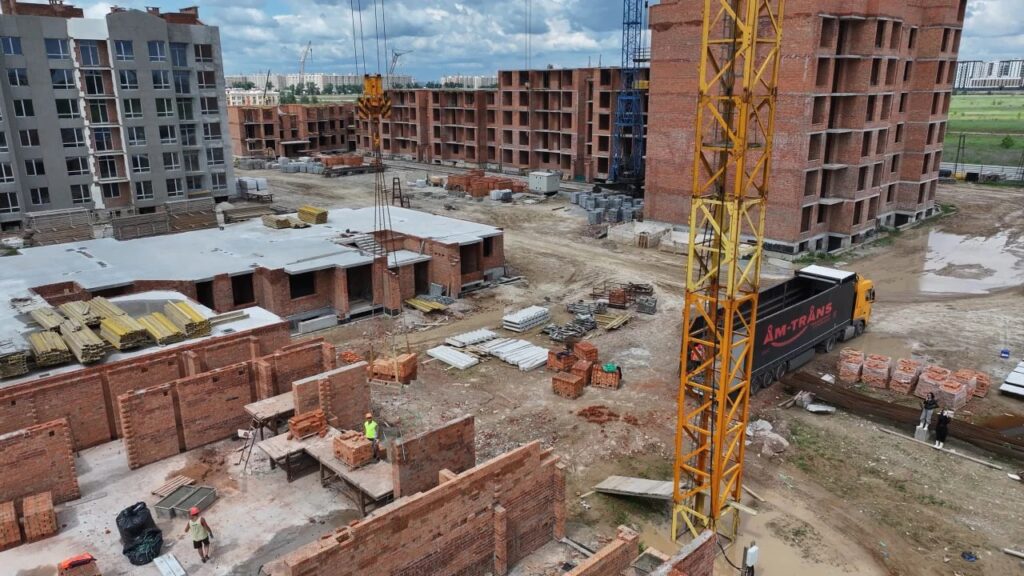

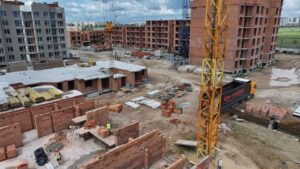

- Тривають роботи з мурування внутрішніх перегородок
- Завершено мурування зовнішніх стін третього поверху секцій 1–2, тривають роботи з перекриттям між другим і третім поверхами
3-й будинок

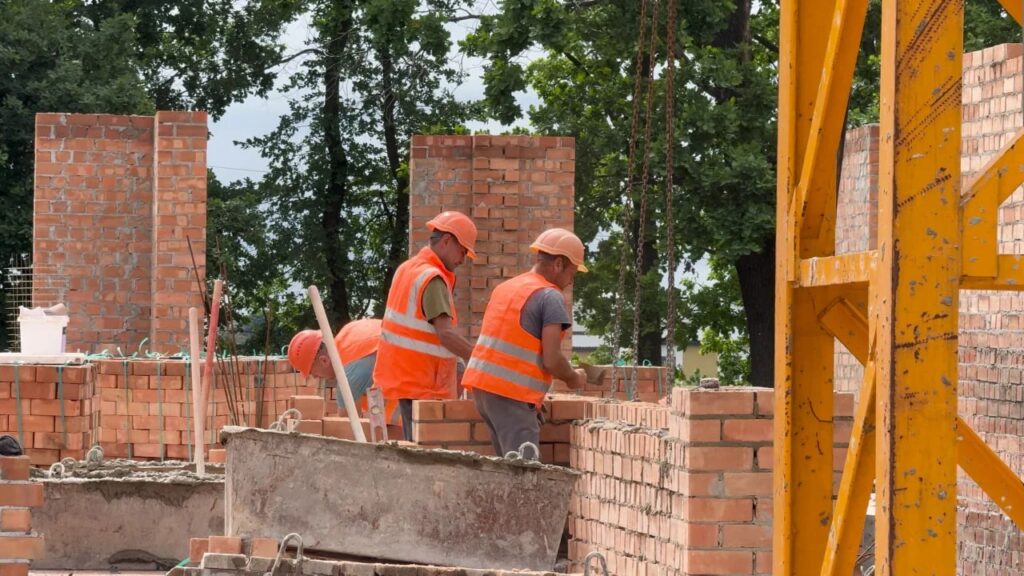

- Розпочато мурування зовнішніх стін першого поверху секцій 5–6
- Завершено влаштування перекриття між першим і другим поверхами секцій 7–8
- Ведуться роботи з облаштування прибудинкової території
- Завершено прокладання зовнішніх інженерних мереж першої черги
