Червень 2026
1 / 15

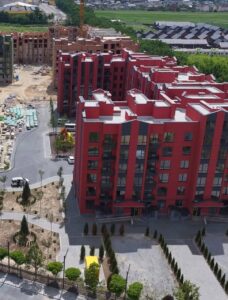

1-й будинок
- Будинок введено в експлуатацію
- Розпочато видачу ключів новим власникам квартир
2-й будинок

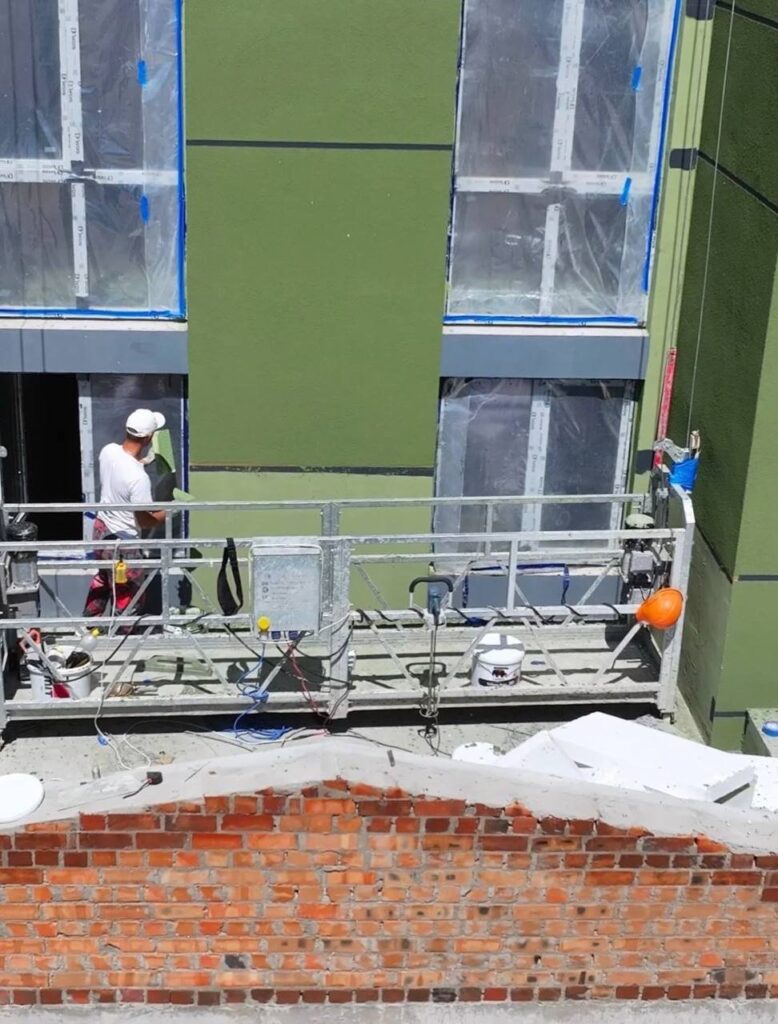

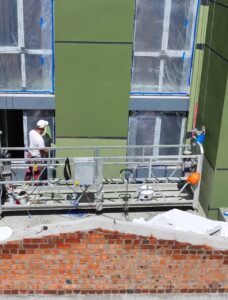

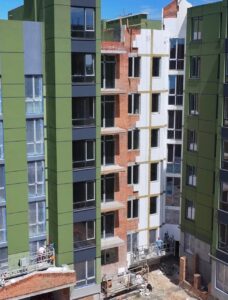

- підходить до завершення утеплення та оздоблення фасаду у секції 2
- завершено внутрішні електричні мережі
- завершено стяжку підлог у секції 2
- завершено сантехнічне розведення побутової та дощової каналізації у секціях 1–6
- триває оздоблення місць загального користування
- завершено влаштування покрівлі у секціях 1–2
- внутрішні газові мережі виконано на 80%
- монтаж ліфтів: секція 2 — підходить до завершення, секція 3 — завершено

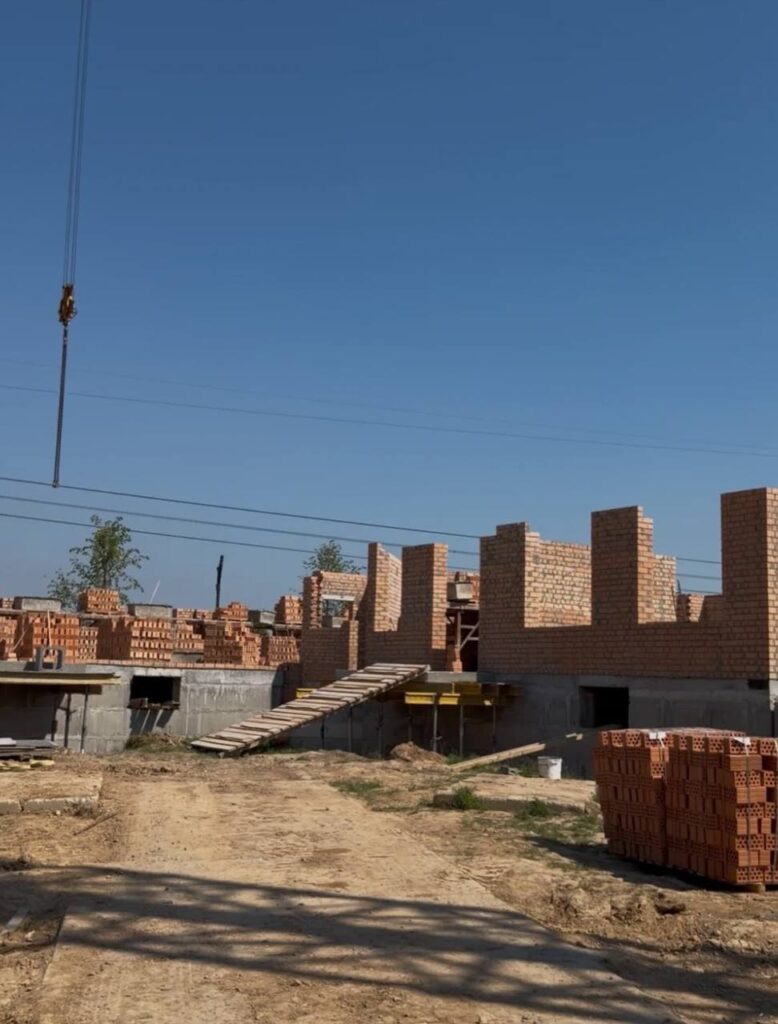

3-й будинок

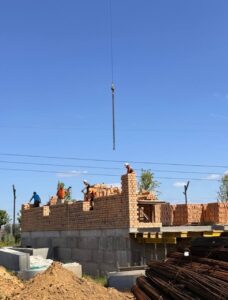

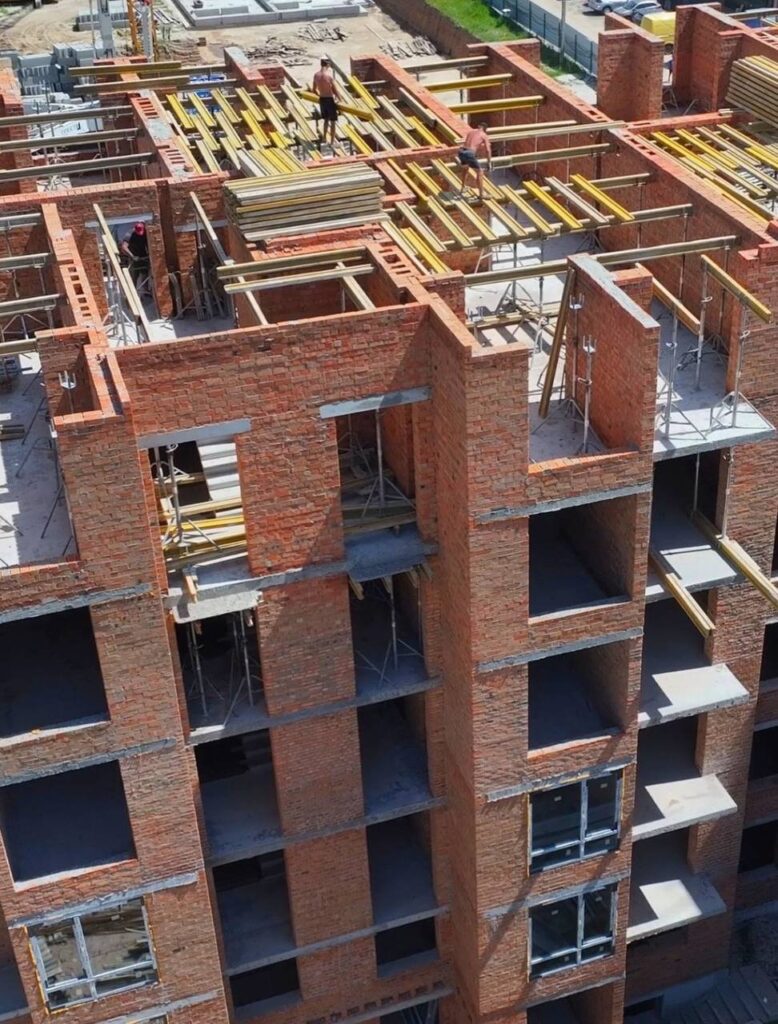

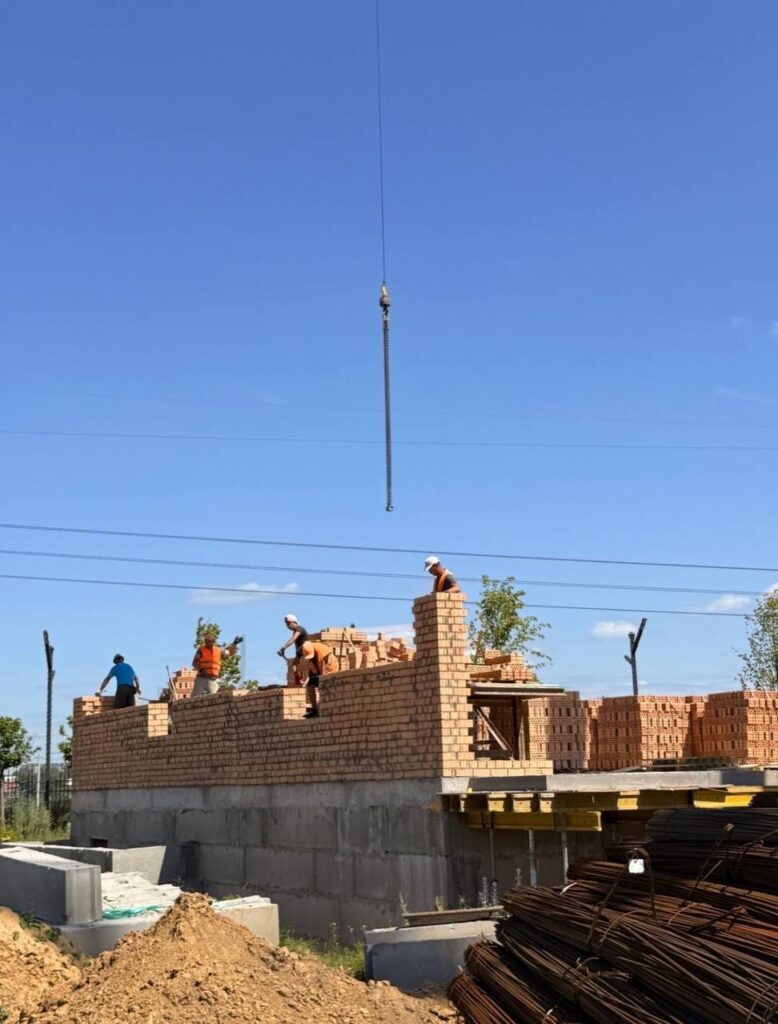

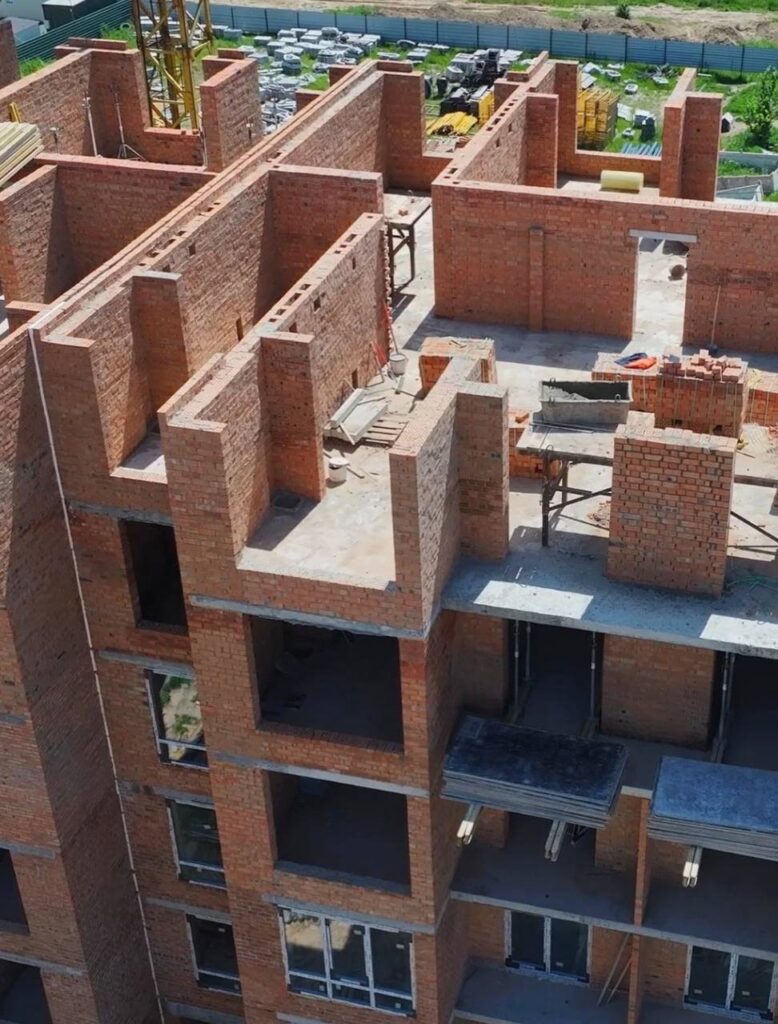

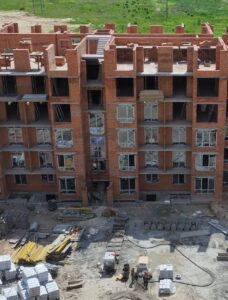

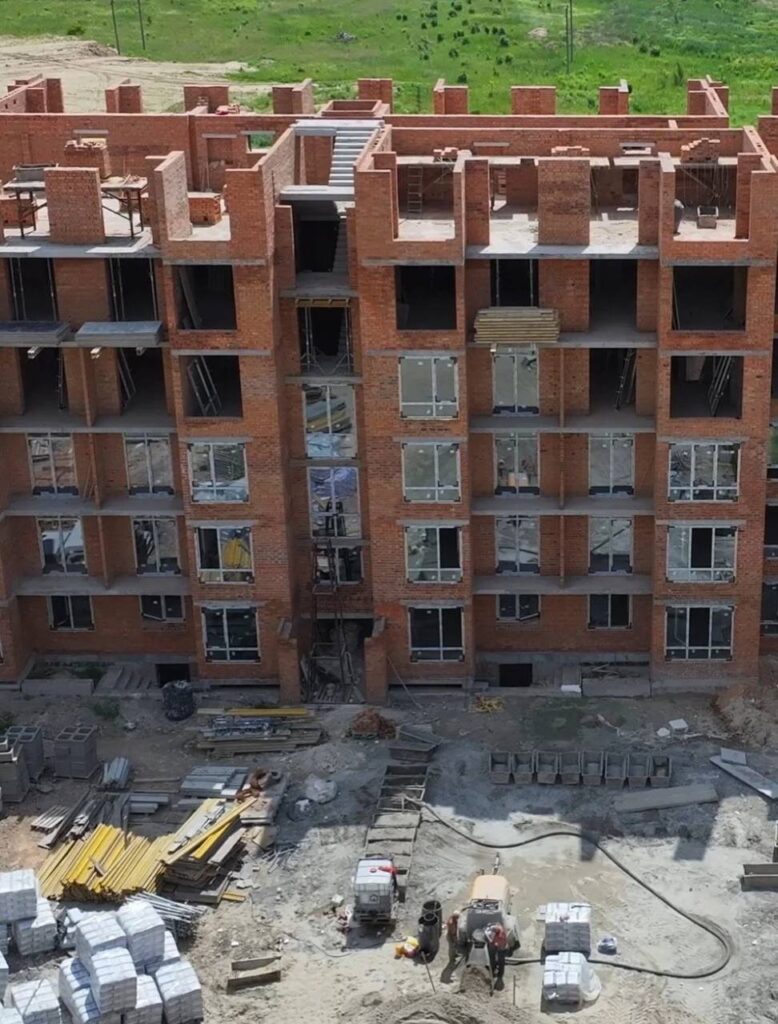

- забетоновано перекриття 6-го поверху у секціях 1, 2, 4 та 5

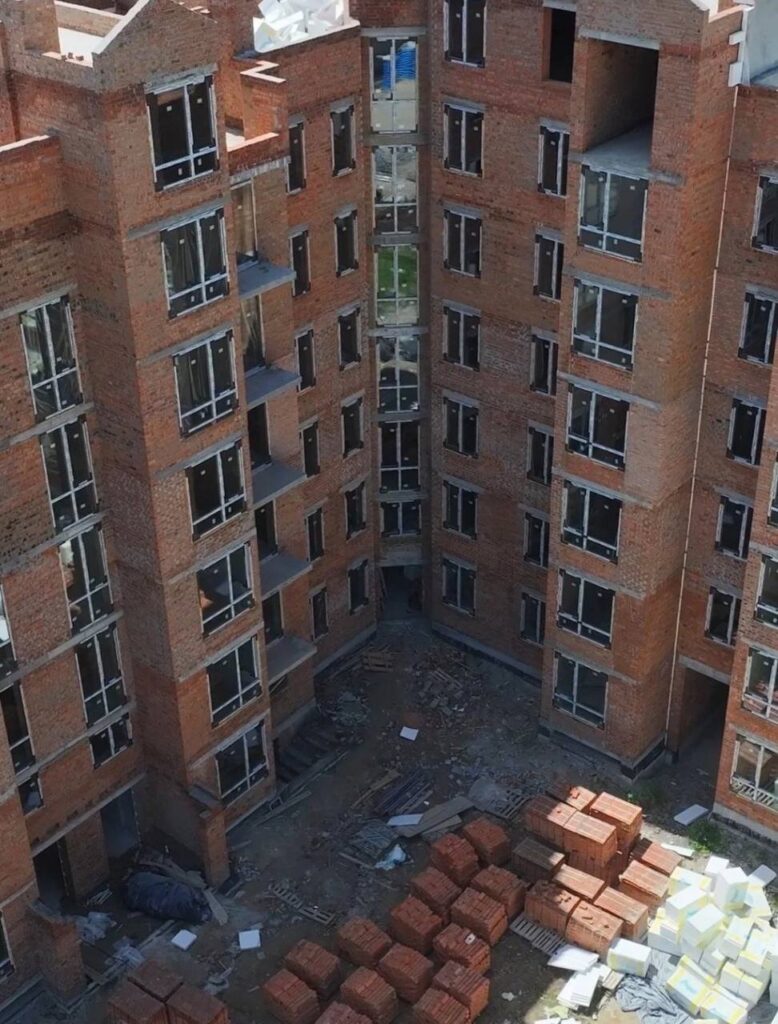

- триває мурування внутрішніх перестінків у секціях 2, 3, 6 та 7
- завершено мурування димових каналів у секціях 4–8
- мурування димових каналів у секції 2 виконано на 90%
- розпочато мурування димових каналів у секції 1
- монтаж віконних конструкцій у секціях 6–8 виконано на 90%
- штукатурні роботи у секціях 1–8 виконано на 60%
- завершено стяжку покрівлі у секціях 7–8
- завершено стяжку підлог у секції 6
- завершено покриття вентиляційних каналів у секціях 4–8
4-й будинок

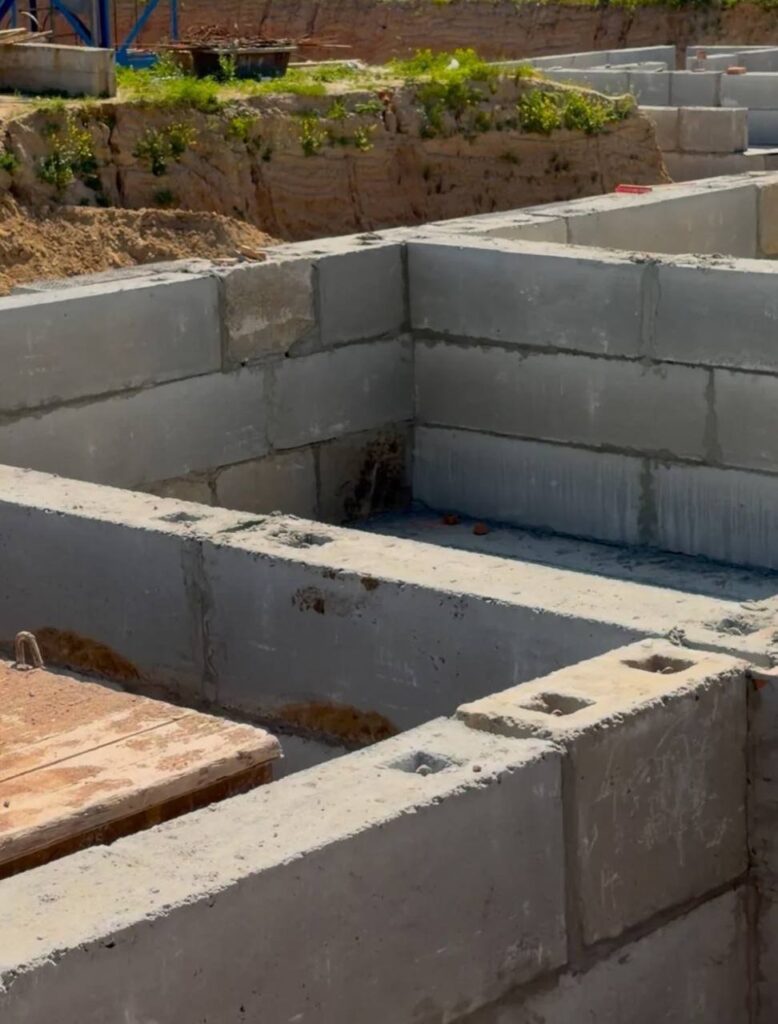

- Завершено армування стін підвалу у секціях 5–6
5-й будинок

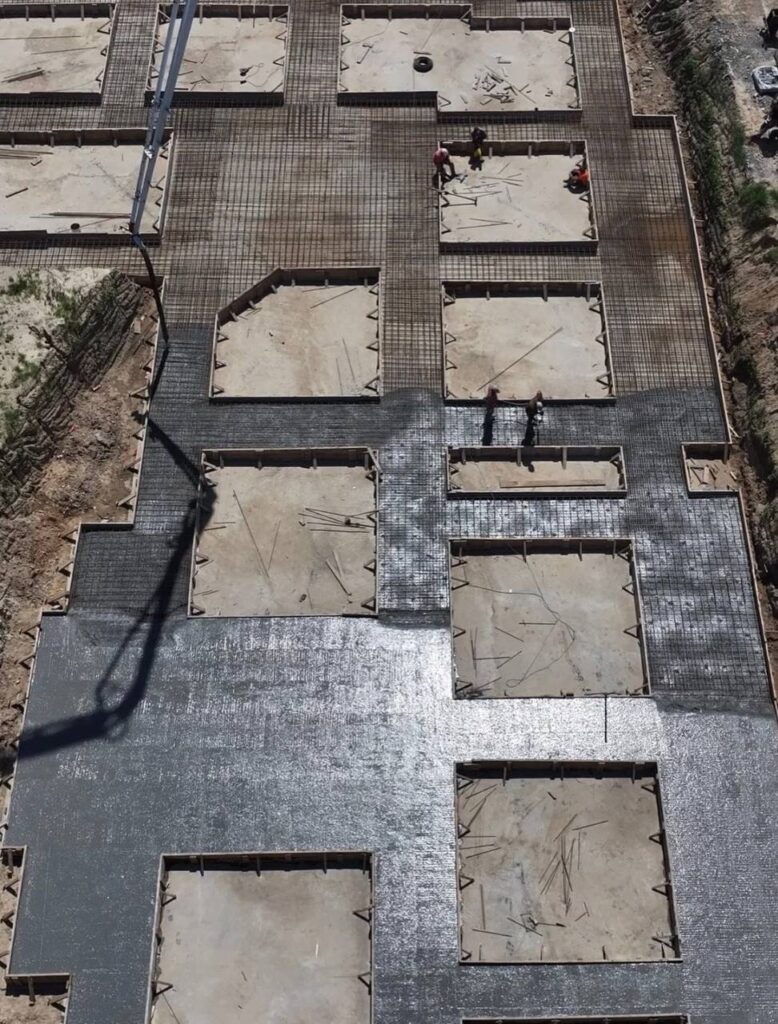

- завершено бетонування плити перекриття підвалу у секції 1

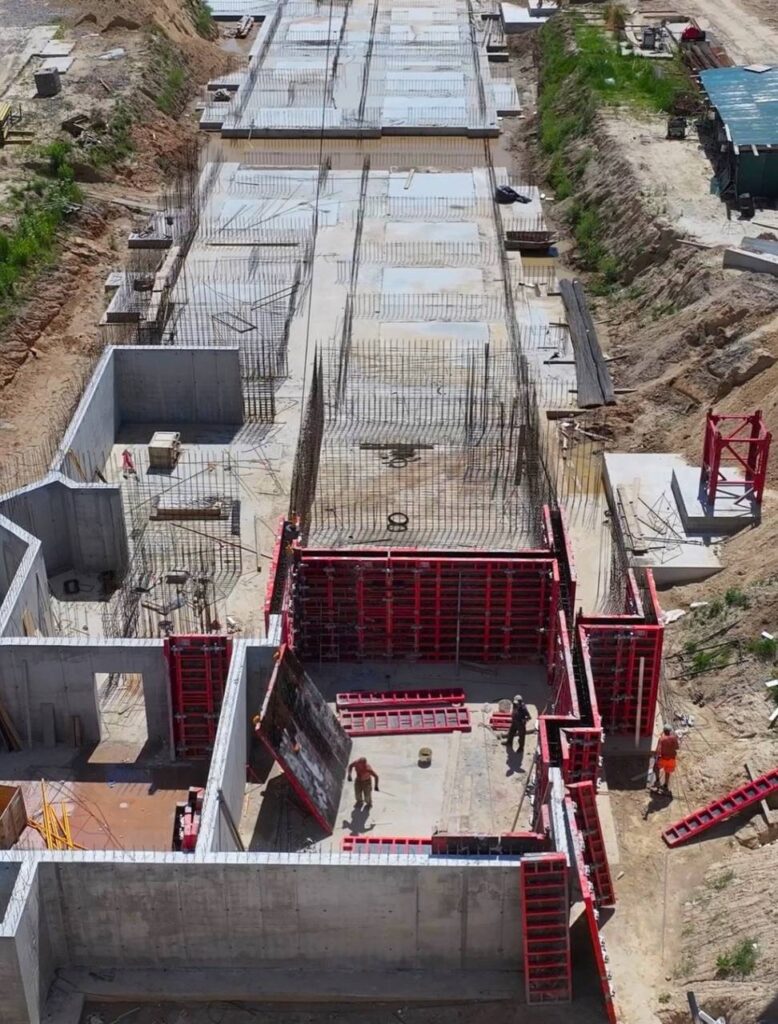

- продовжується влаштування блоків ФБС у секції 2
6-й будинок

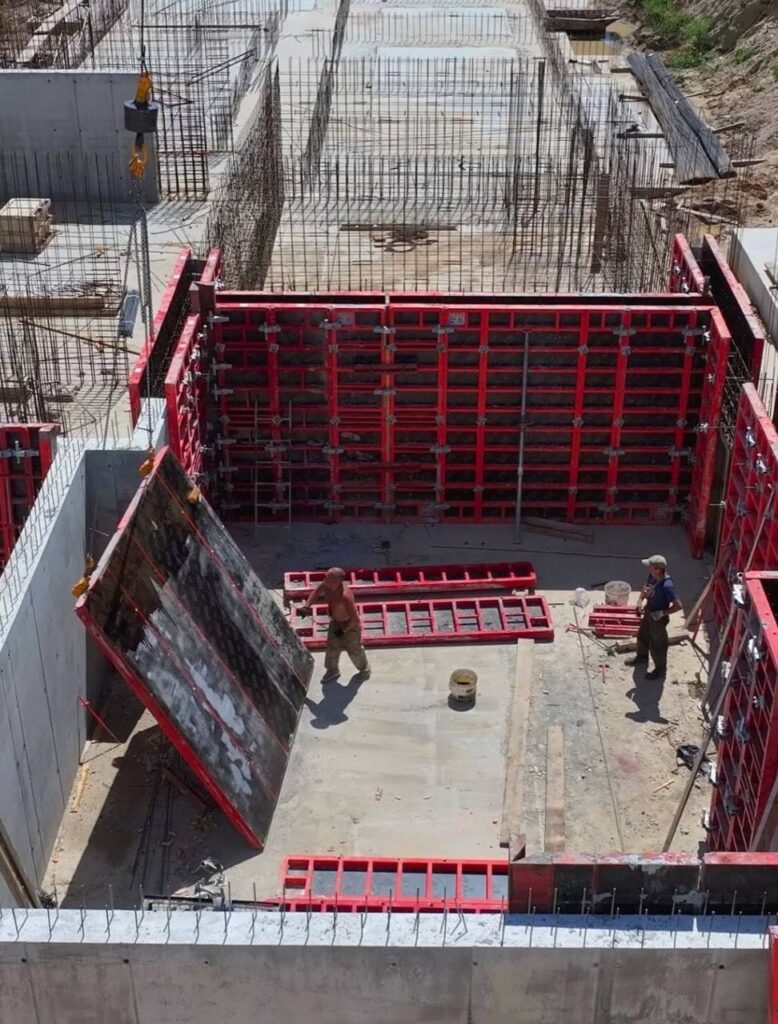

- Триває влаштування фундаментної плити у секціях 1–2
