2026
Липень 2026
1 / 18

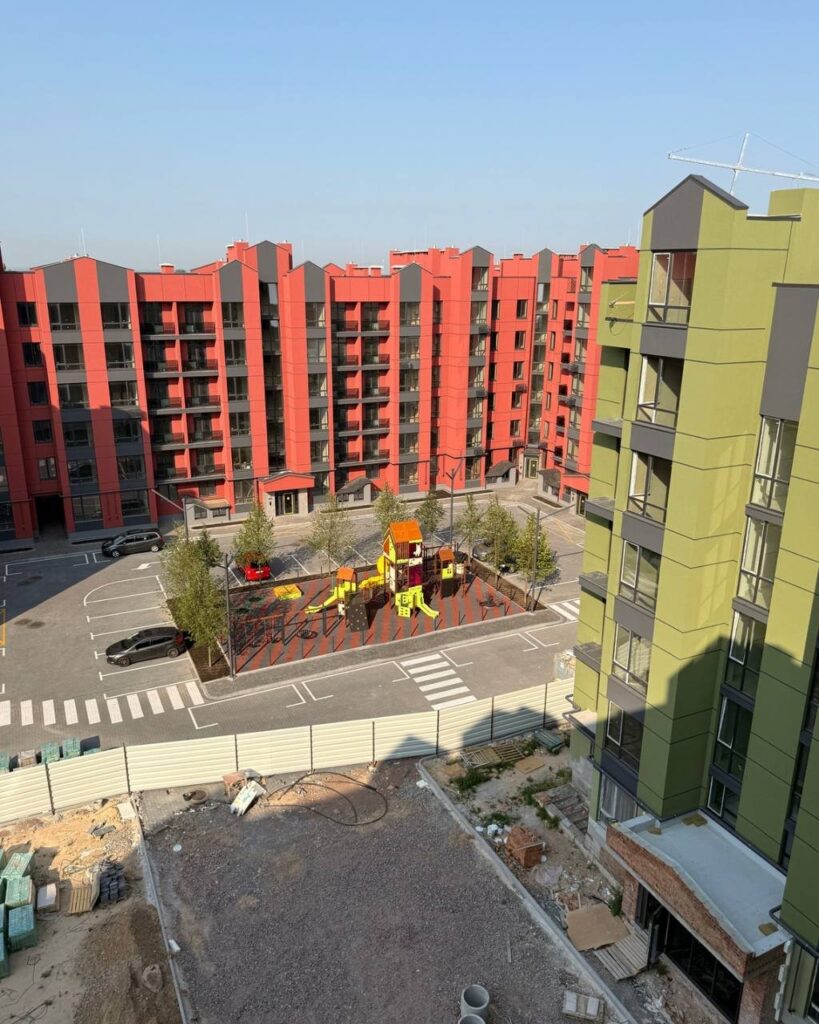

1-й будинок
- триває видача ключів новим власникам квартир
- мешканці активно розпочинають ремонтні роботи
- встановлюються корзини для кондиціонерів
- у будинок уже заїхали перші мешканці

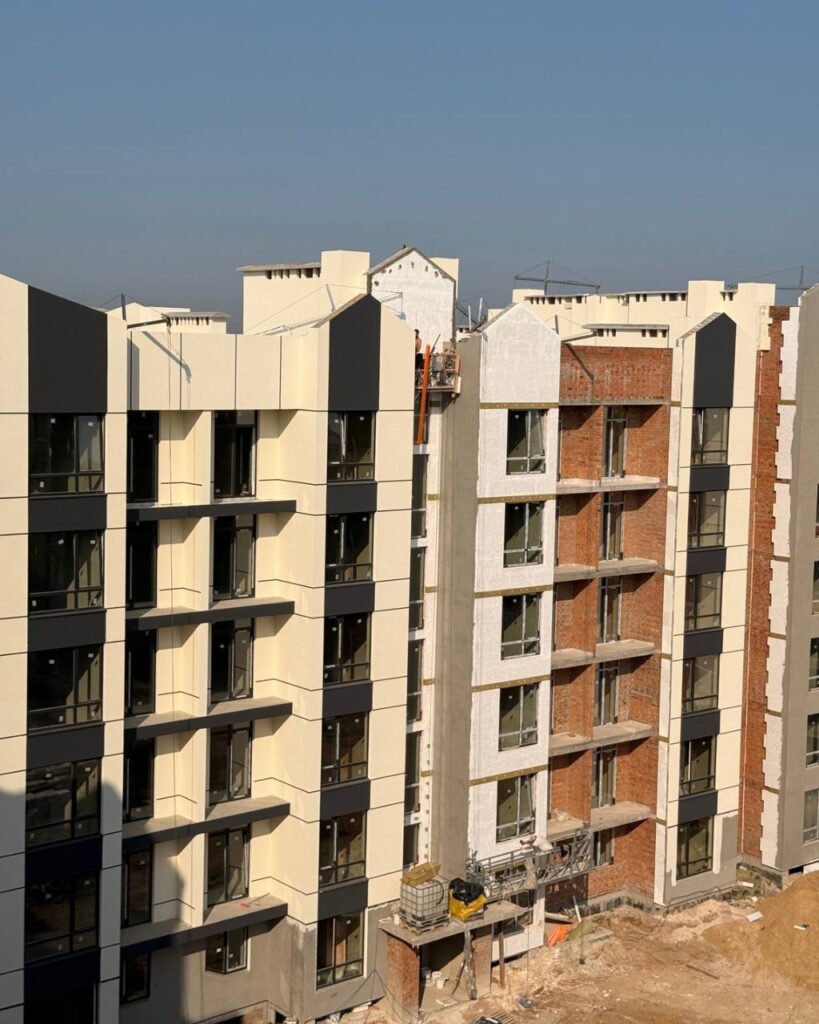

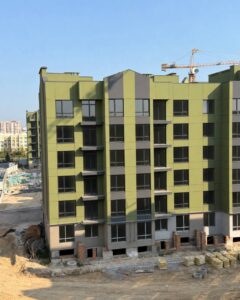

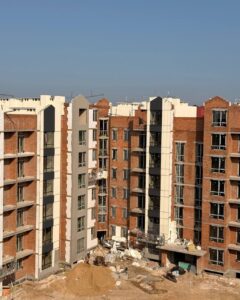

2-й будинок

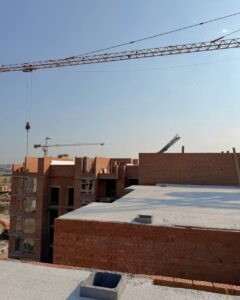

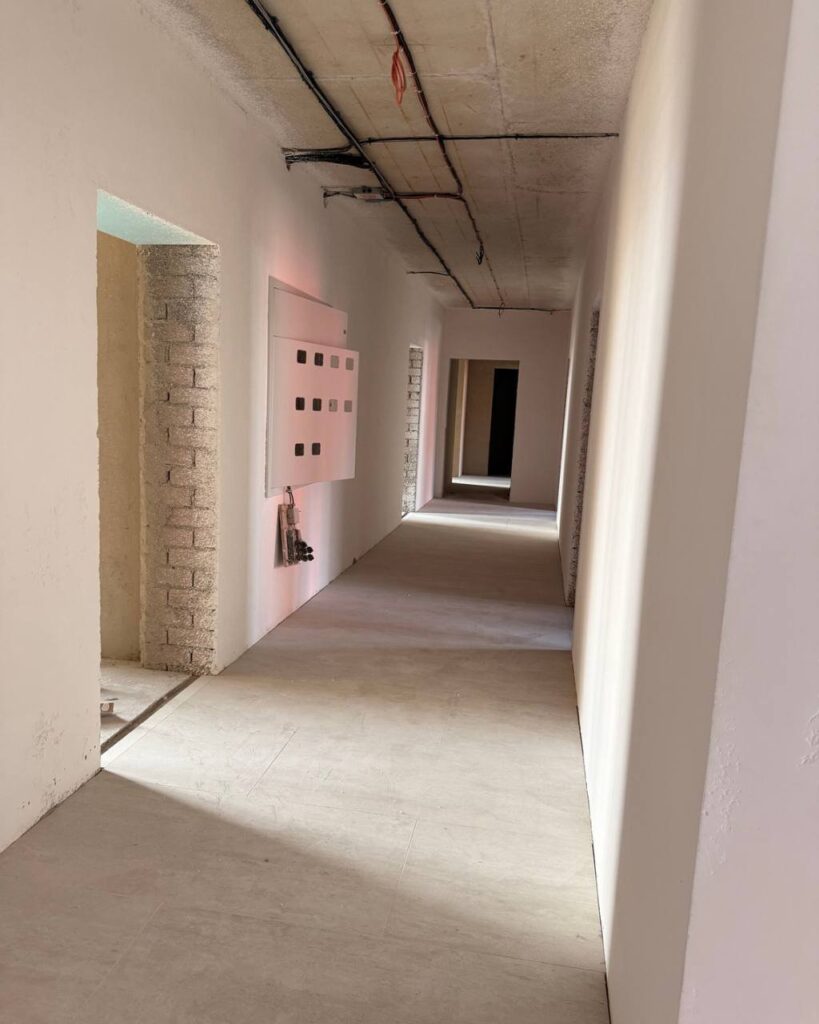

- завершується утеплення та оздоблення фасаду у секції 2
- завершується чорнове оздоблення стін у місцях загального користування

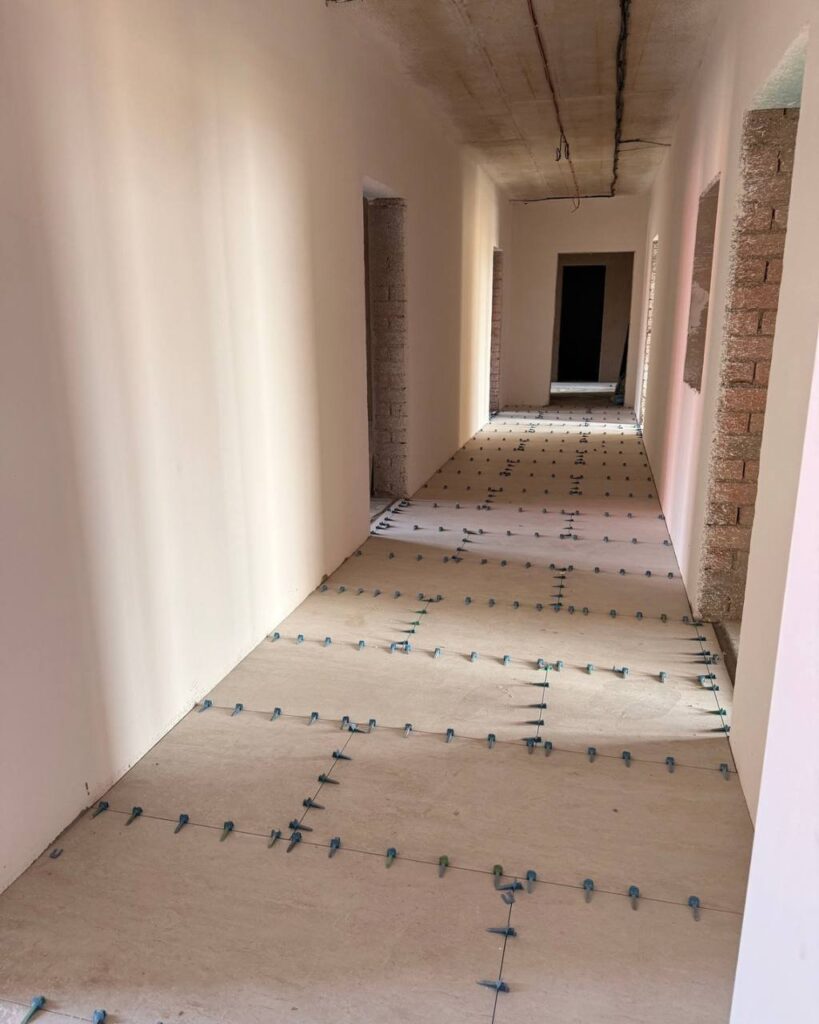

- триває укладання плитки на підлогах у місцях загального користування
- завершено встановлення вхідних алюмінієвих дверей у під’їздах
- завершено встановлення лічильників водопостачання
- завершено монтаж ліфта у секції 2
- завершено влаштування внутрішніх газових мереж
3-й будинок

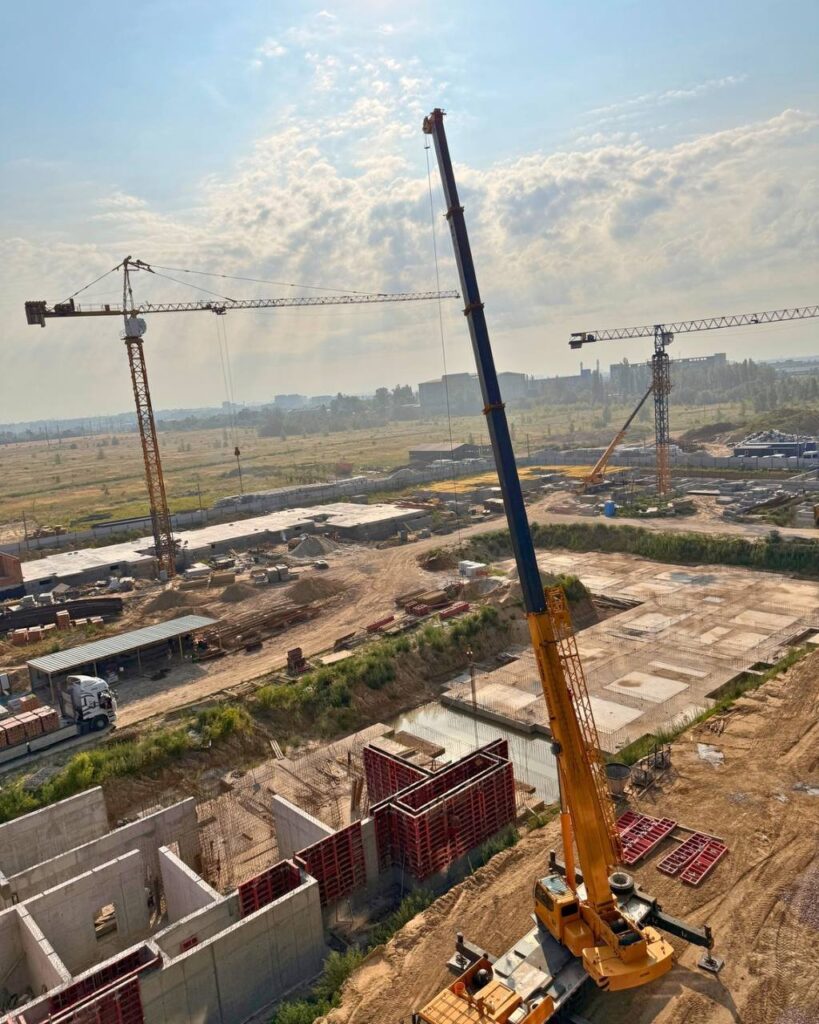

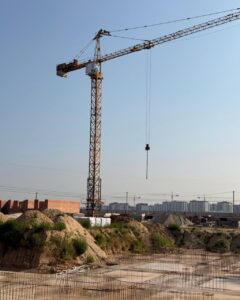

- забетоновано перекриття 6-го поверху у секції 3
- триває мурування внутрішніх перестінків на 5–6 поверхах у секціях 1–3
- завершується влаштування димових каналів у секціях 1–3
- завершується монтаж віконних конструкцій у секціях 1–8
- тривають штукатурні роботи у секціях 1–8
- завершено стяжку підлог у квартирах та місцях загального користування секцій 6–8
- розпочато підготовчі роботи з улаштування внутрішніх газових мереж
- тривають внутрішні електромонтажні роботи у секціях 1–8
- тривають внутрішні сантехнічні роботи у секціях 1–8
- завершується влаштування зовнішніх дворових мереж водопостачання та каналізації
4-й будинок

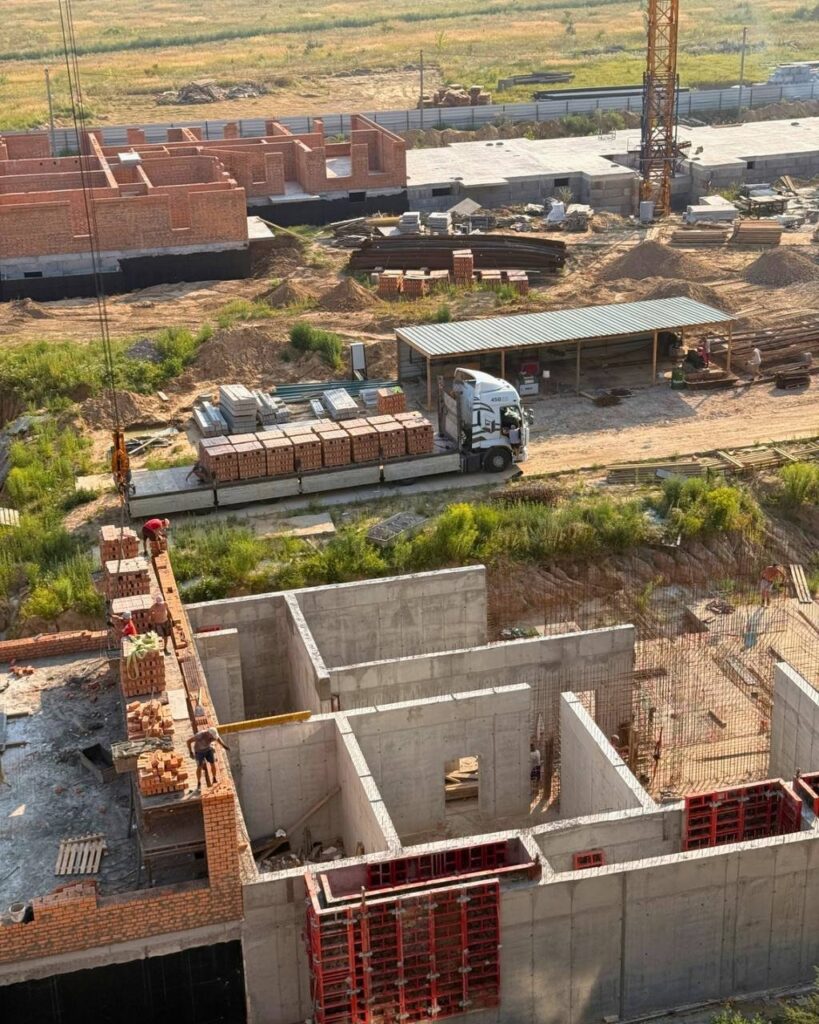

- триває бетонування стін підвалу у секції 3
- завершено бетонування плити перекриття підвалу у секціях 5–6

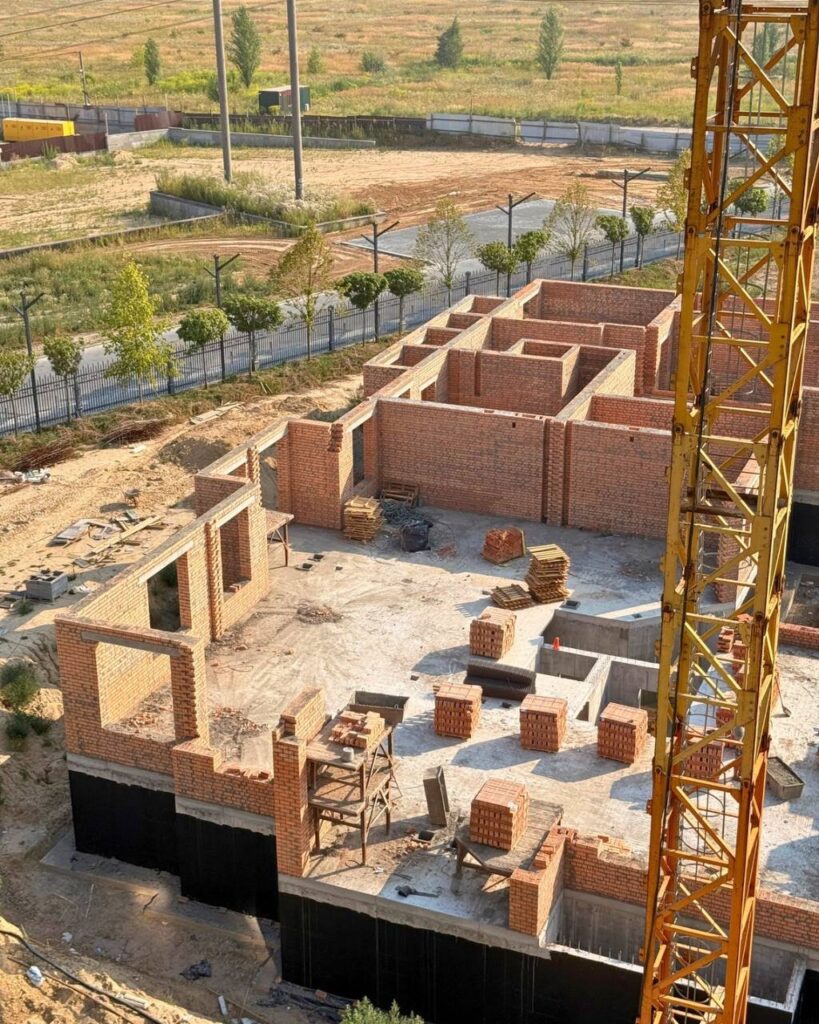

- завершено мурування основних стін 1-го поверху у секції 6
5-й будинок
- завершено бетонування плити перекриття підвалу у секціях 2–3
- завершено мурування основних стін у секції 1
- завершено гідроізоляцію стін підвалу у секції 1
6-й будинок

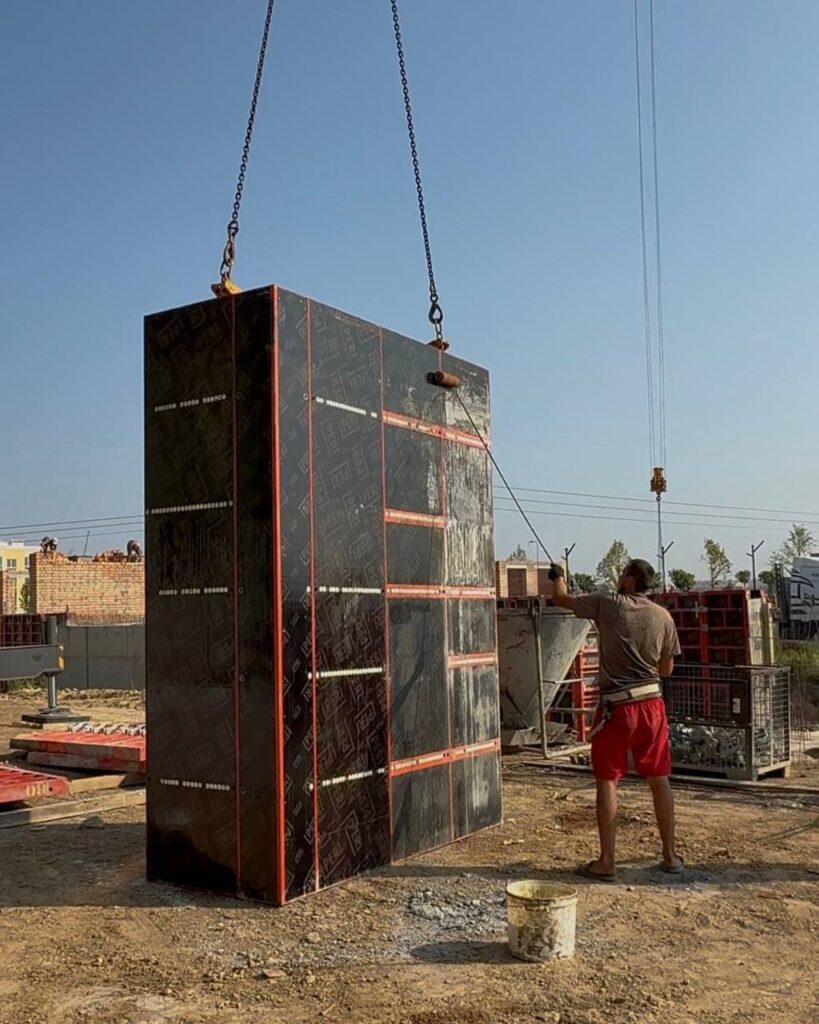

- завершено влаштування фундаментної плити у секціях 3–6

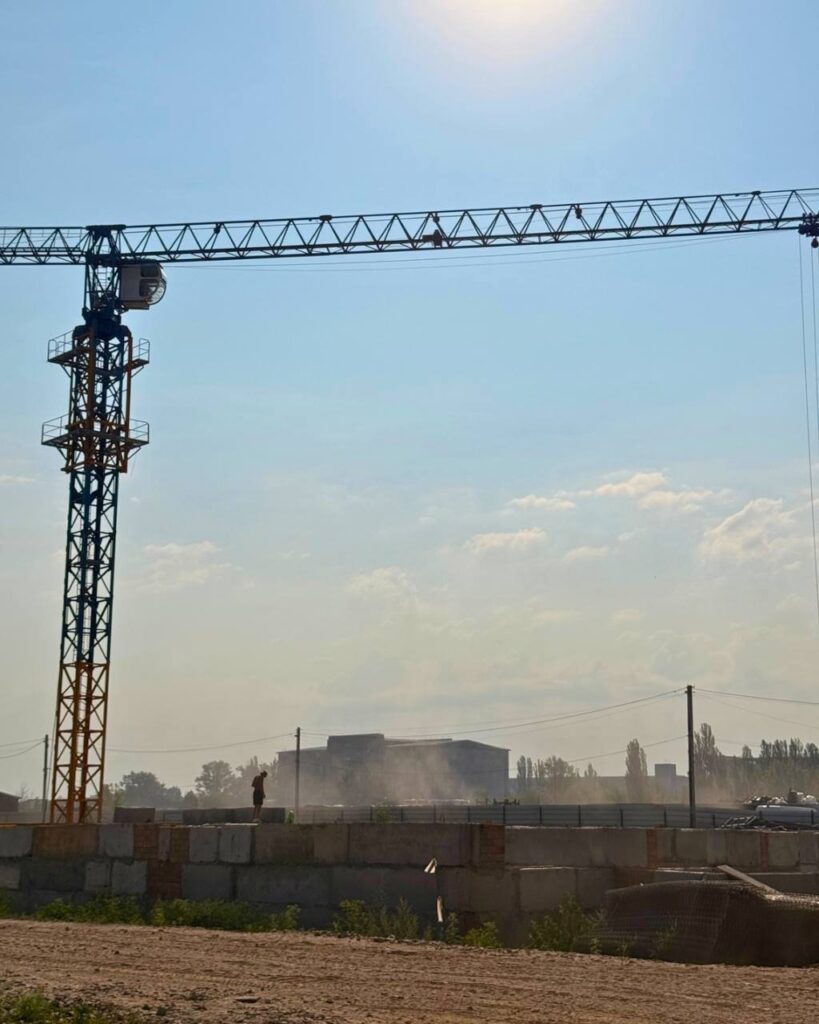

- завершується мурування блоків ФБС у секціях 5–6
- завершено мурування блоків ФБС у секціях 1–2
- триває монтаж опалубки плити перекриття підвалу у секціях 1–2
