Лютий 2026

1-й будинок

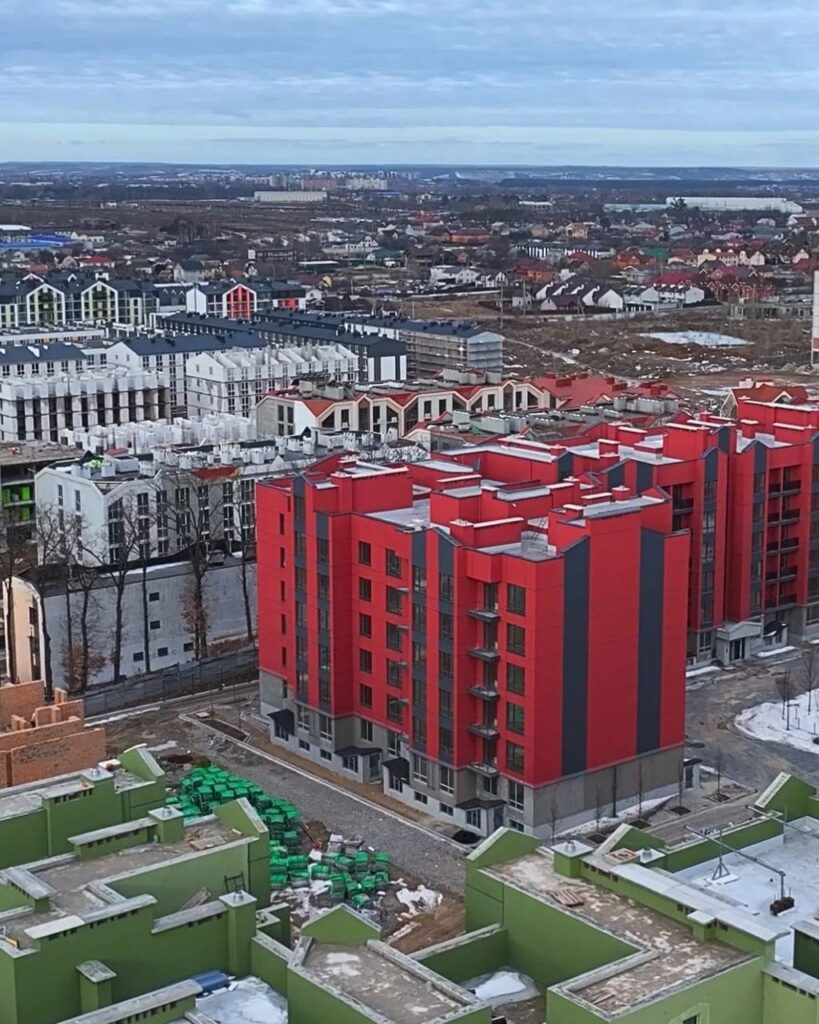

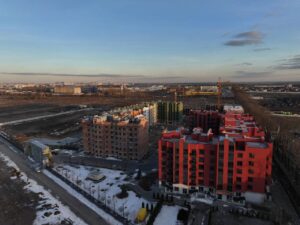

  • У лютому завершено 100% оздоблення вхідних груп. Будинок набуває фінального вигляду

2-й будинок

  • Виконано монтаж вікон у секції №2 з 1-го по 5-й поверх
  • Виконано 50% утеплення фасаду секції №4
  • Завершено утеплення покрівлі у секціях №1, №2 та №3

3-й будинок

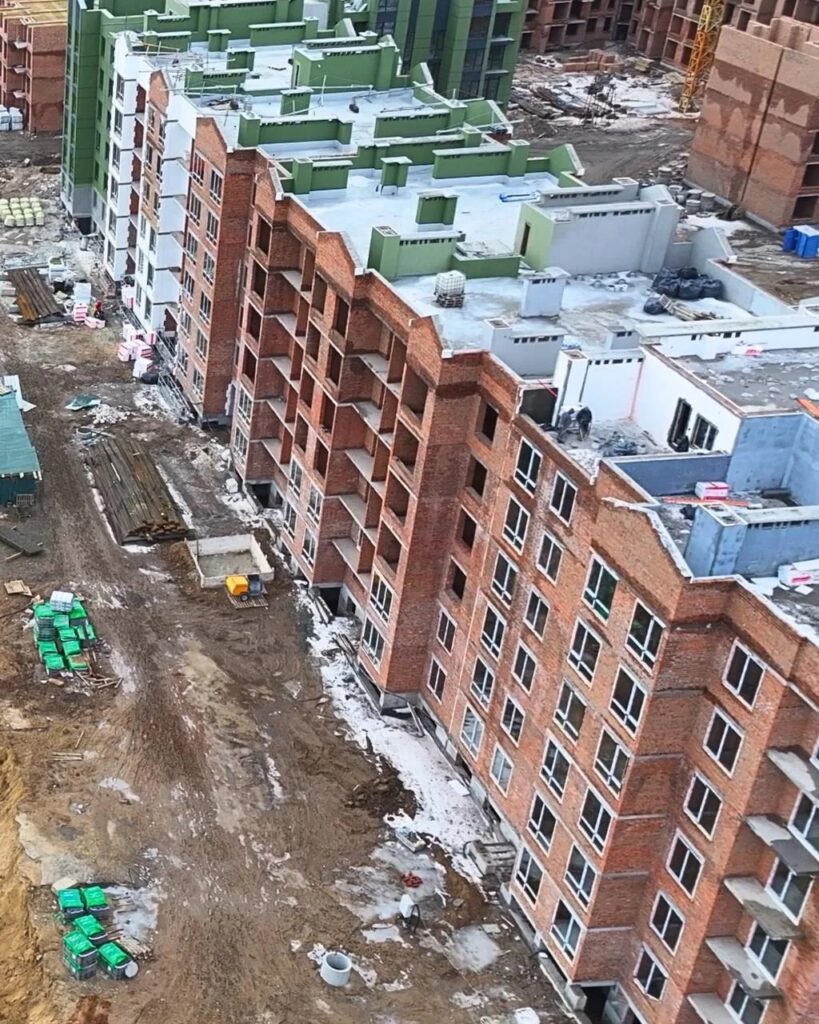

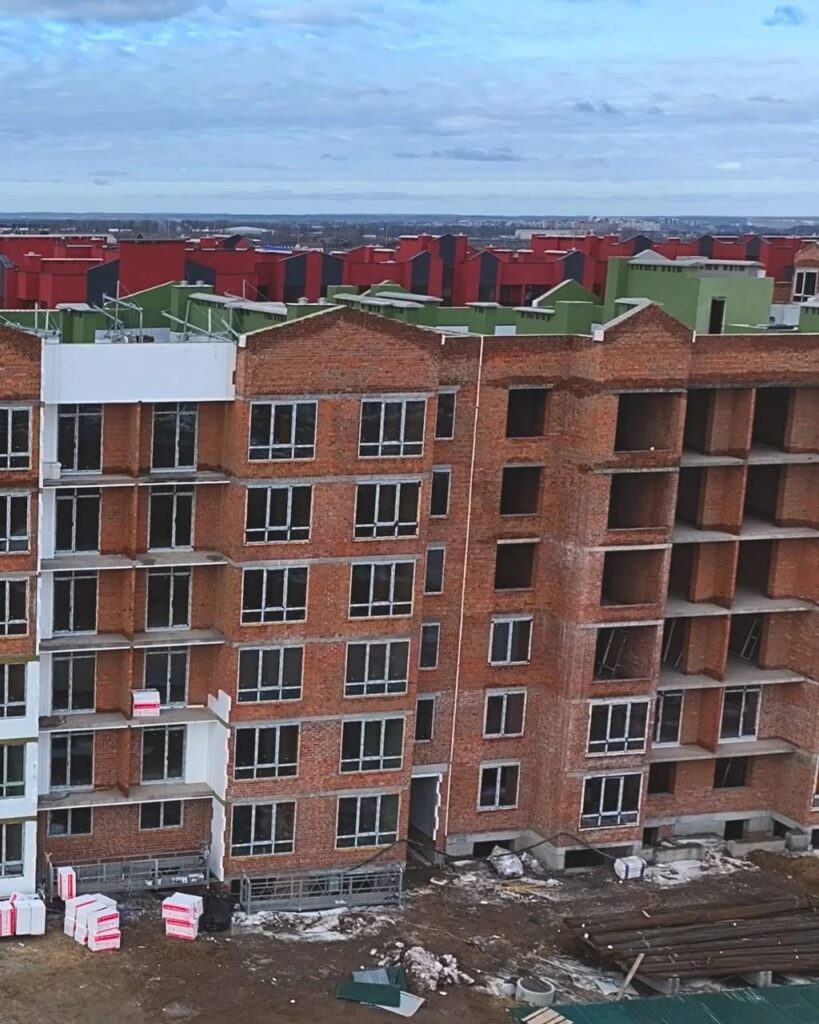

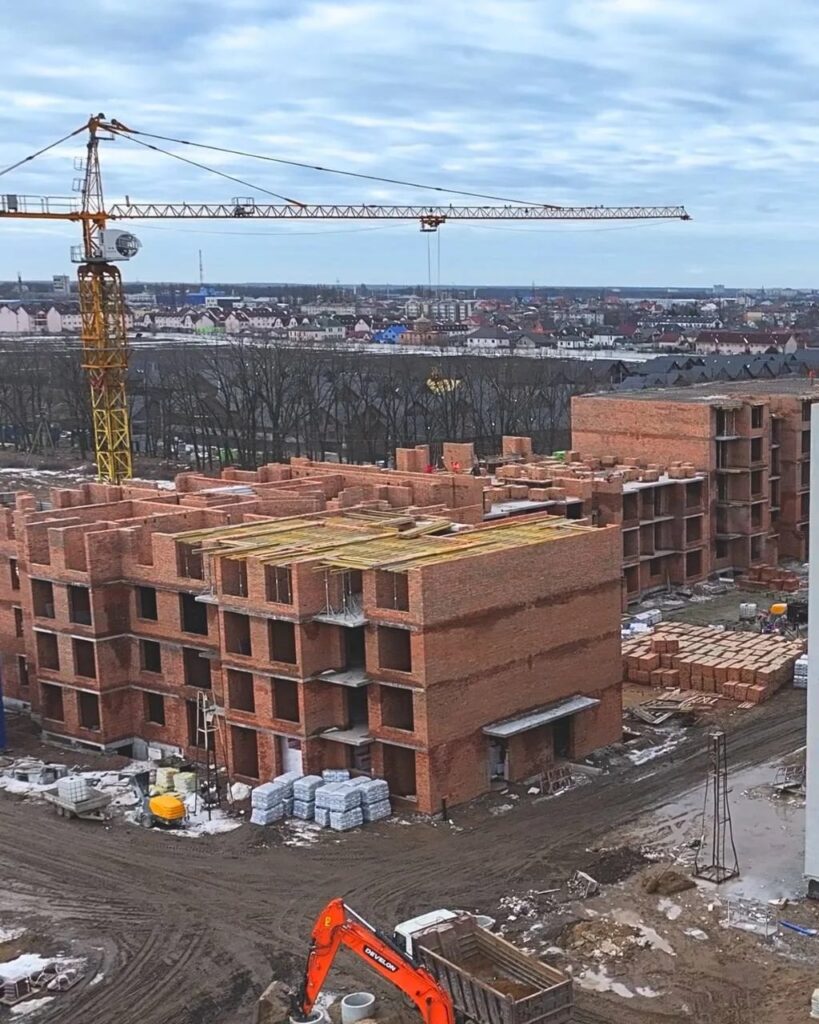

  • Змуровано 4-й поверх у секції №1
  • Змуровано 5-й поверх у секціях №4, №5 та №6
  • Забетоновано плити перекриття 5-го поверху у секціях №4, №5 та №6

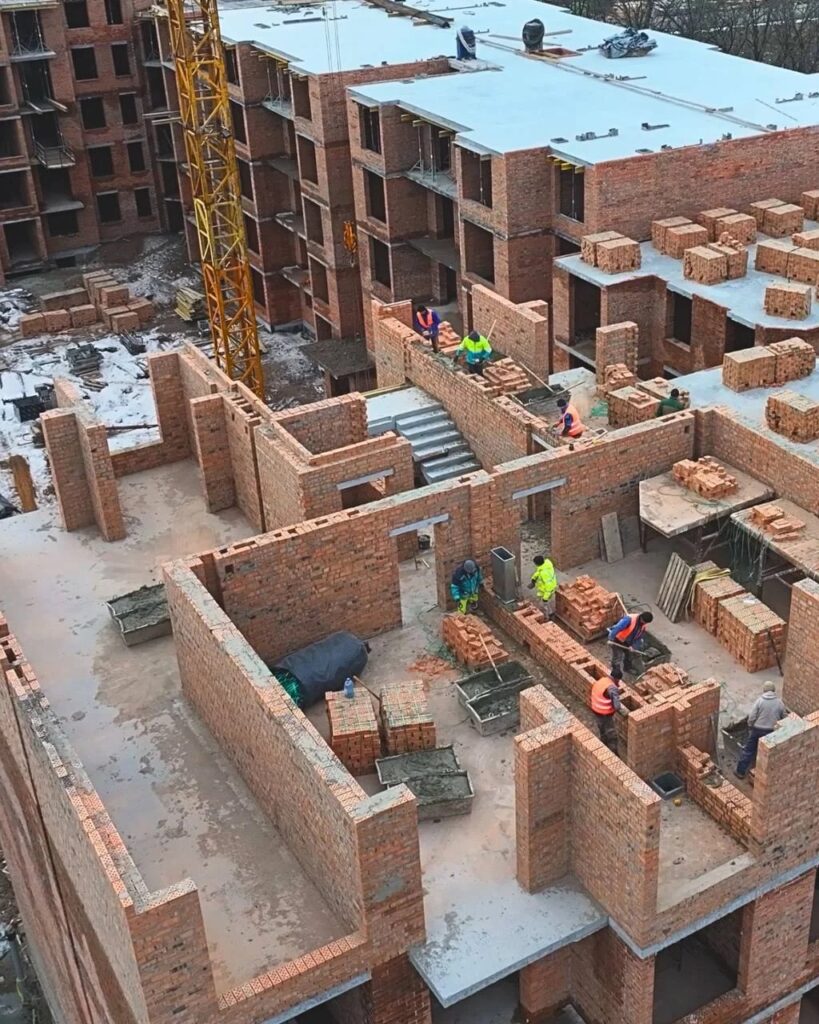

  • Виконано мурування внутрішніх перестінків у секціях №7–8 на 3-му та 4-му поверхах
  • Виконано мурування внутрішніх перестінків у секції №3 на 3-му поверсі

4-й будинок (Черга 2)

  • Розпочато підготовчі роботи для нового етапу будівництва
  • Виконано бетонну підготовку у секціях №3–4 та №5–6
  • Завершено розробку котловану для секцій №1–6

Підберемо квартиру під ваш бюджет

Залиште контакти — менеджер зателефонує у робочий час

Ваші дані захищені й не передаються третім особам

  • Розтермінування

    Перший внесок від 30%

  • До 12 місяців

    Без здорожчання вартості

  • Державні програми

    єОселя, ваучер, знижки для УБД

  • Відділ продажу

    Купівля напряму у забудовника

Записатися на перегляд
