2026
Січень 2026
1 / 9
1-й будинок

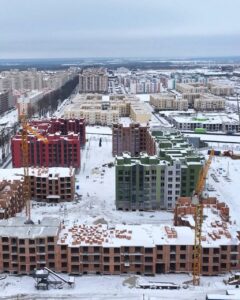

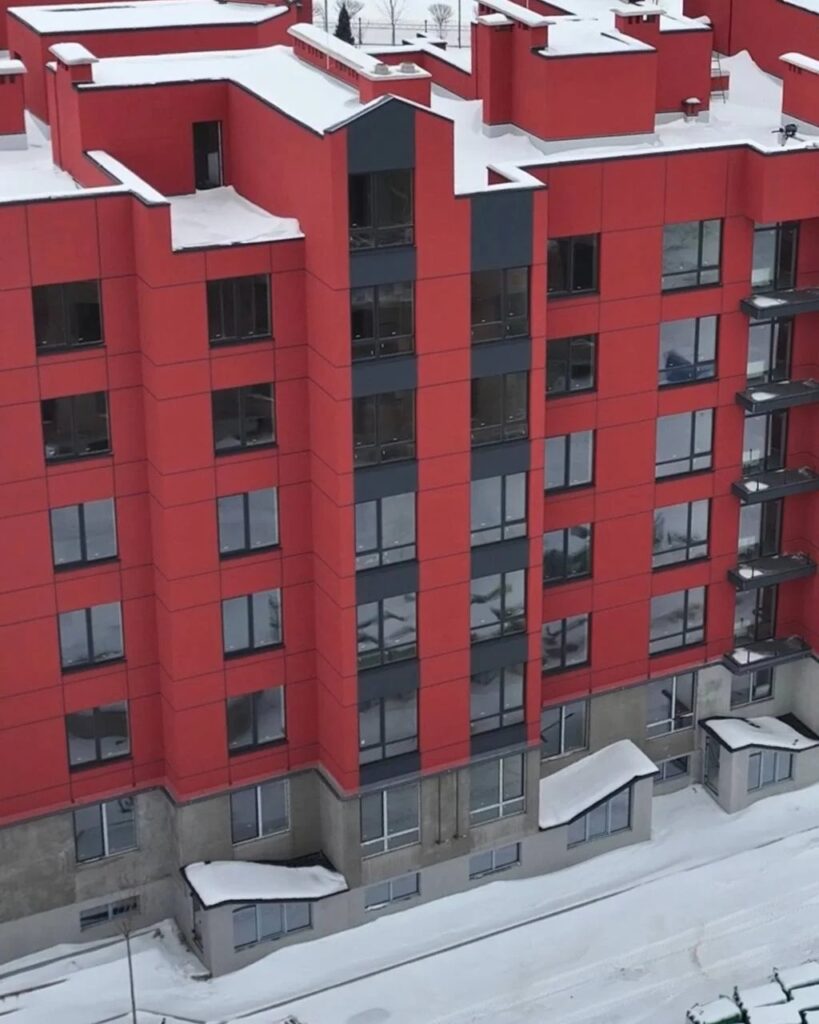

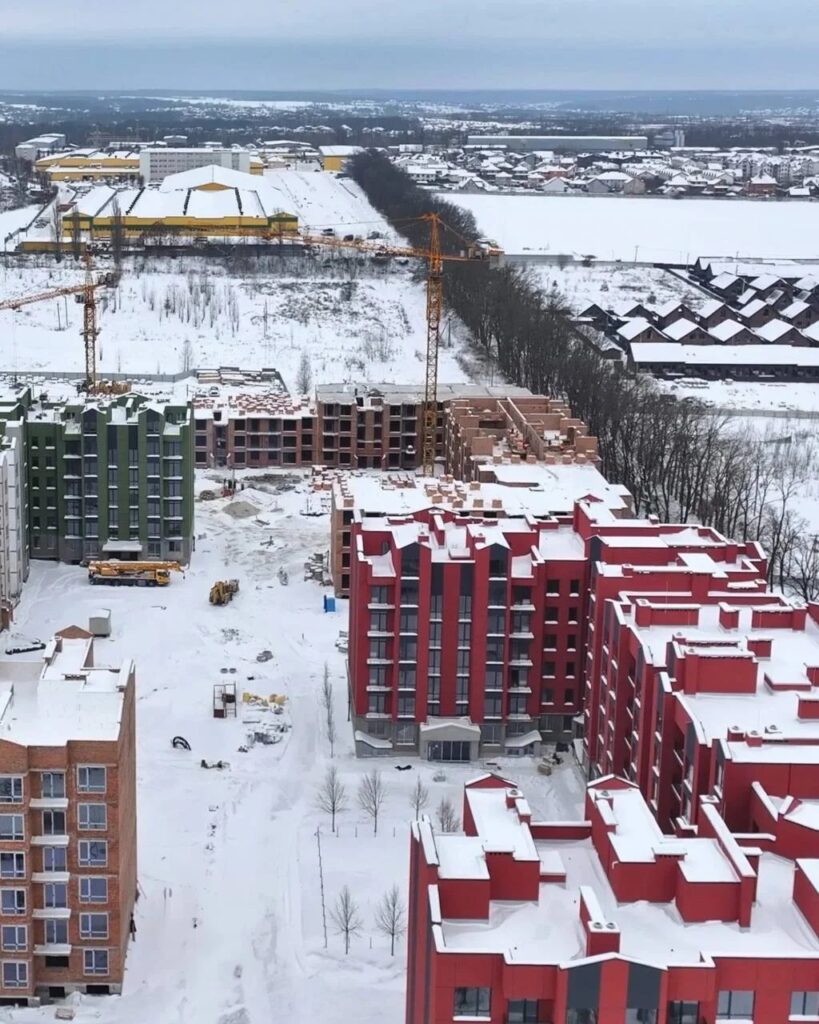

- У січні ми вийшли на фінальну стадію оздоблення вхідних груп у секціях №2, №3 та №4
- Йде оздоблення комерційних приміщень
2-й будинок
- Через низькі температури роботи тимчасово припинено — у мороз неможливо виконувати «мокрі» процеси (штукатурка, стяжка), а також встановлювати віконні конструкції без ризику для їх якості
- У січні було замовлено ліфтове обладнання для будинку
3-й будинок

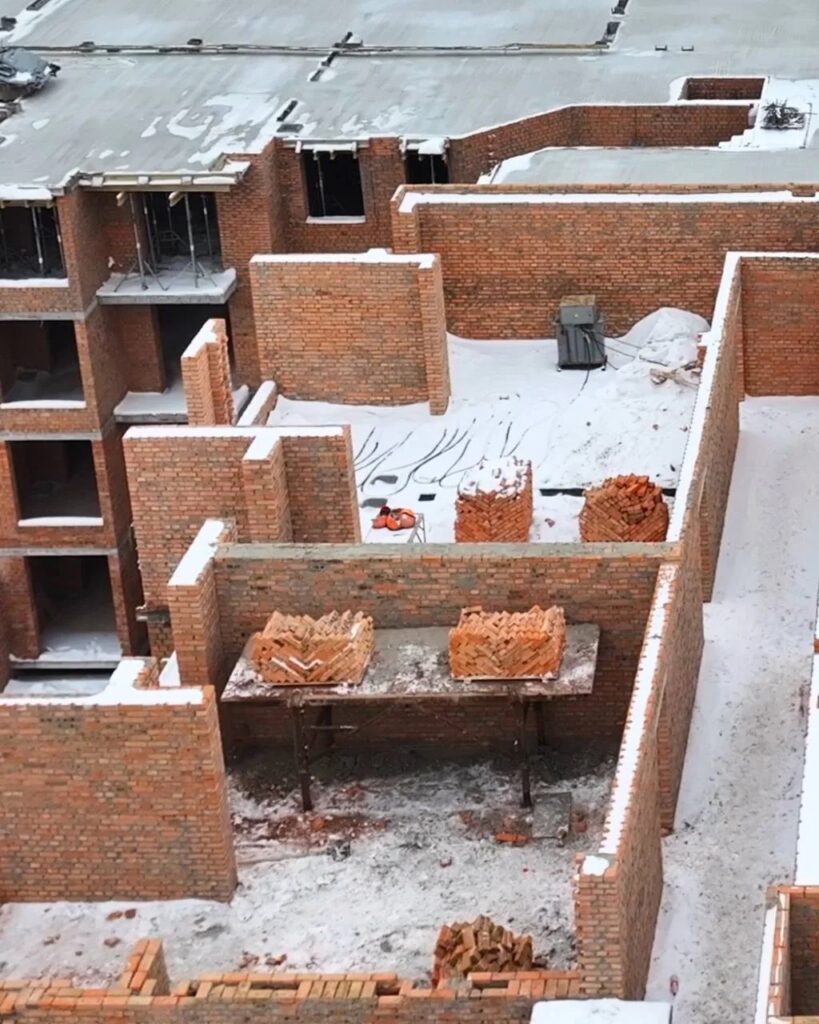

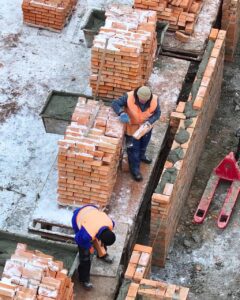

- Виконано мурування 5-го поверху у 6-й секції
- Завершено мурування основних стін 4-го поверху у 1-й секції
- Залито плити перекриття 4-го поверху у 4-й та 5-й секціях
- Виконано 50% підпірної стіни між першим і третім будинками
