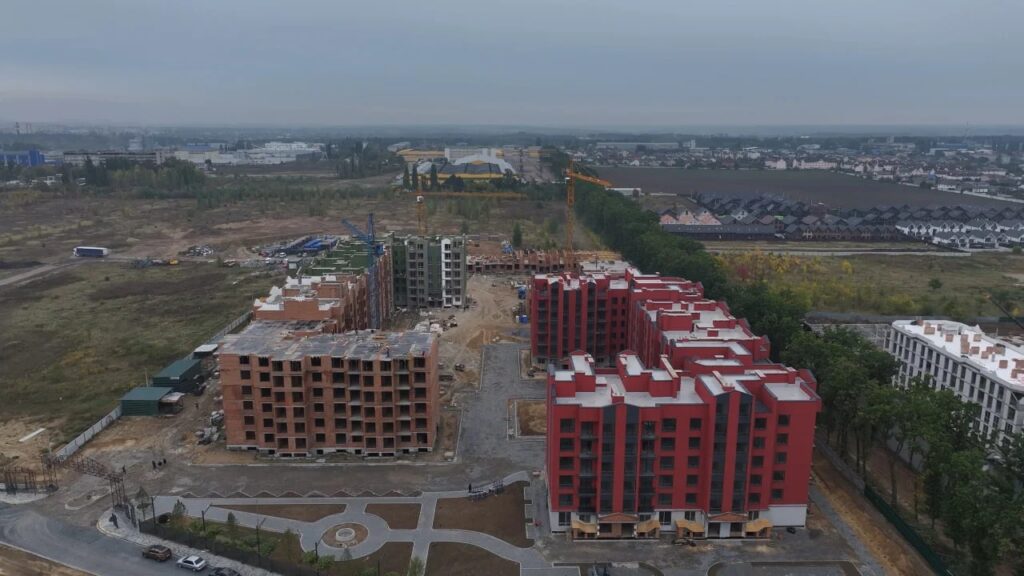

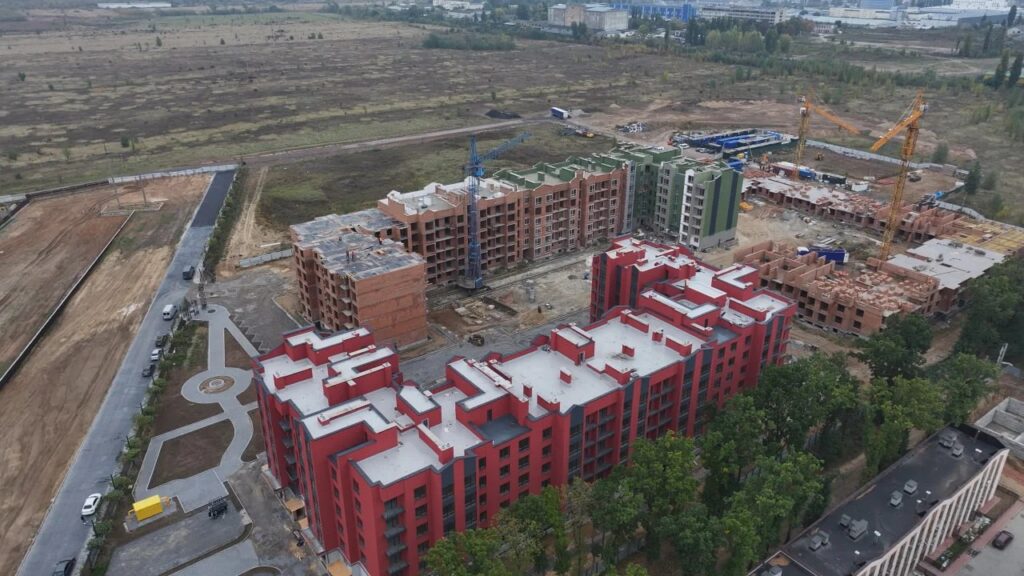

2025

Вересень 2025

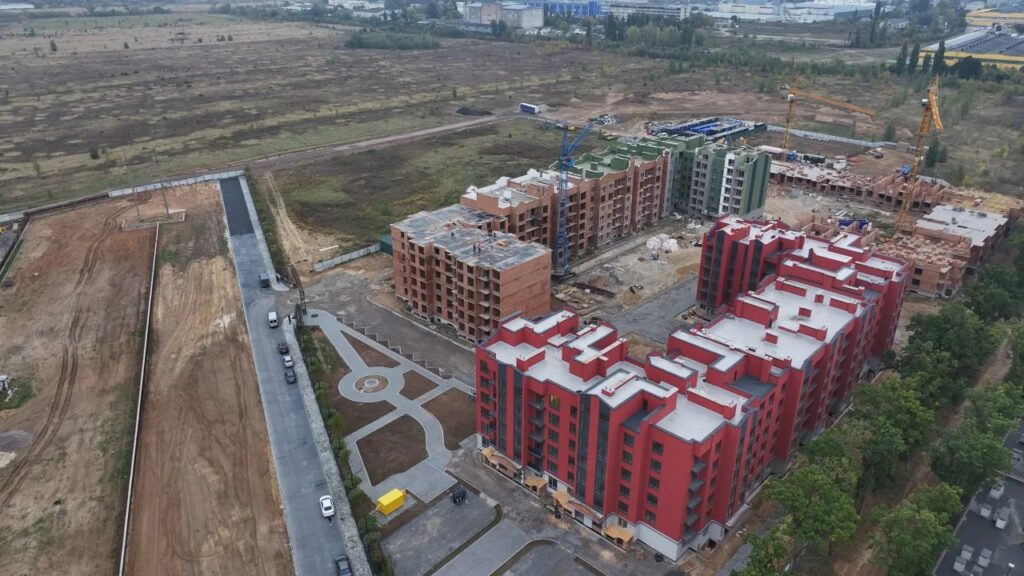

1-й будинок

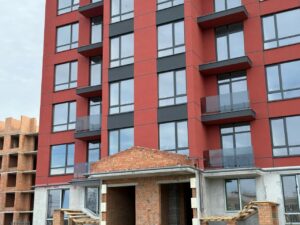

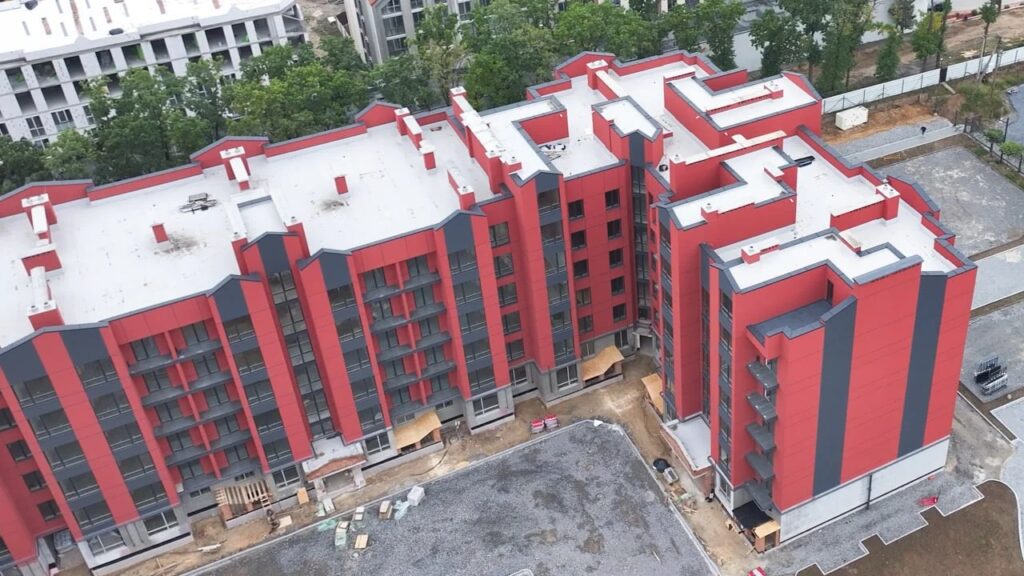

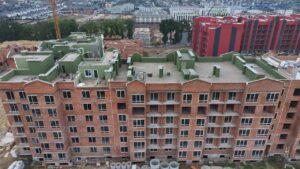

  • Активно тривають оздоблювальні роботи у місцях загального користування
  • Завершено укладання плитки на балконах та розпочато встановлення скляних перегородок
  • Паралельно виконуються роботи з благоустрою прибудинкової території

2-й будинок

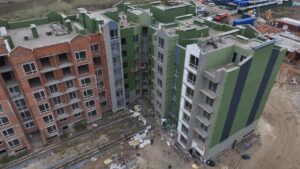

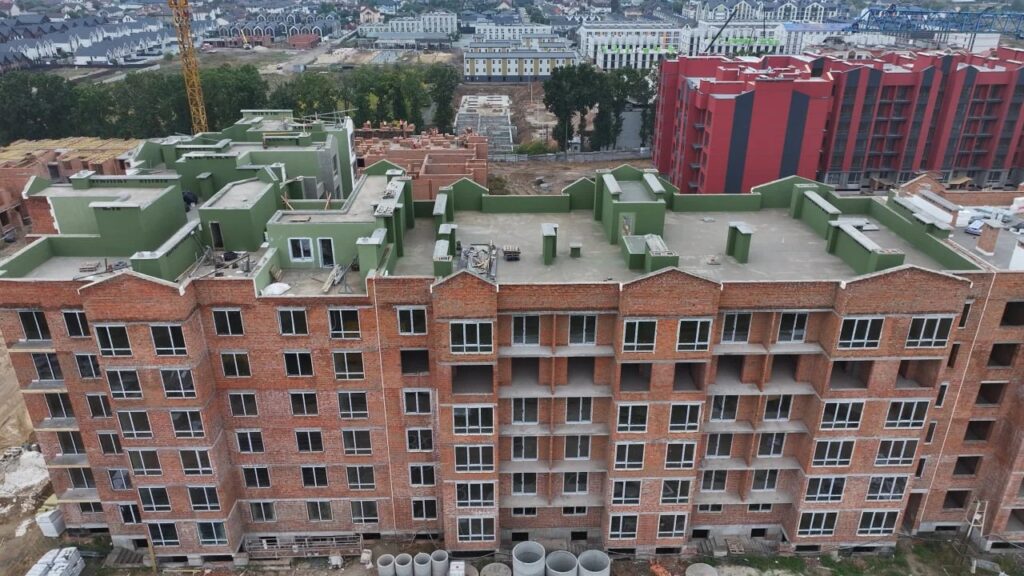

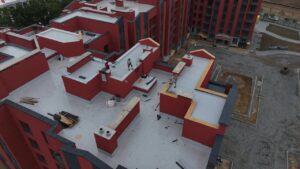

  • Тривають роботи з фасадного оздоблення секцій 5–6, а також завершено внутрішні штукатурні роботи

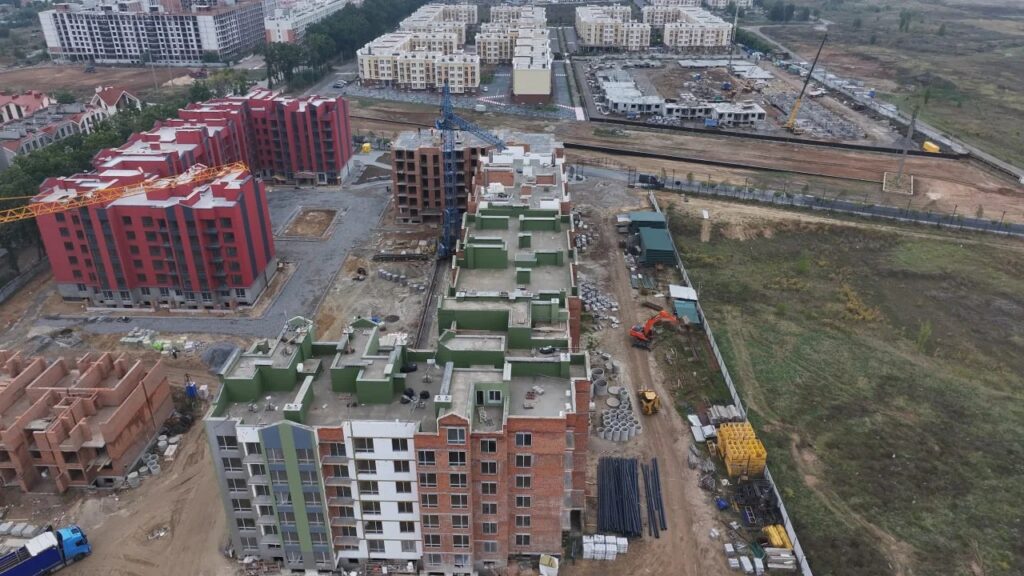

  • Продовжується процес скління секції 4
  • У секції 3 тривають роботи з утеплення покрівлі та розпочато підготовку до встановлення вікон

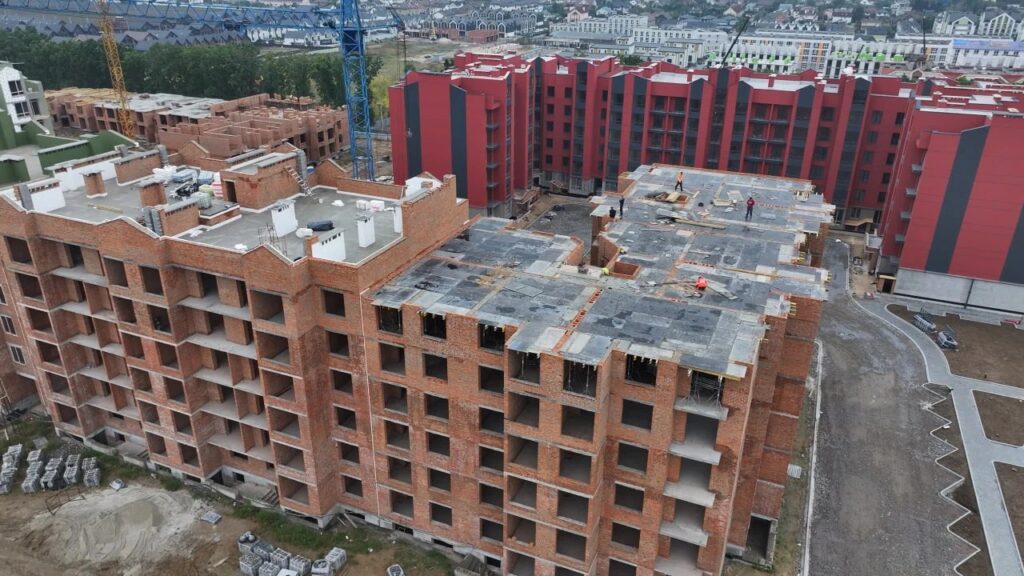

  • У секціях 1–2 завершено мурування зовнішніх стін останнього поверху та виконуються роботи з облаштування міжповерхового перекриття

3-й будинок

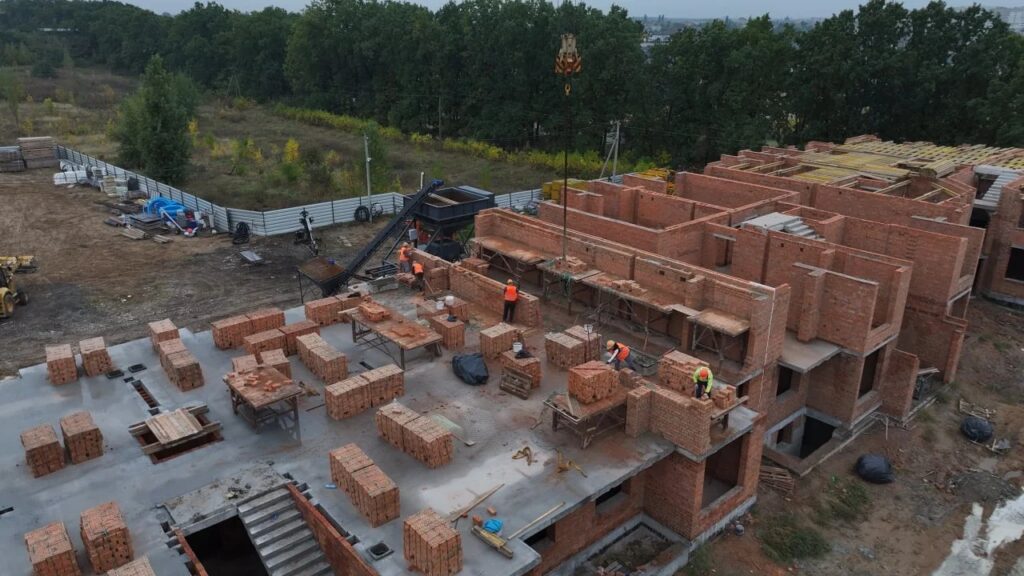

  • Завершено мурування зовнішніх стін третього поверху в секціях 7–8
  • У секції 6 виконано міжповерхове перекриття між другим і третім поверхами
  • У секціях 4–5 завершено мурування зовнішніх стін другого поверху, а в секції 3 тривають роботи з мурування зовнішніх стін другого поверху

Підберемо квартиру під ваш бюджет

Залиште контакти — менеджер зателефонує у робочий час

Ваші дані захищені й не передаються третім особам

  • Розтермінування

    Перший внесок від 30%

  • До 12 місяців

    Без здорожчання вартості

  • Державні програми

    єОселя, ваучер, знижки для УБД

  • Відділ продажу

    Купівля напряму у забудовника

Записатися на перегляд
