Жовтень 2025
1 / 12

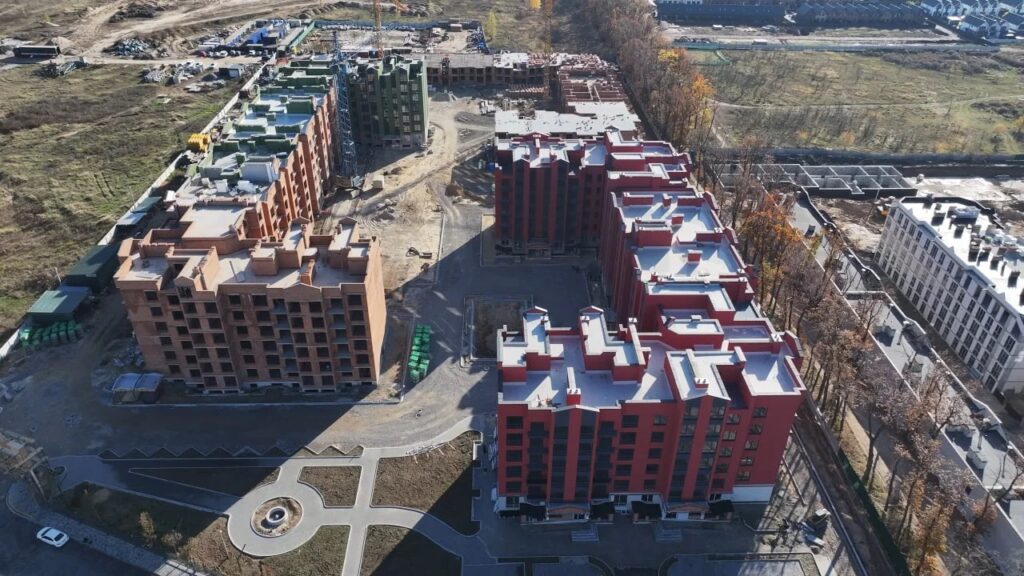

1-й будинок

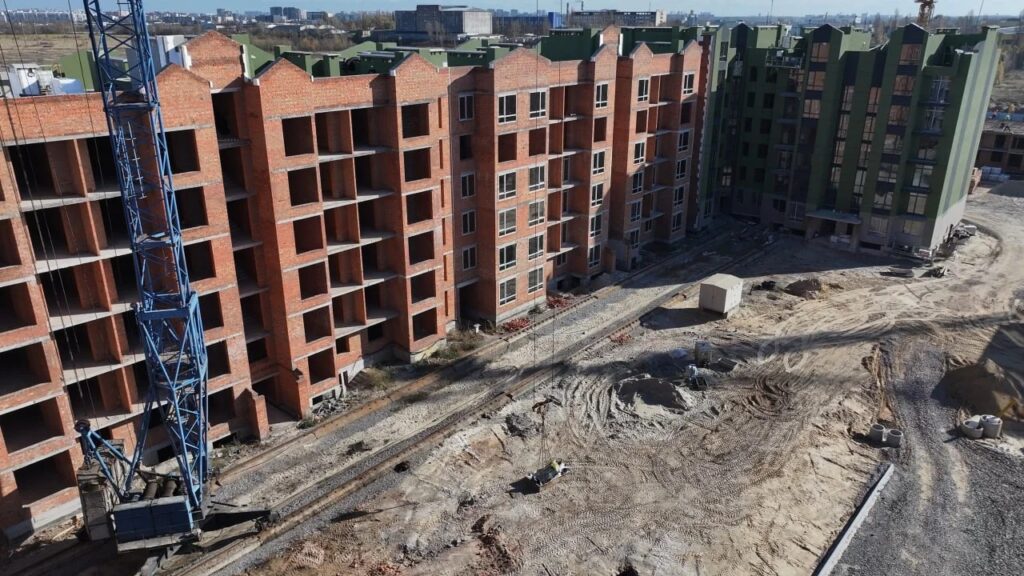

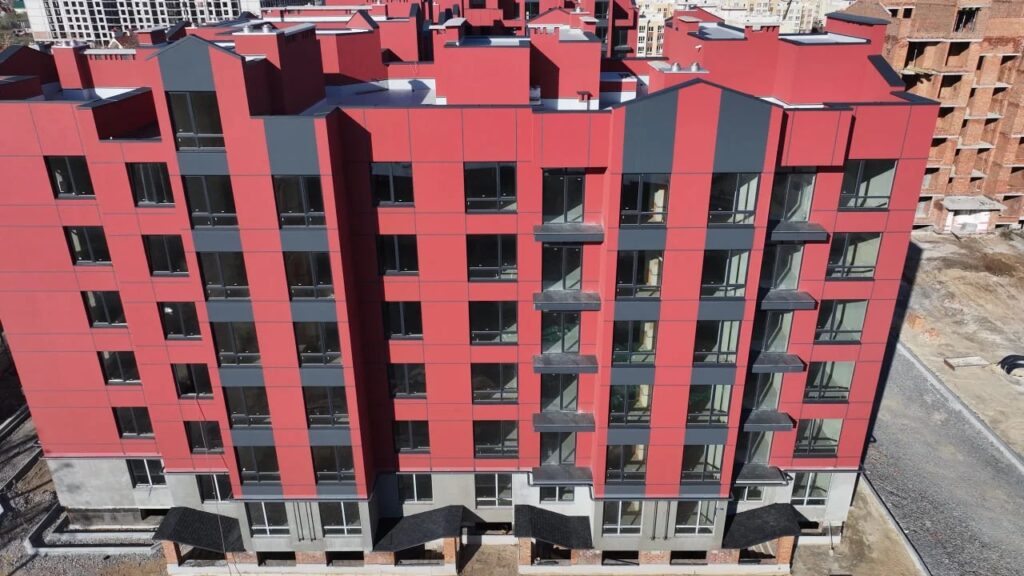

- Активно тривають оздоблювальні роботи у місцях загального користування
- Завершено укладання плитки на балконах та розпочато встановлення скляних перегородок

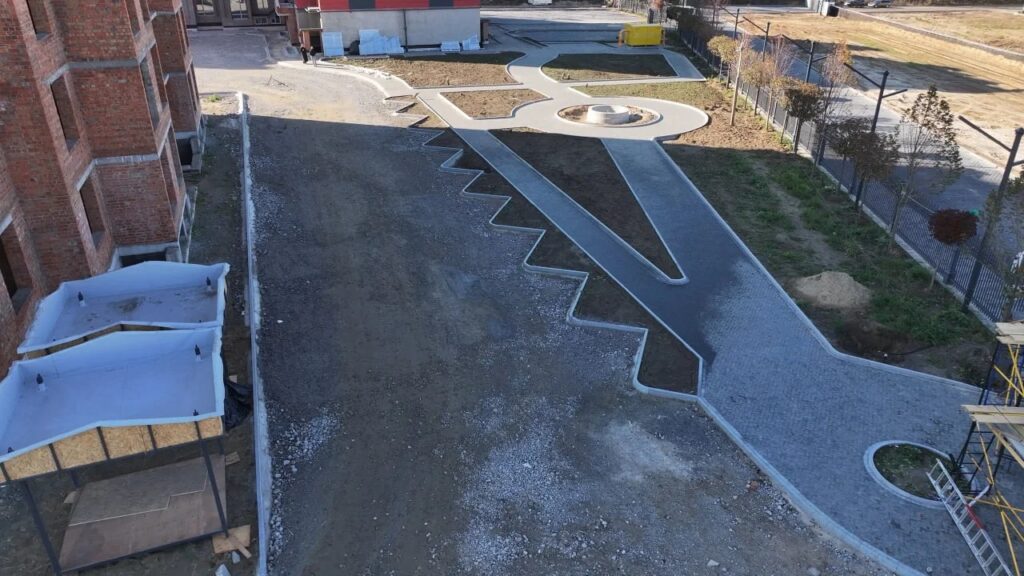

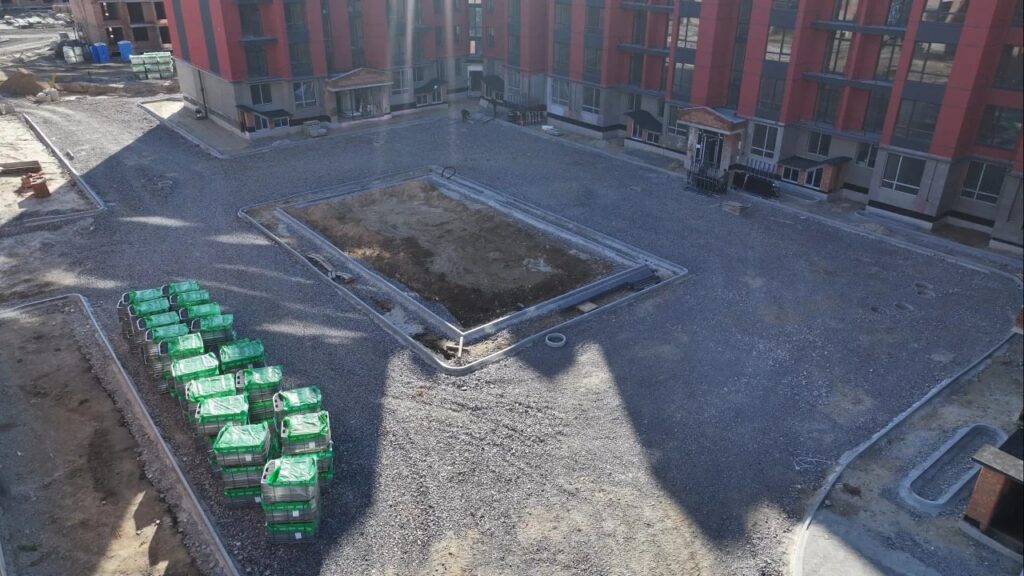

- Паралельно виконуються роботи з благоустрою прибудинкової території

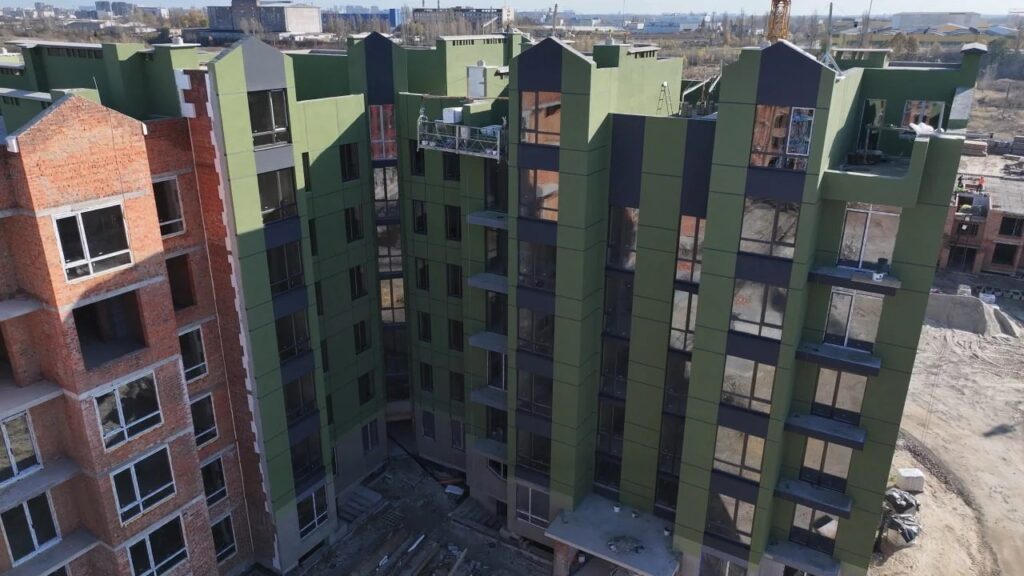

2-й будинок

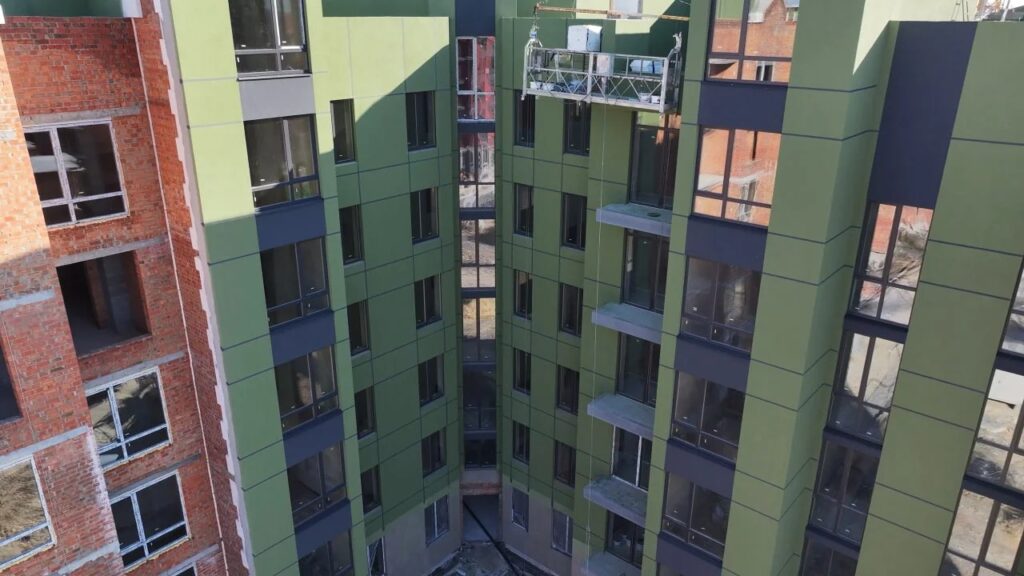

- Тривають роботи з фасадного оздоблення секцій 5–6
- Водночас завершено внутрішні штукатурні роботи в цих секціях
- У секції 4 завершено процес скління та розпочато внутрішні штукатурні роботи
- У секції 3 завершено утеплення покрівлі та ведеться підготовка до встановлення вікон
- Продовжуються роботи з мурування вентиляційних каналів
- У секціях 1–2 завершено перекриття останнього поверху та розпочато утеплення покрівлі

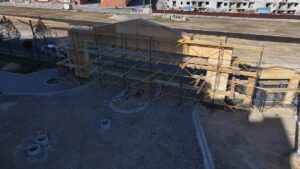

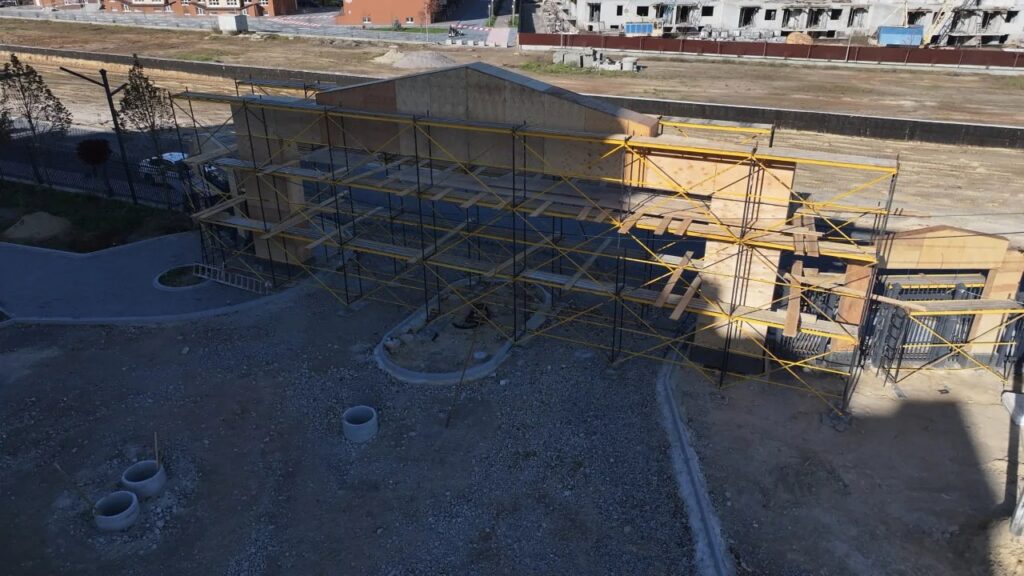

3-й будинок

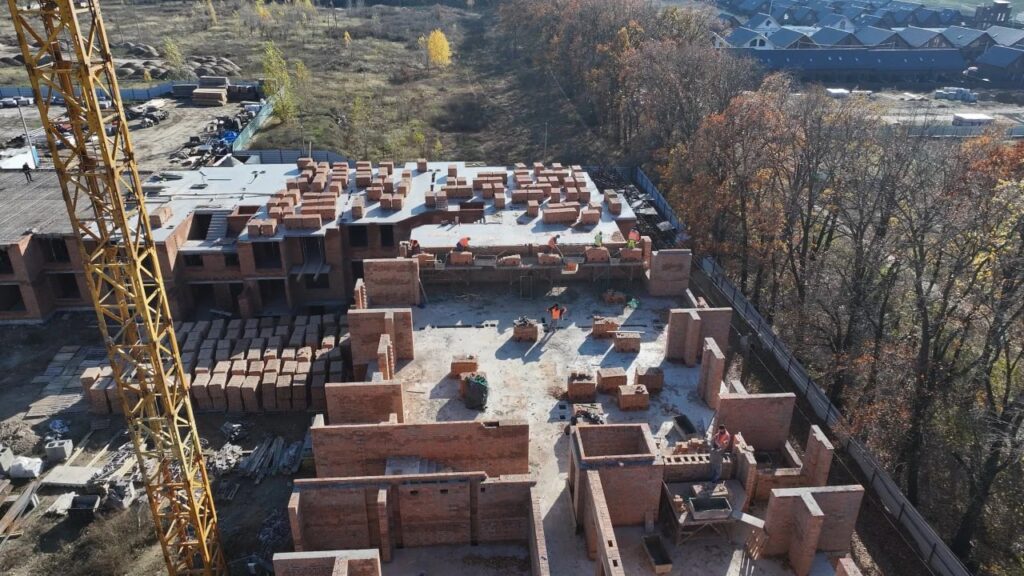

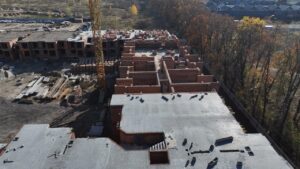

- Завершено влаштування міжповерхового перекриття між третім і четвертим поверхами в секціях 7–8

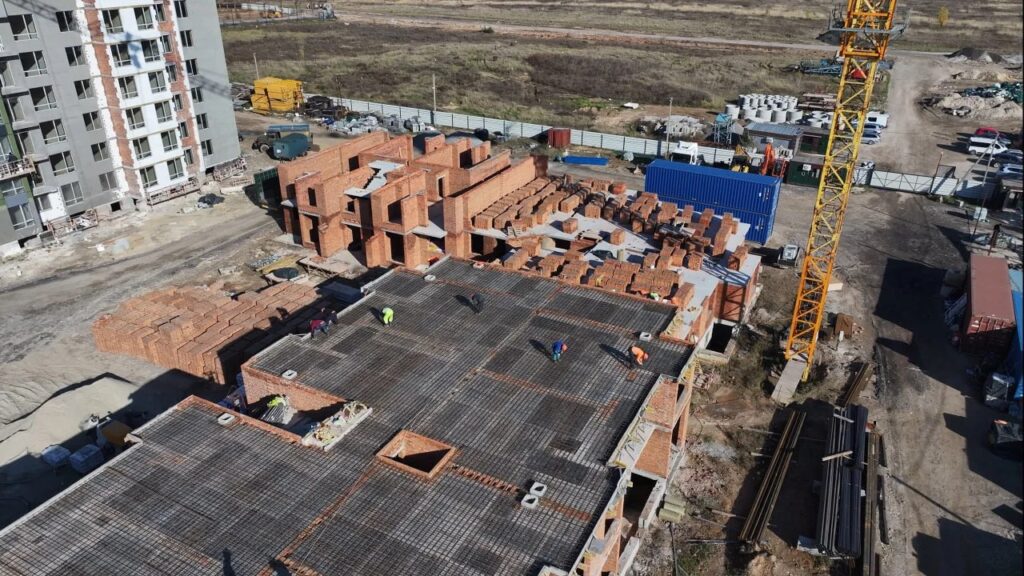

- У секції 6 завершено мурування зовнішніх стін третього поверху

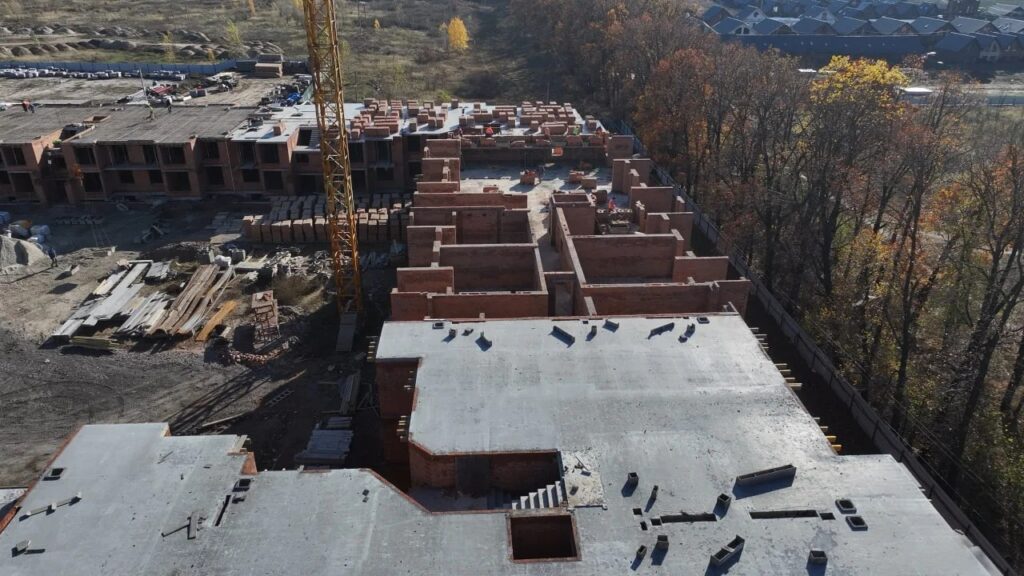

- Тривають роботи з мурування зовнішніх стін третього поверху в секціях 4–5
- У секції 3 продовжується влаштування міжповерхового перекриття між другим і третім поверхами
- Підготовку до мурування зовнішніх стін другого поверху розпочато в секції 2
- У секції 1 ведуться підготовчі роботи до армування міжповерхового перекриття між другим і третім поверхами
- Паралельно тривають роботи з мурування внутрішніх перегородок
